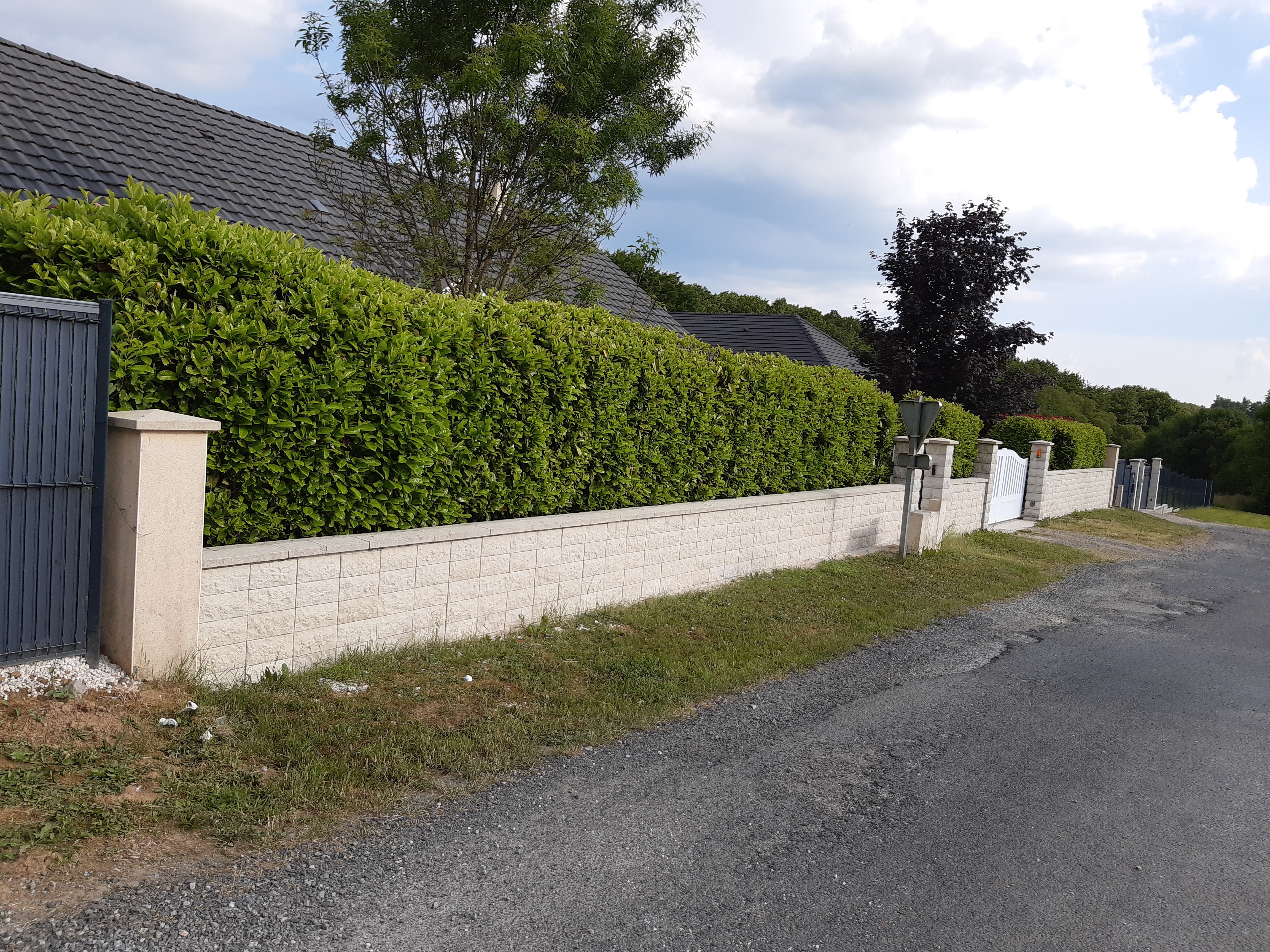

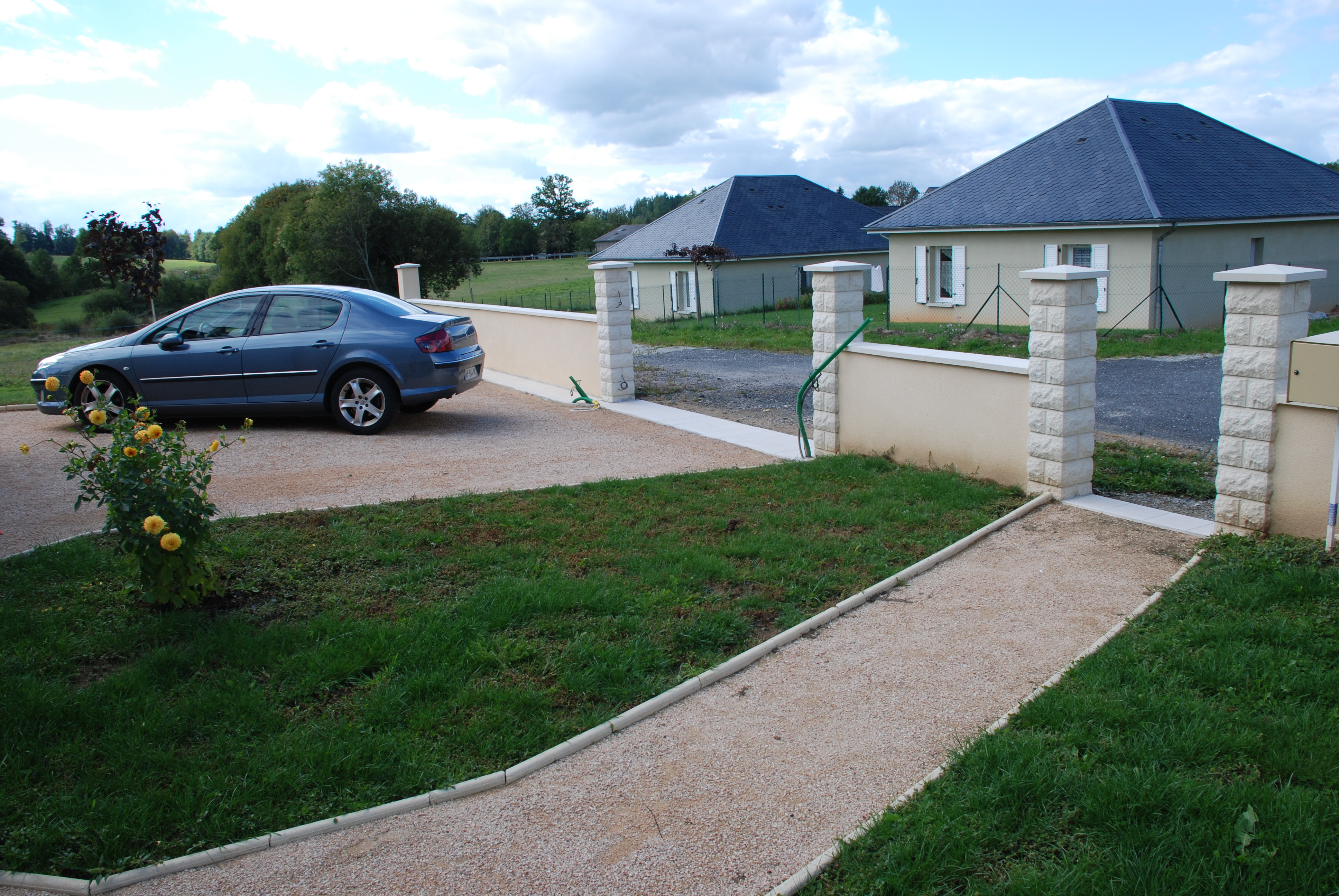

MURETS
![]()
![]()
![]()

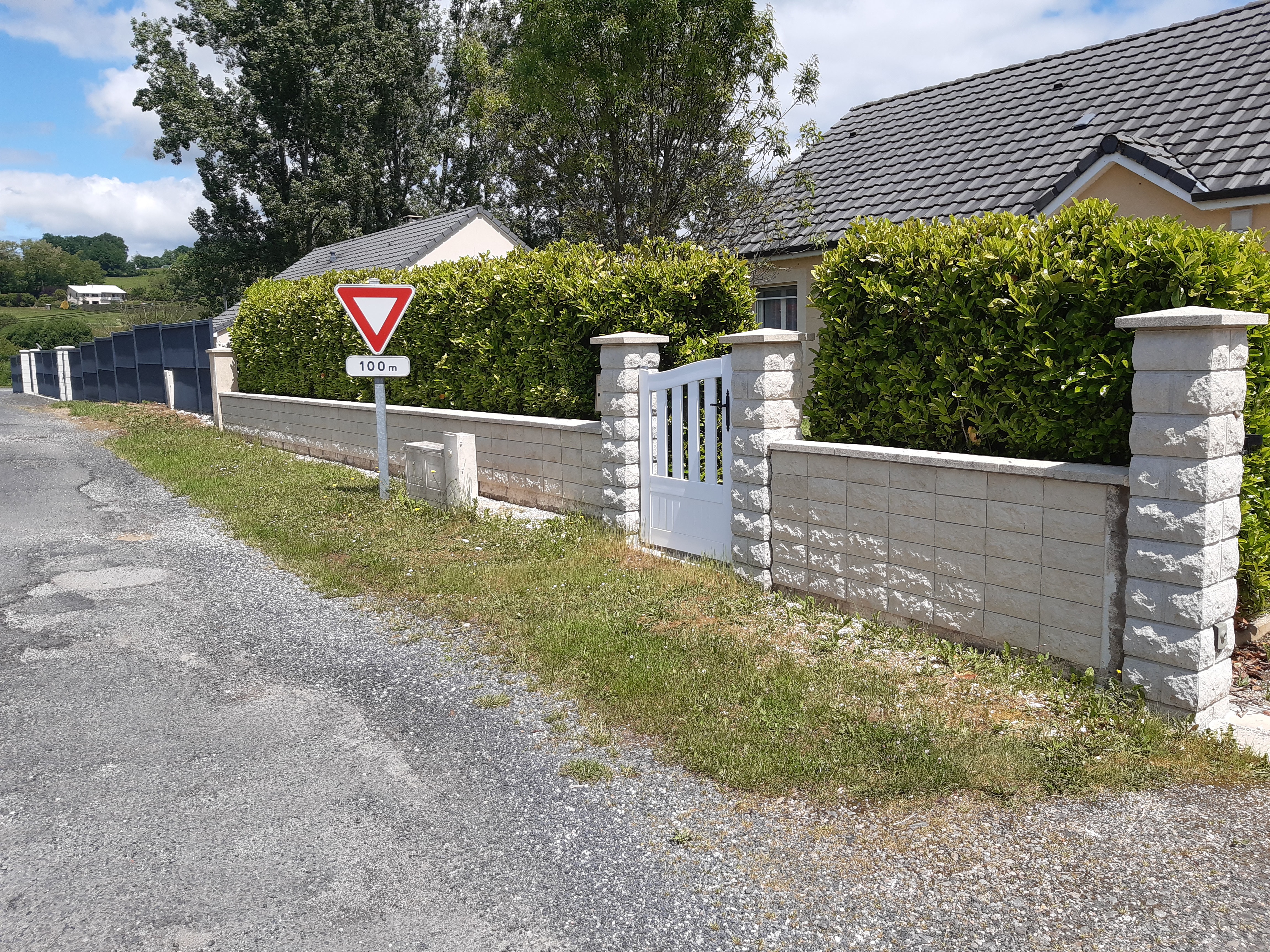

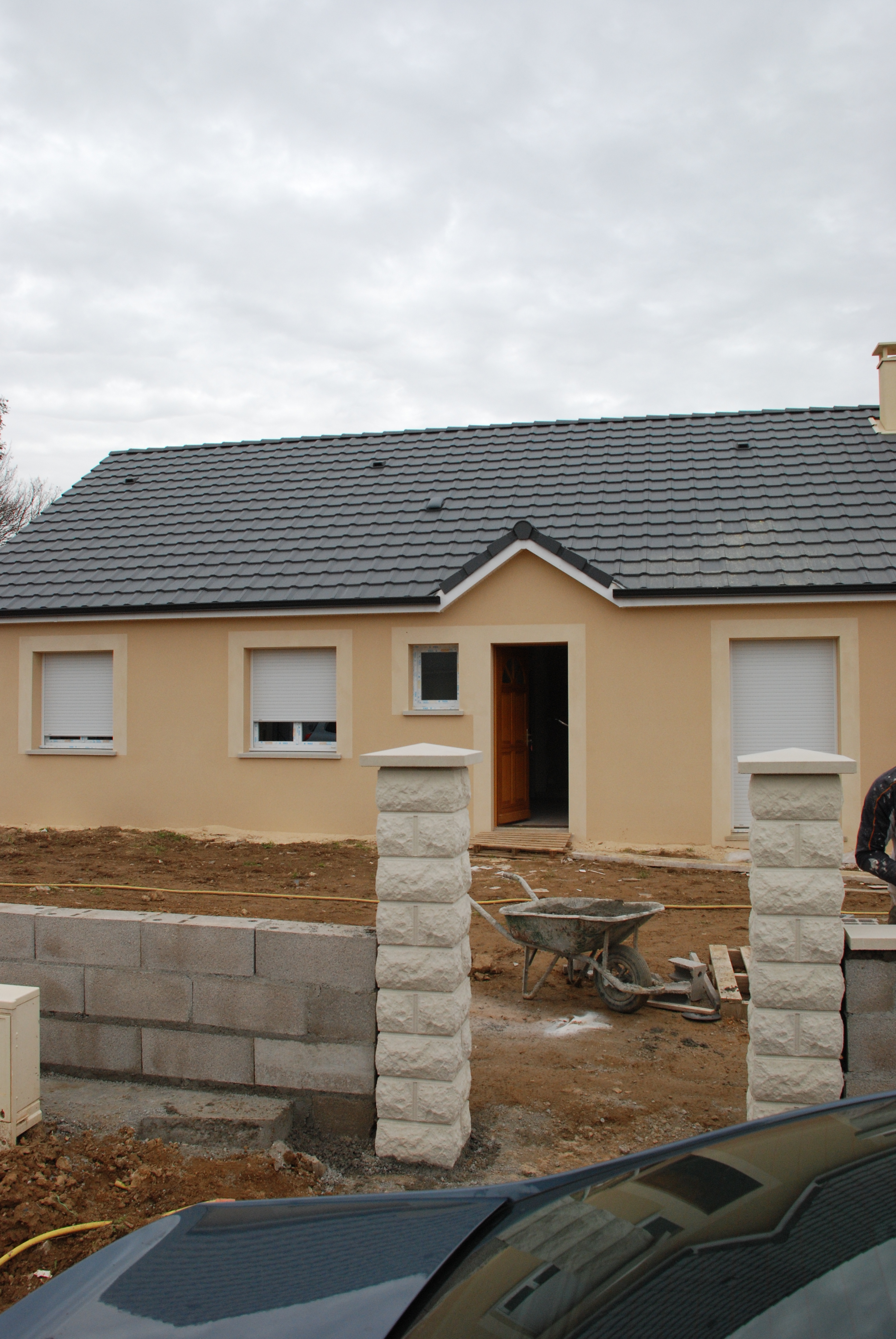

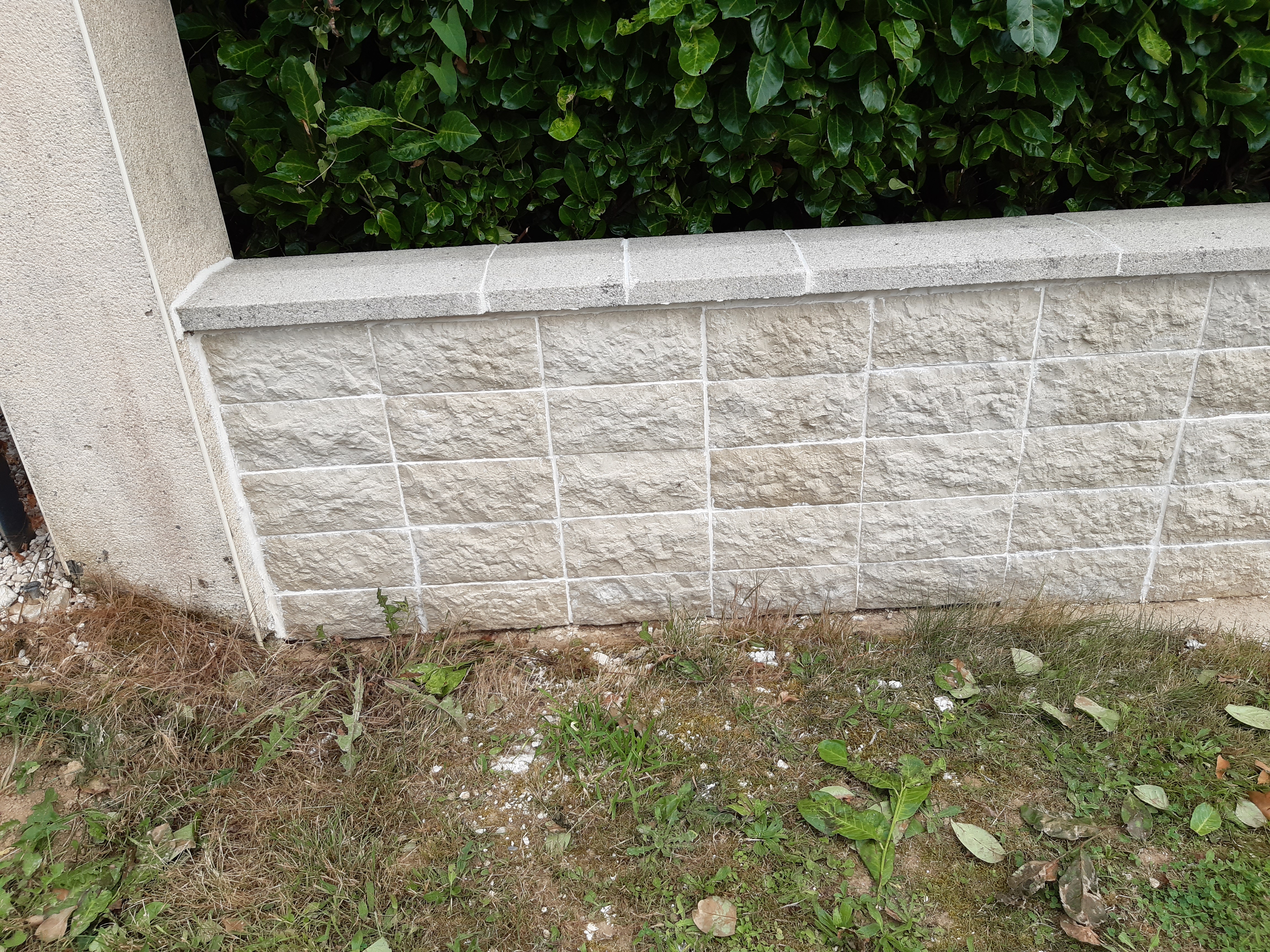

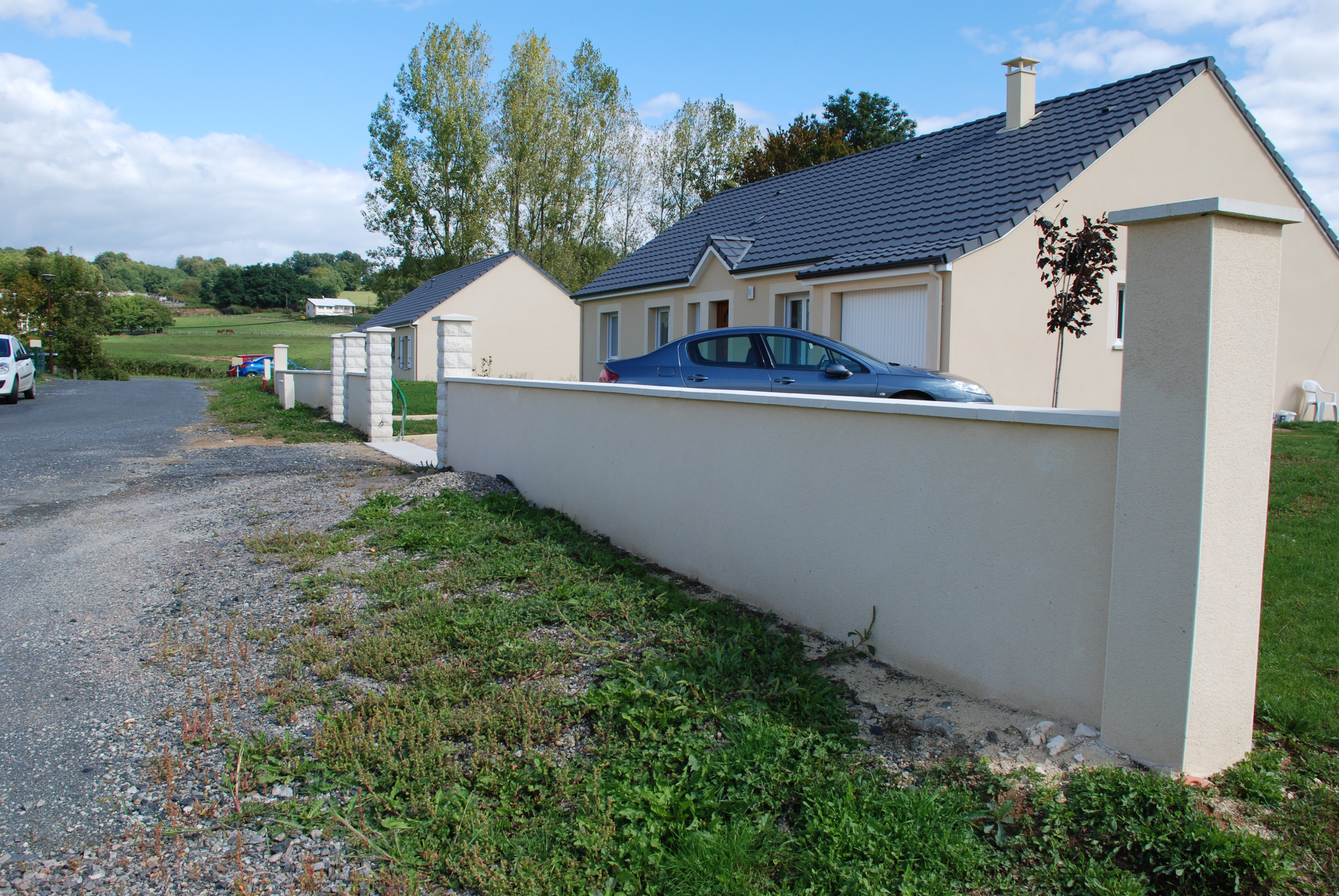

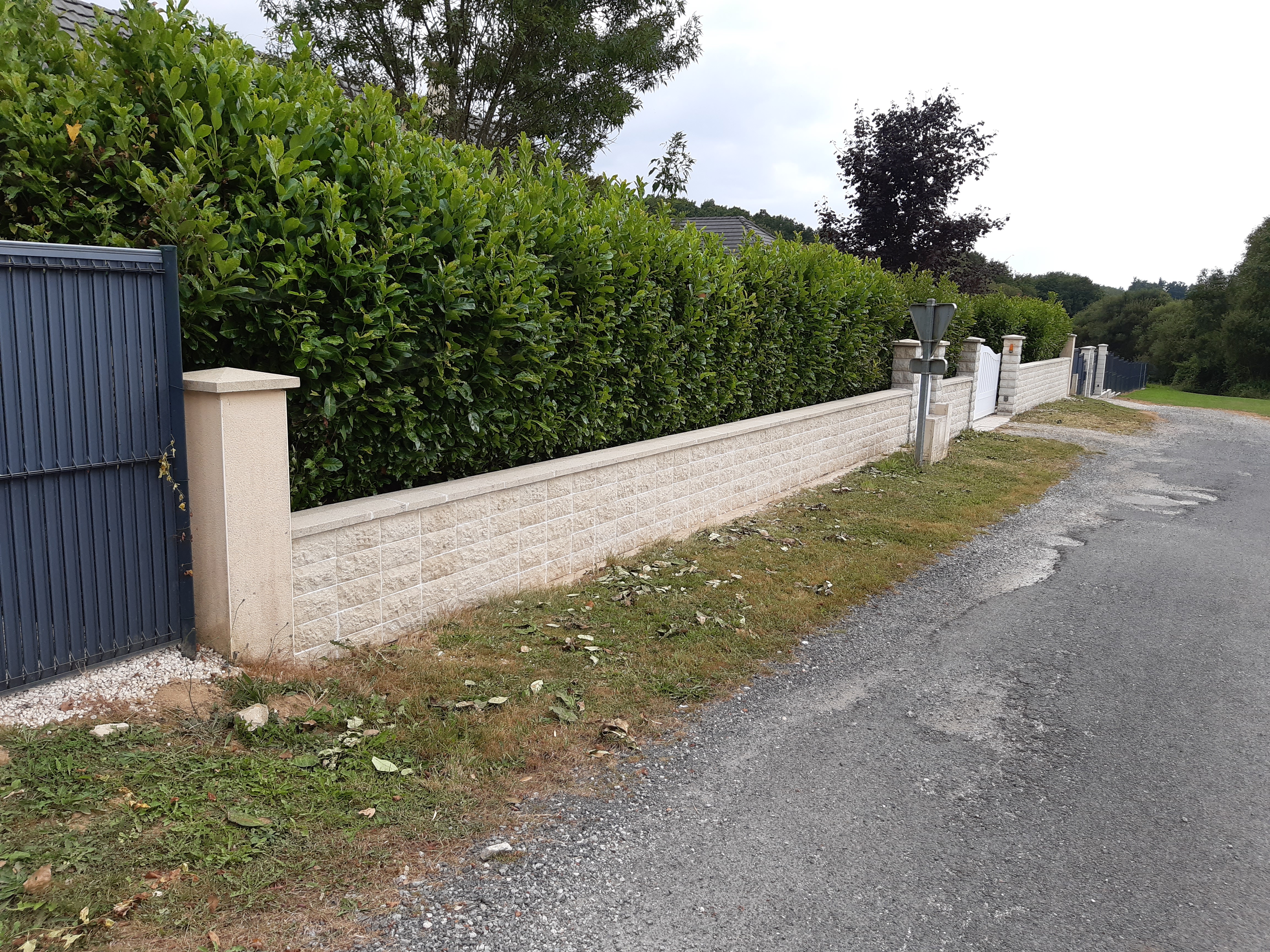

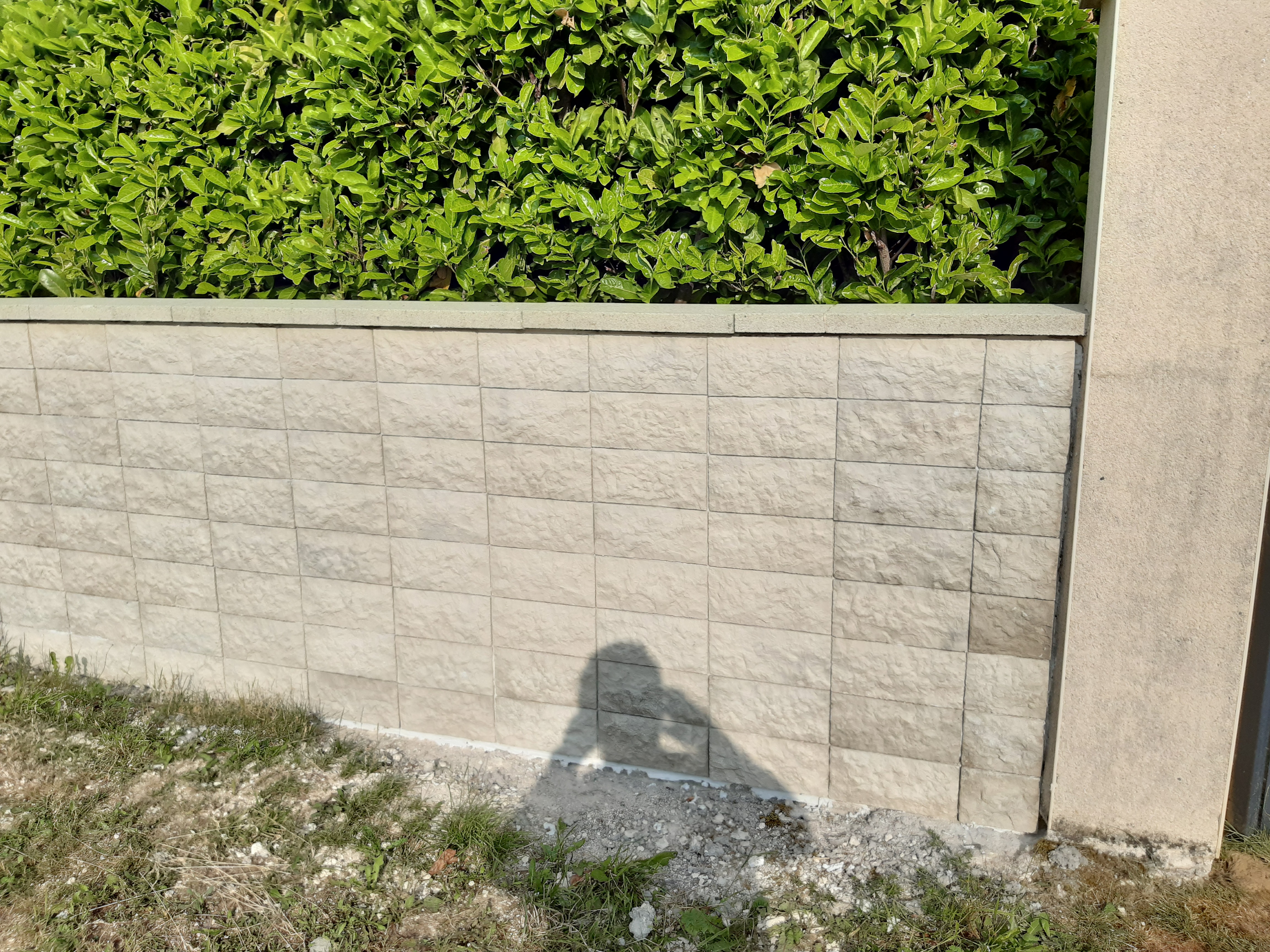

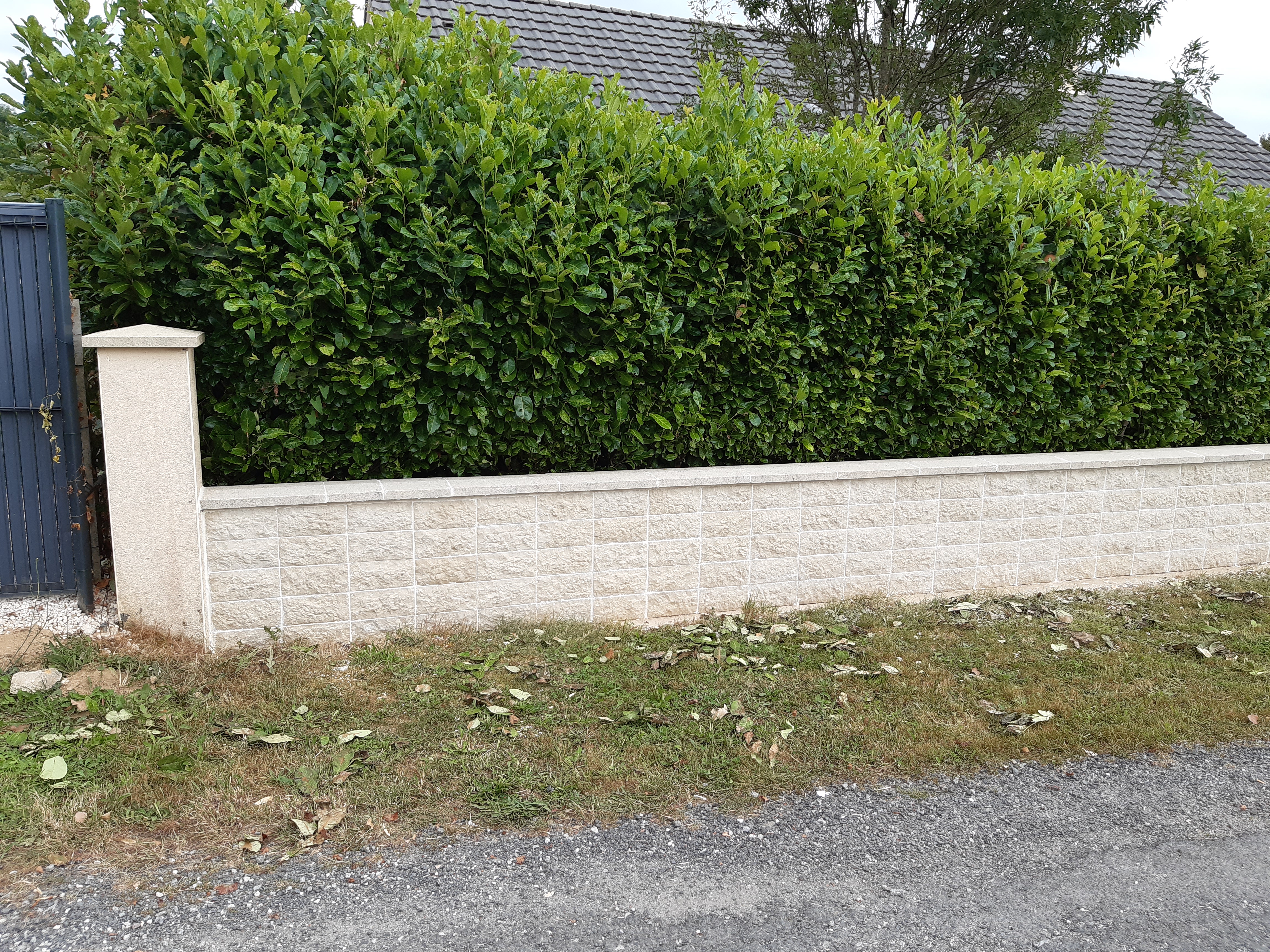

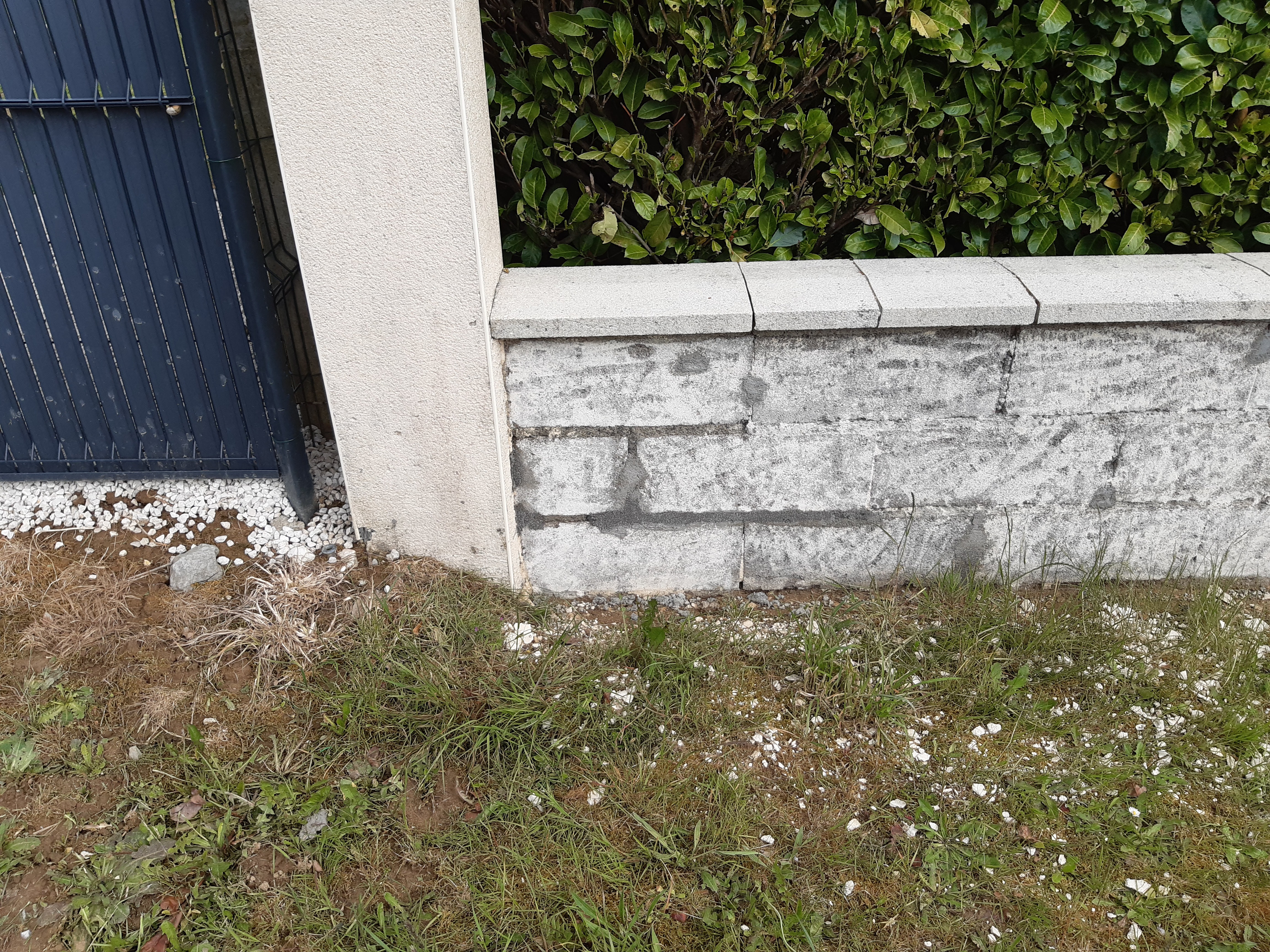

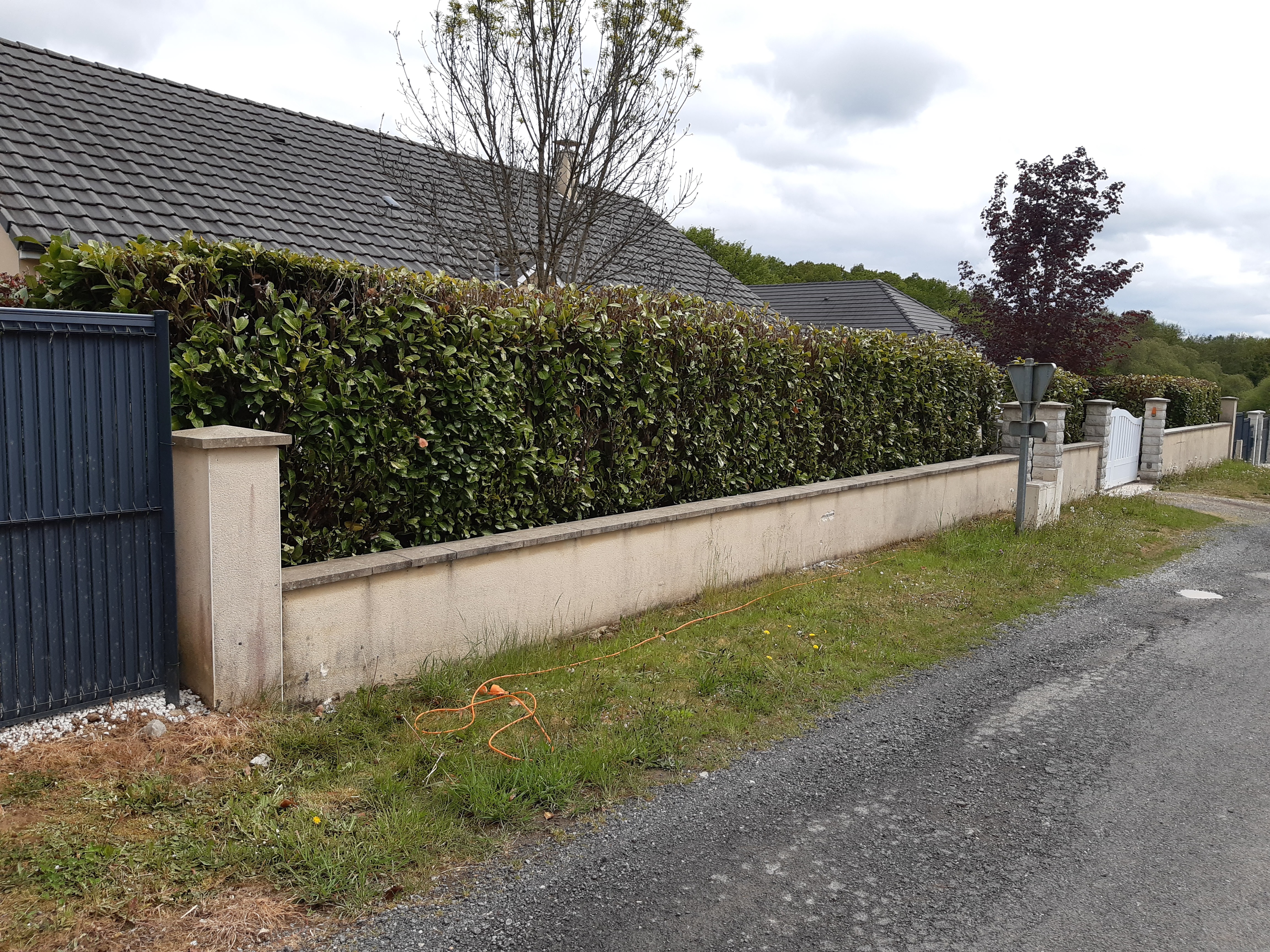

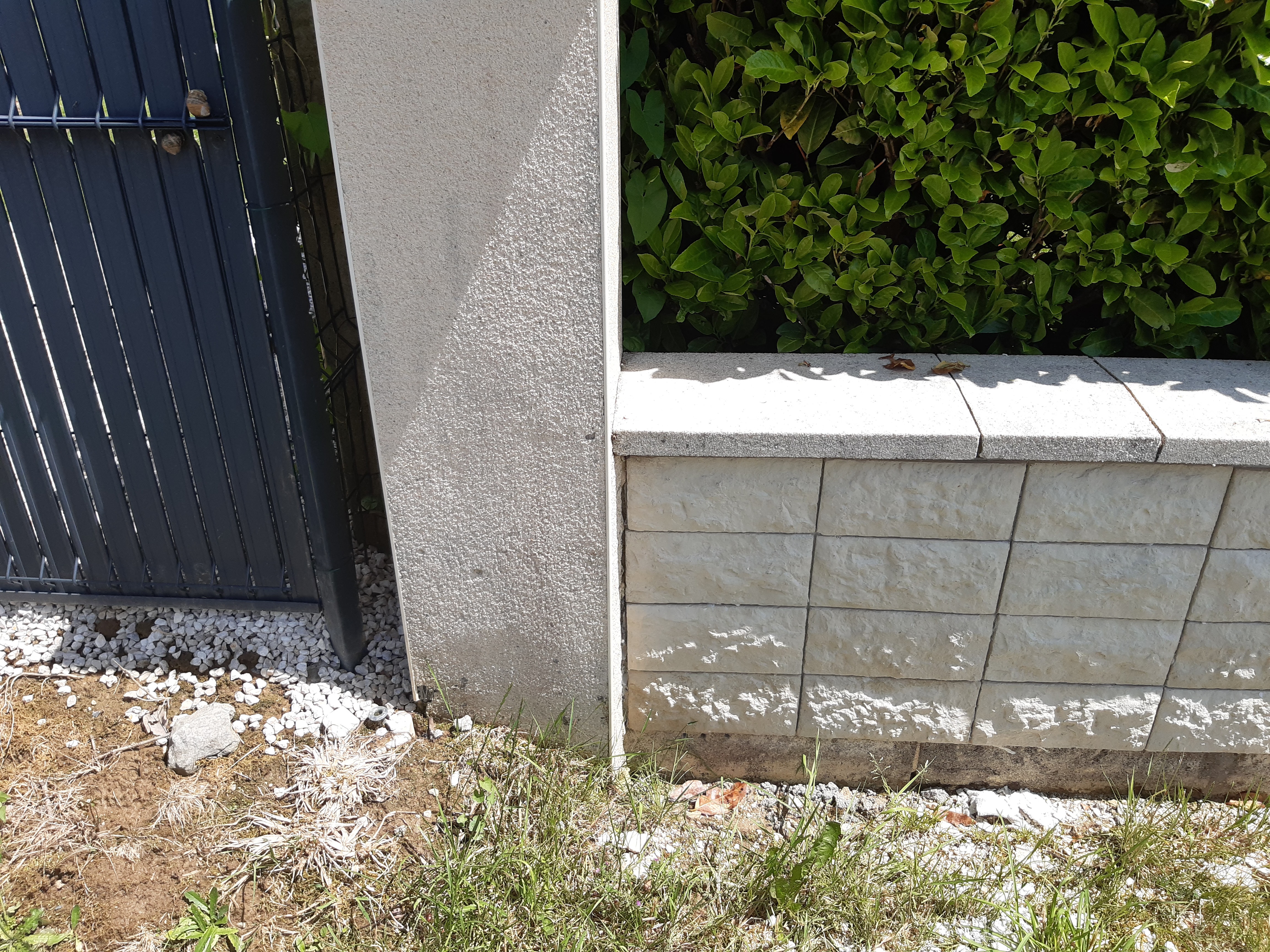

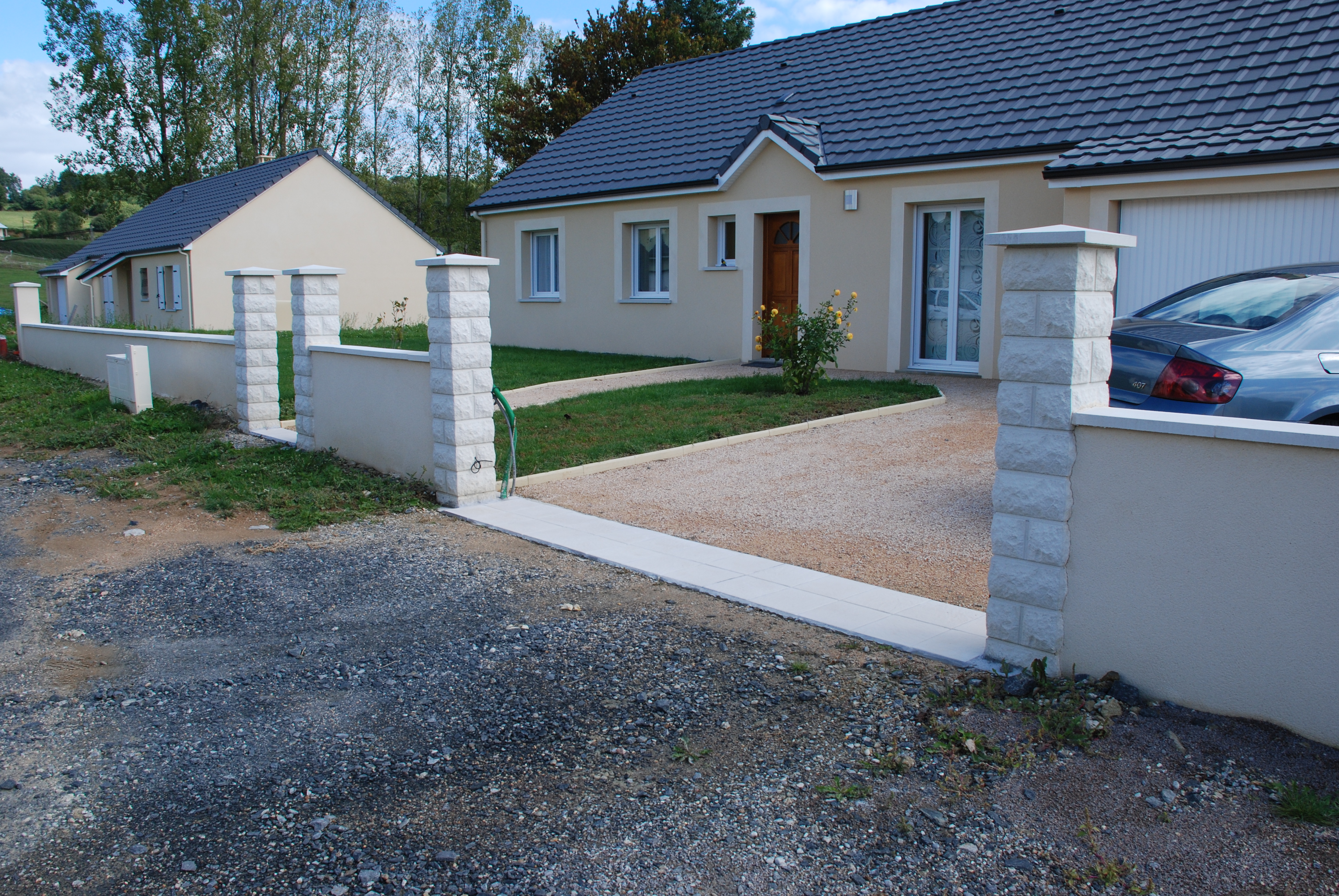

15 Imperméabilisation déposée 07/09/21
![]()
![]()

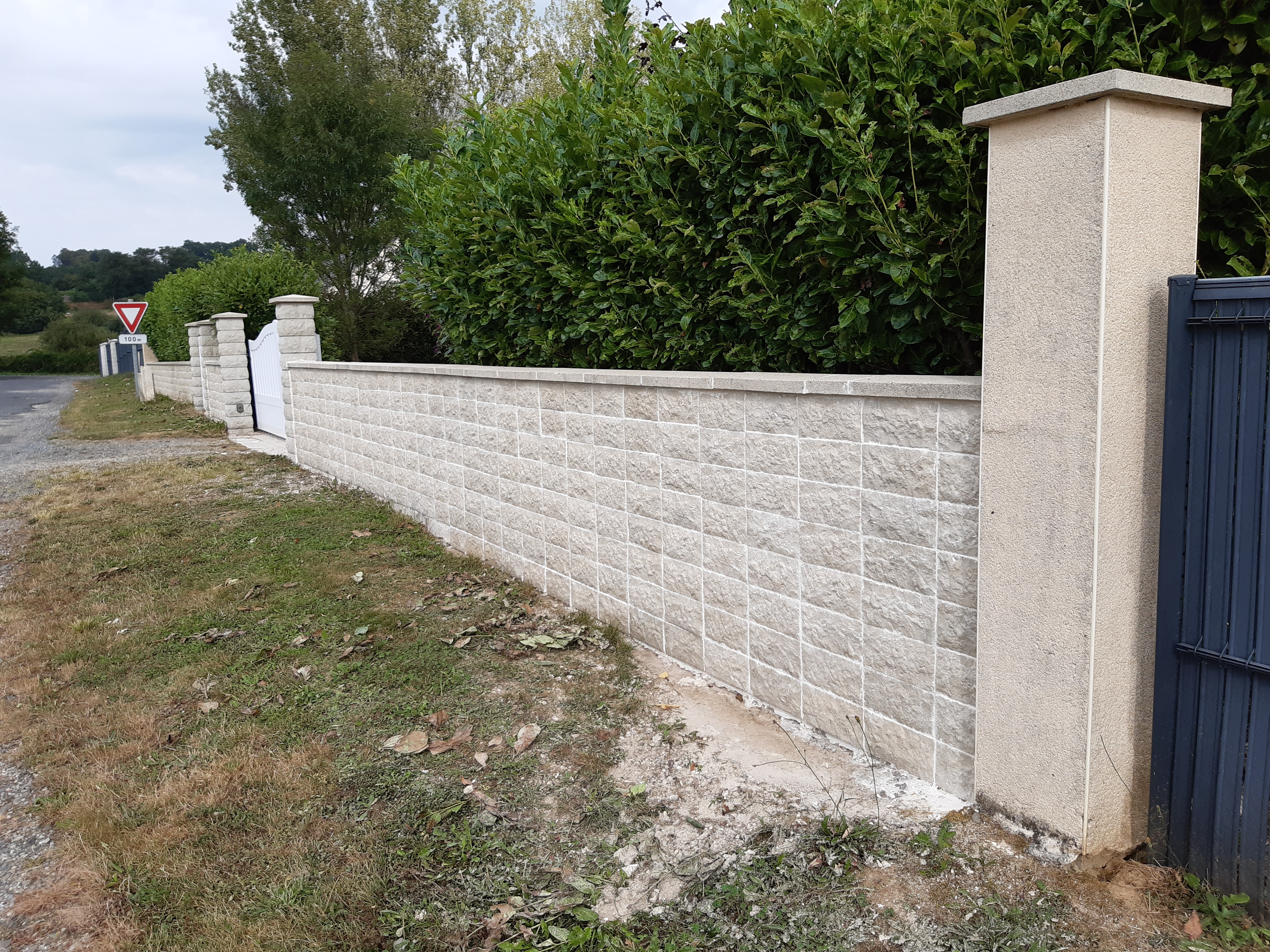

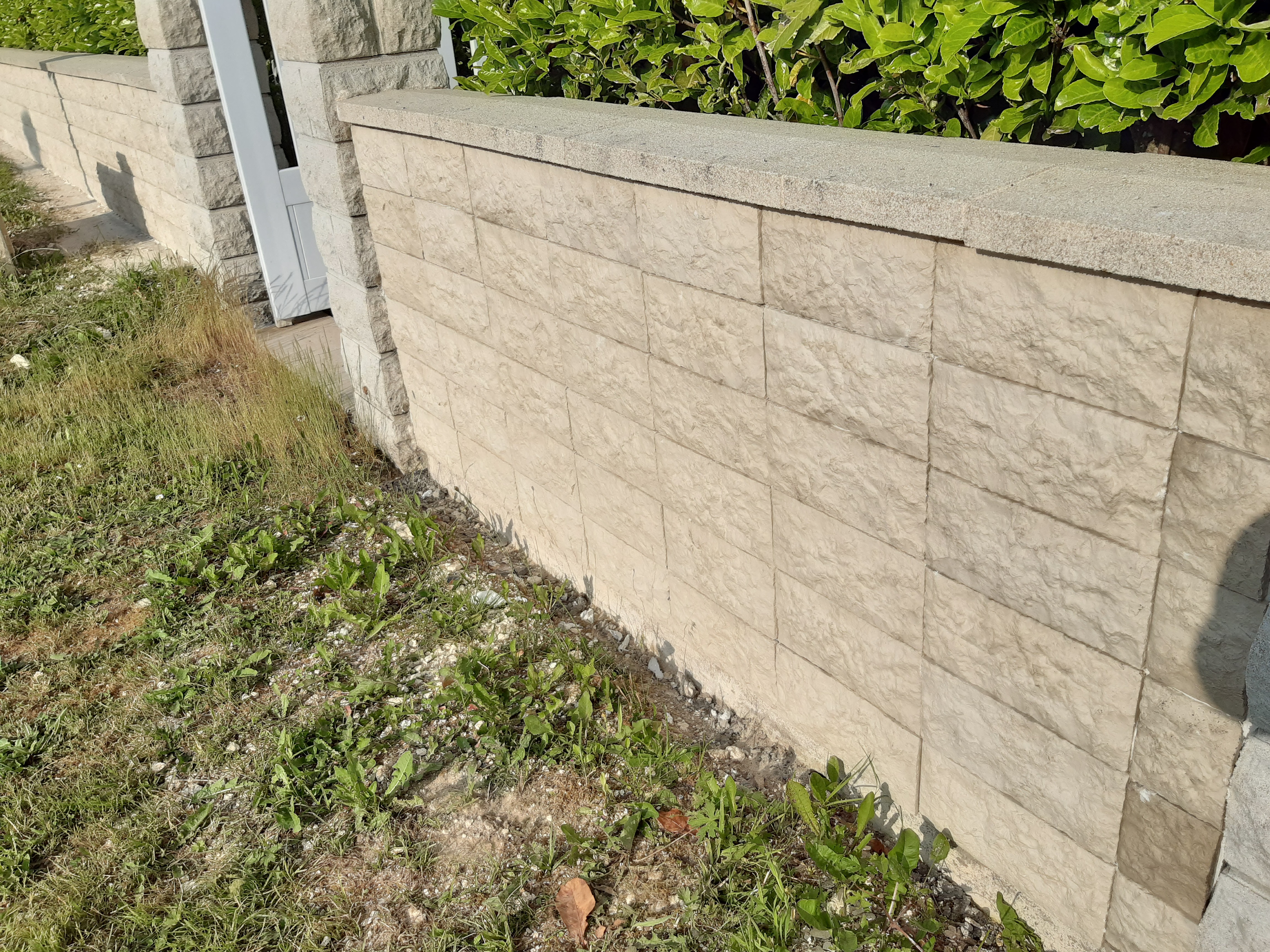

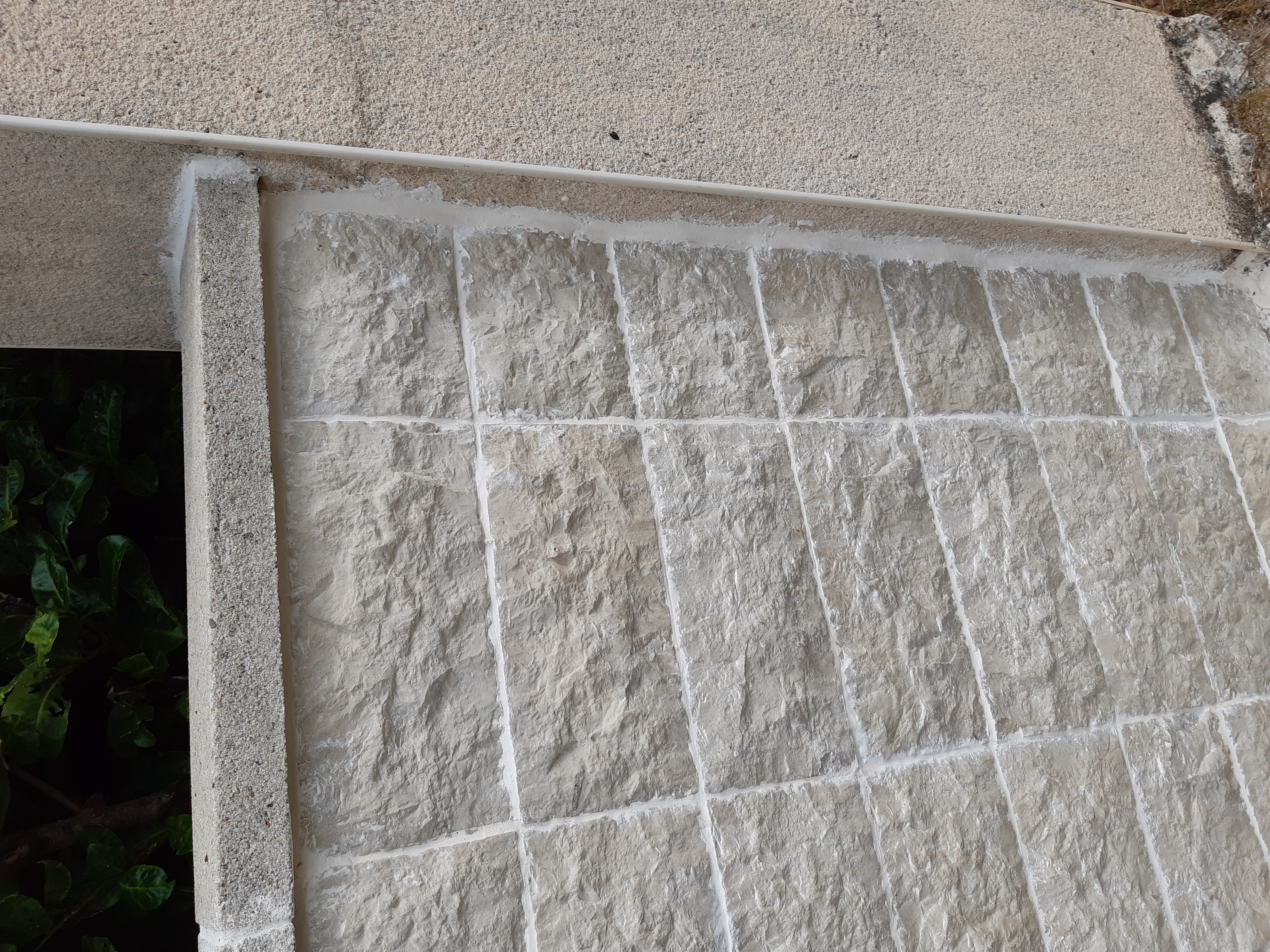

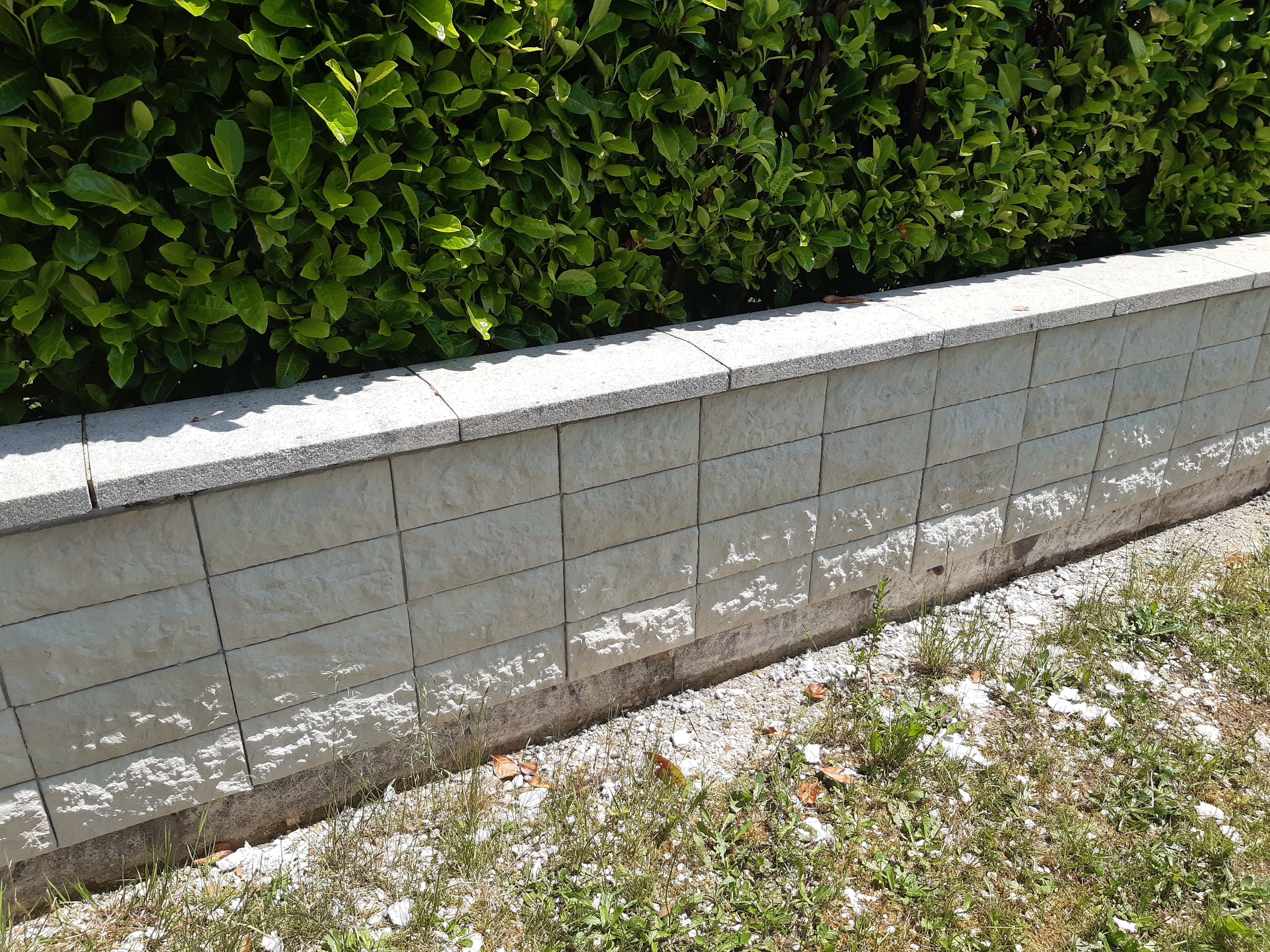

14 Parements posés 11/06/21
![]()
![]()

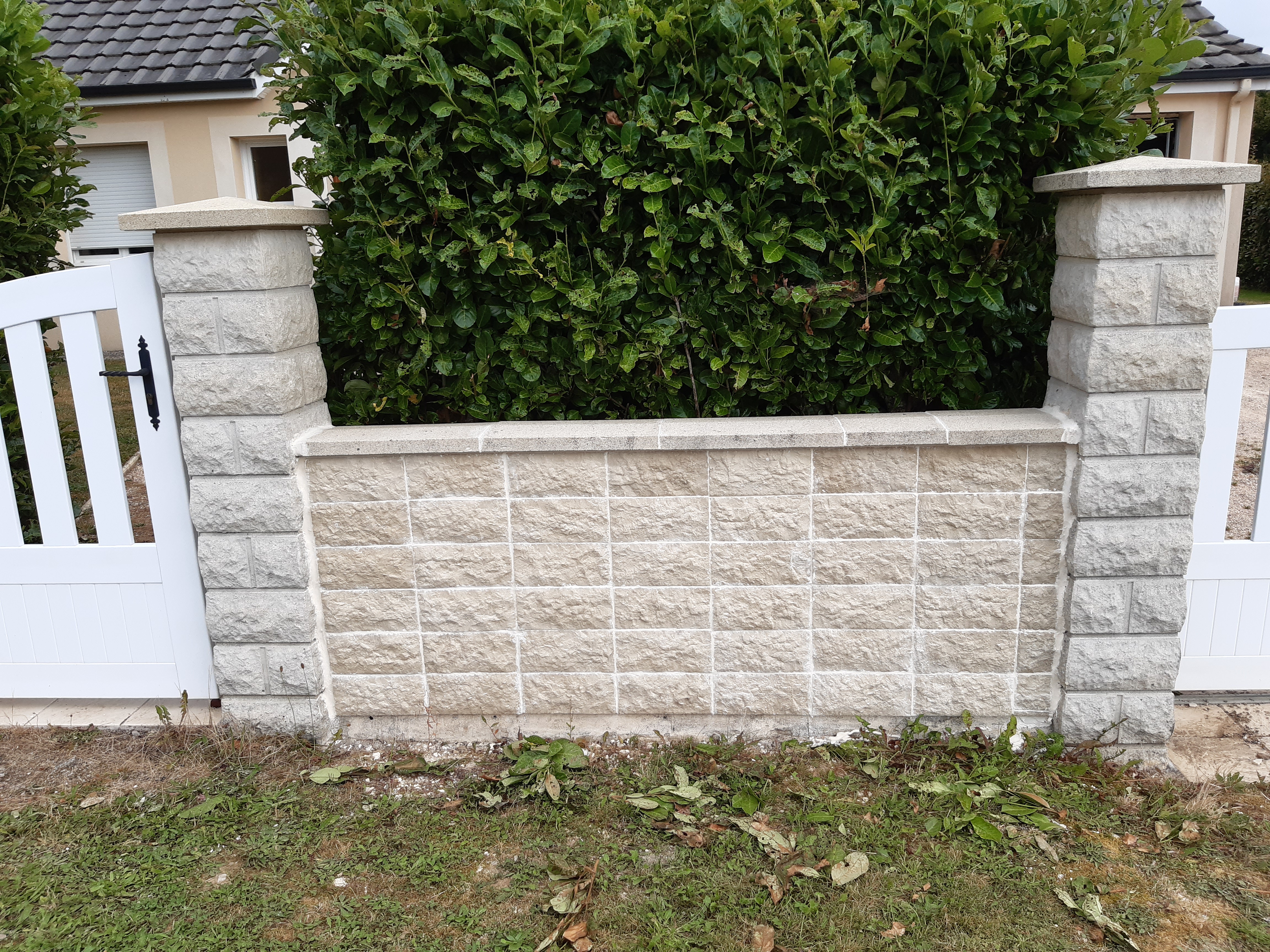

13 Parements en cours de pose 05/06/21
![]()
![]()

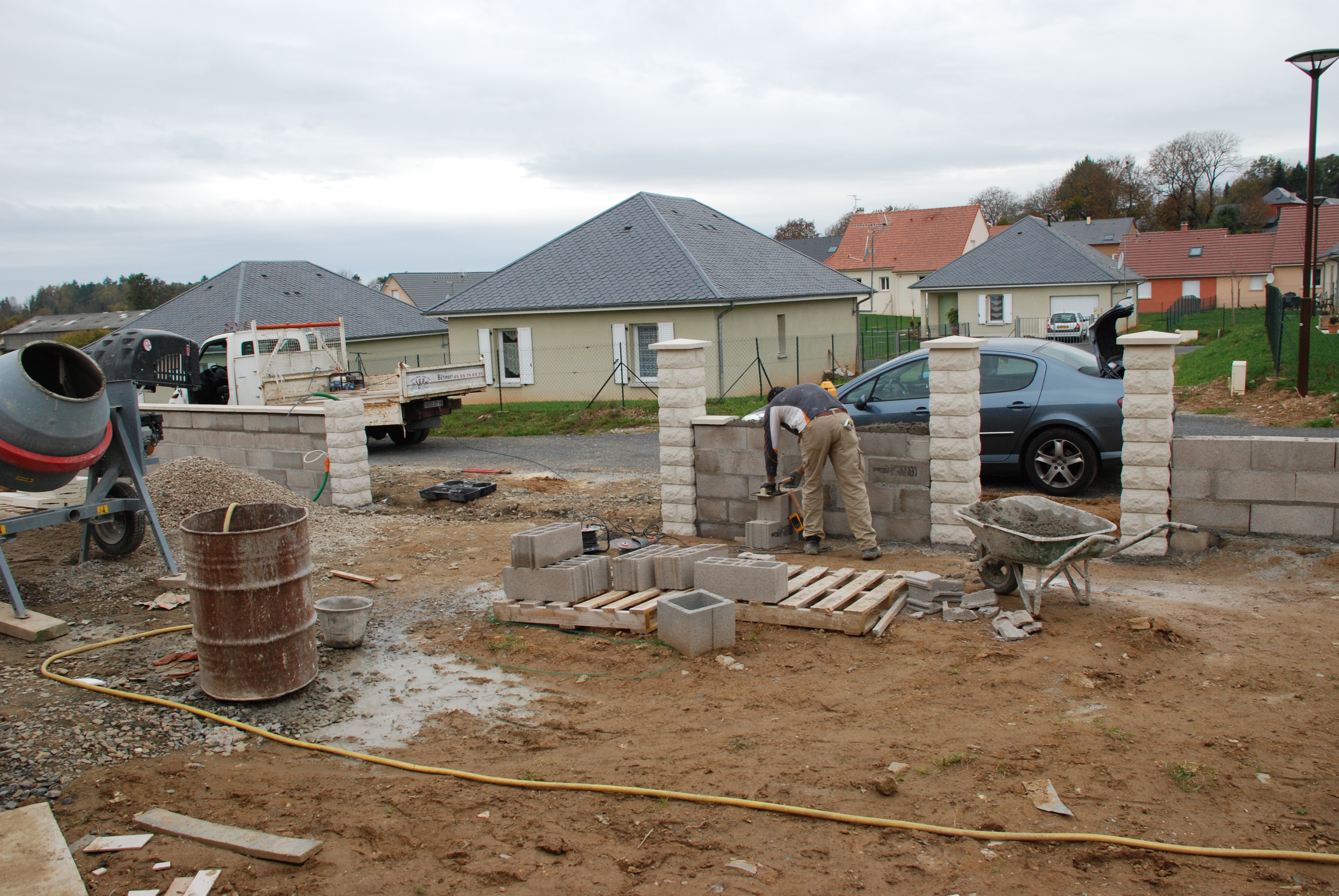

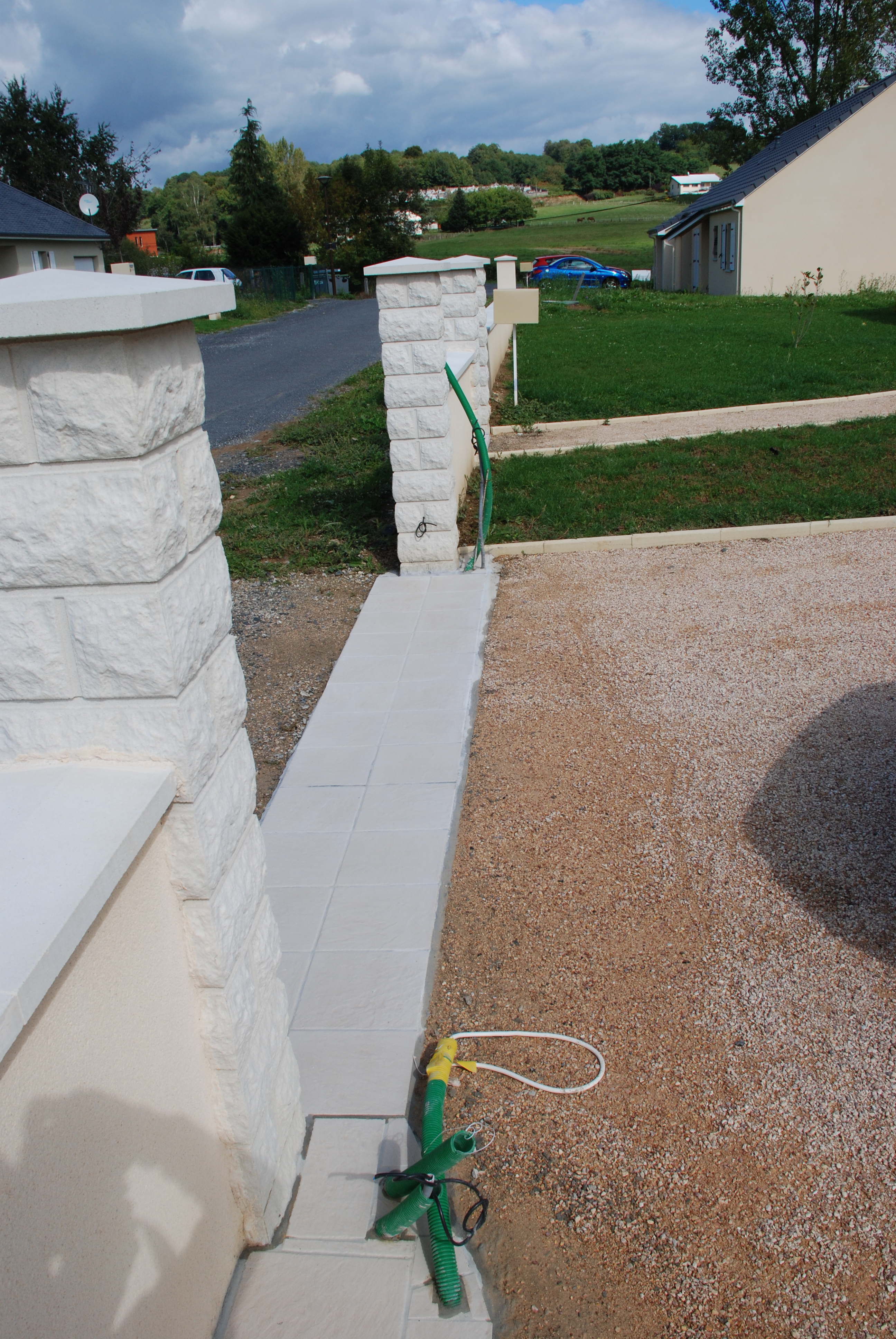

12 Décapé 05/05/21
![]()
![]()

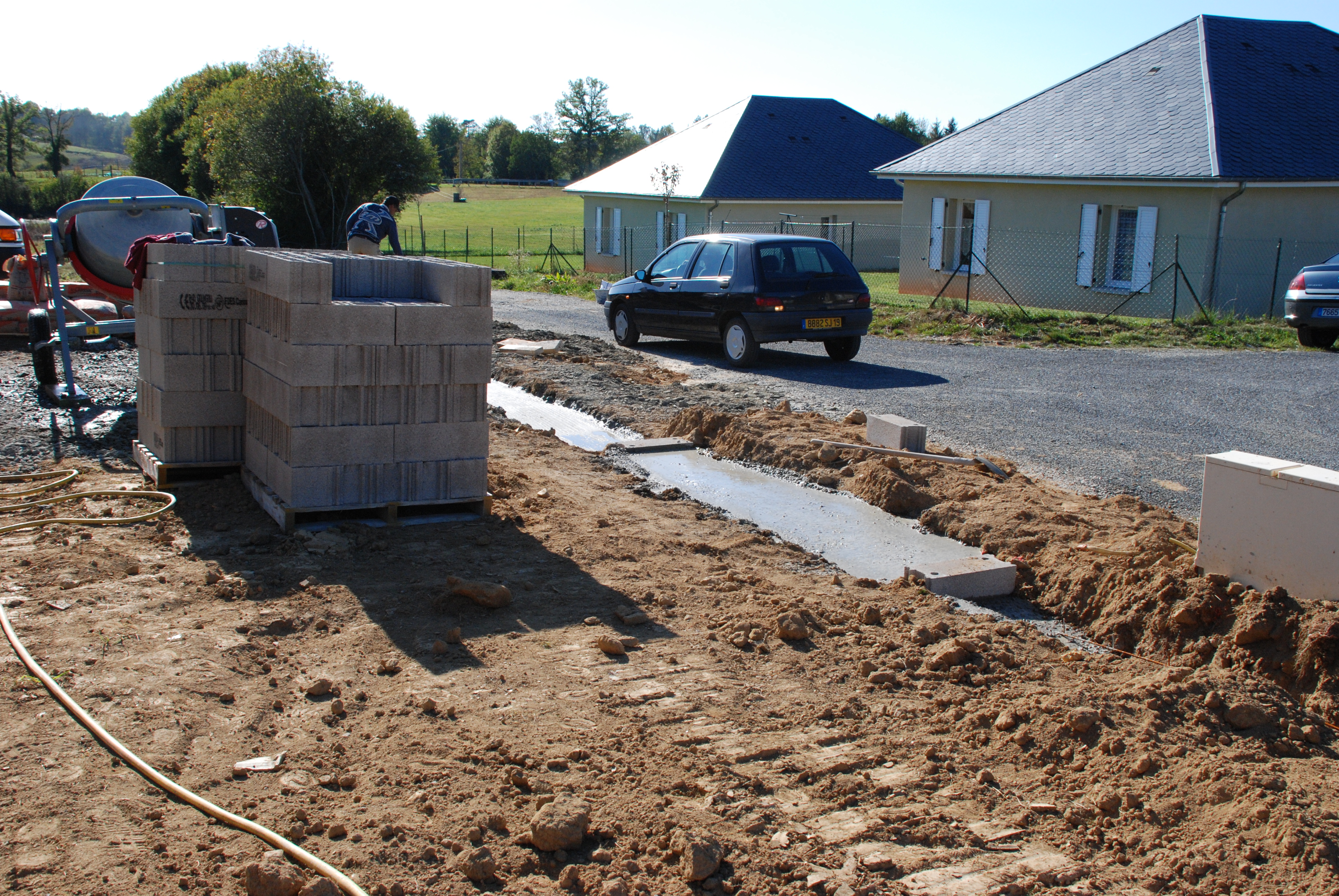

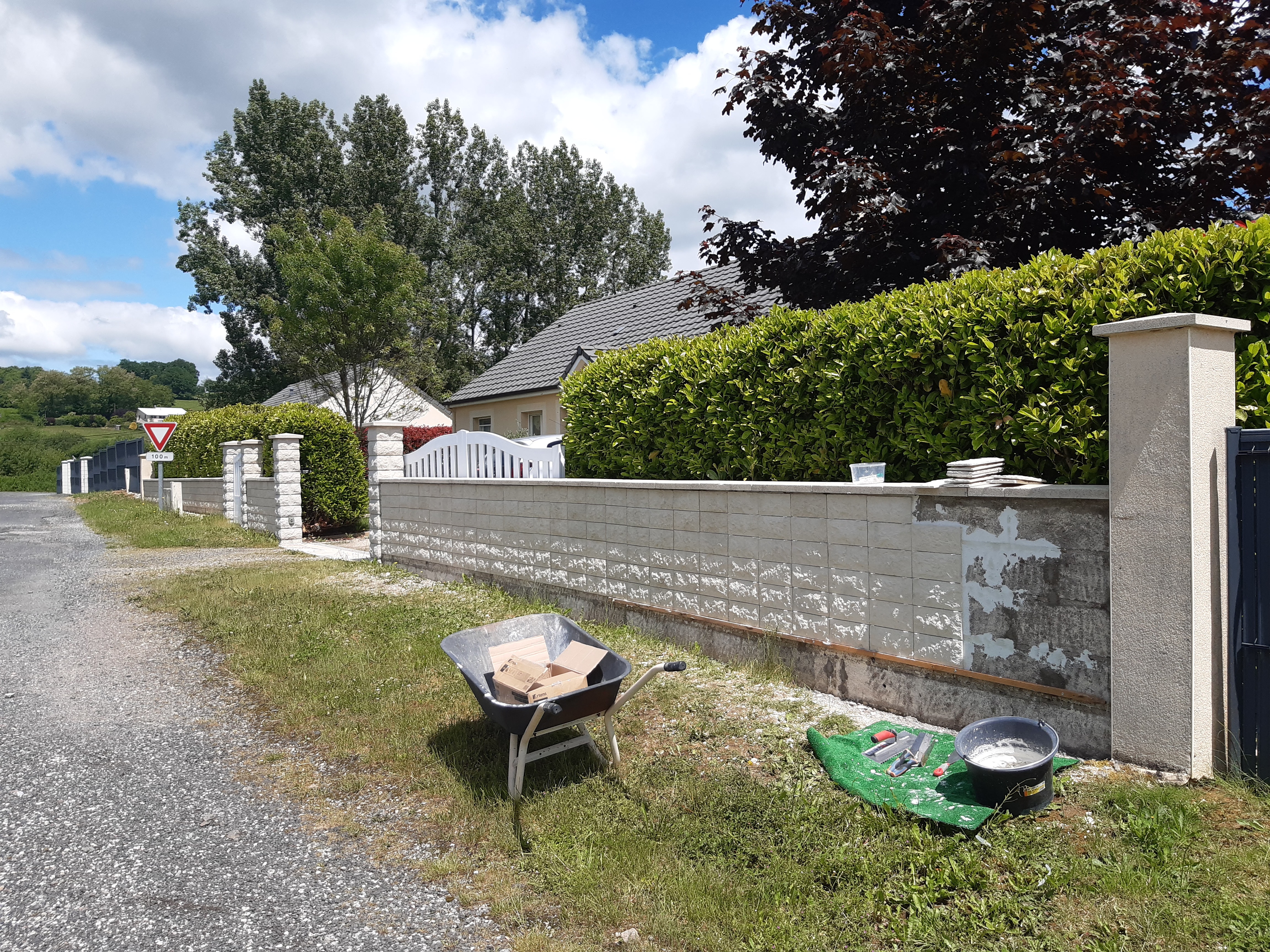

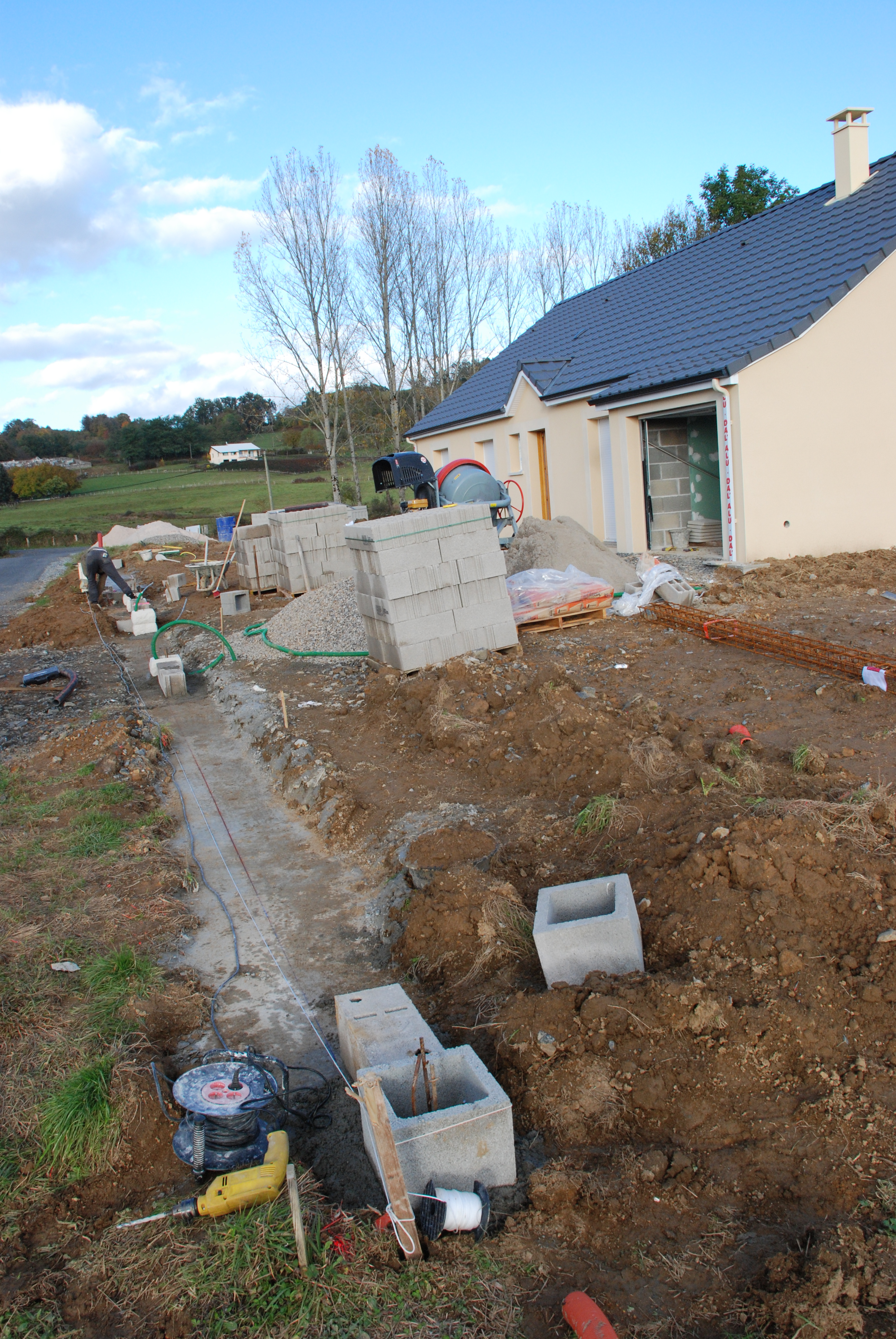

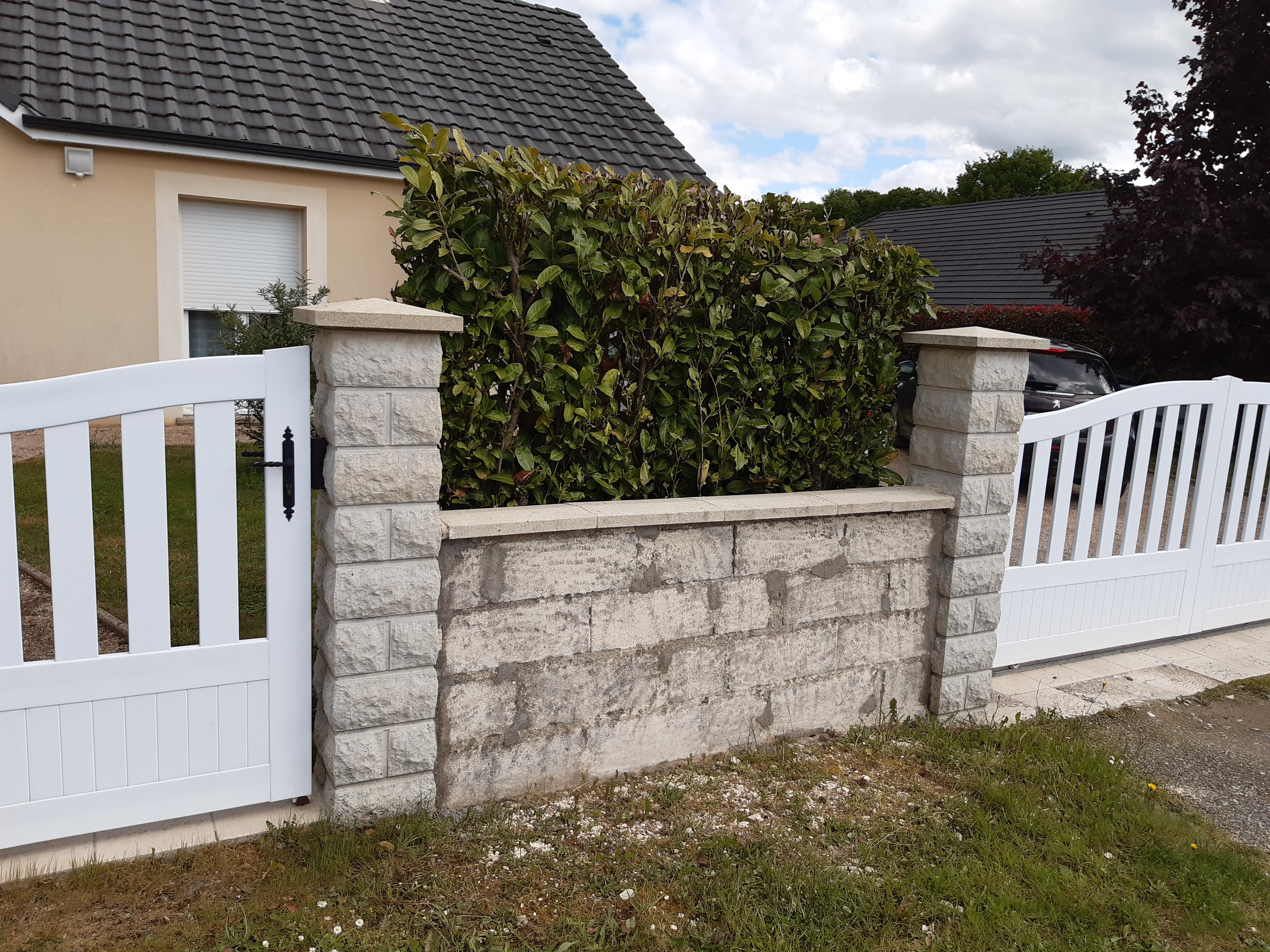

11 Avant la réfection érieurs 29/04/21
![]()
![]()

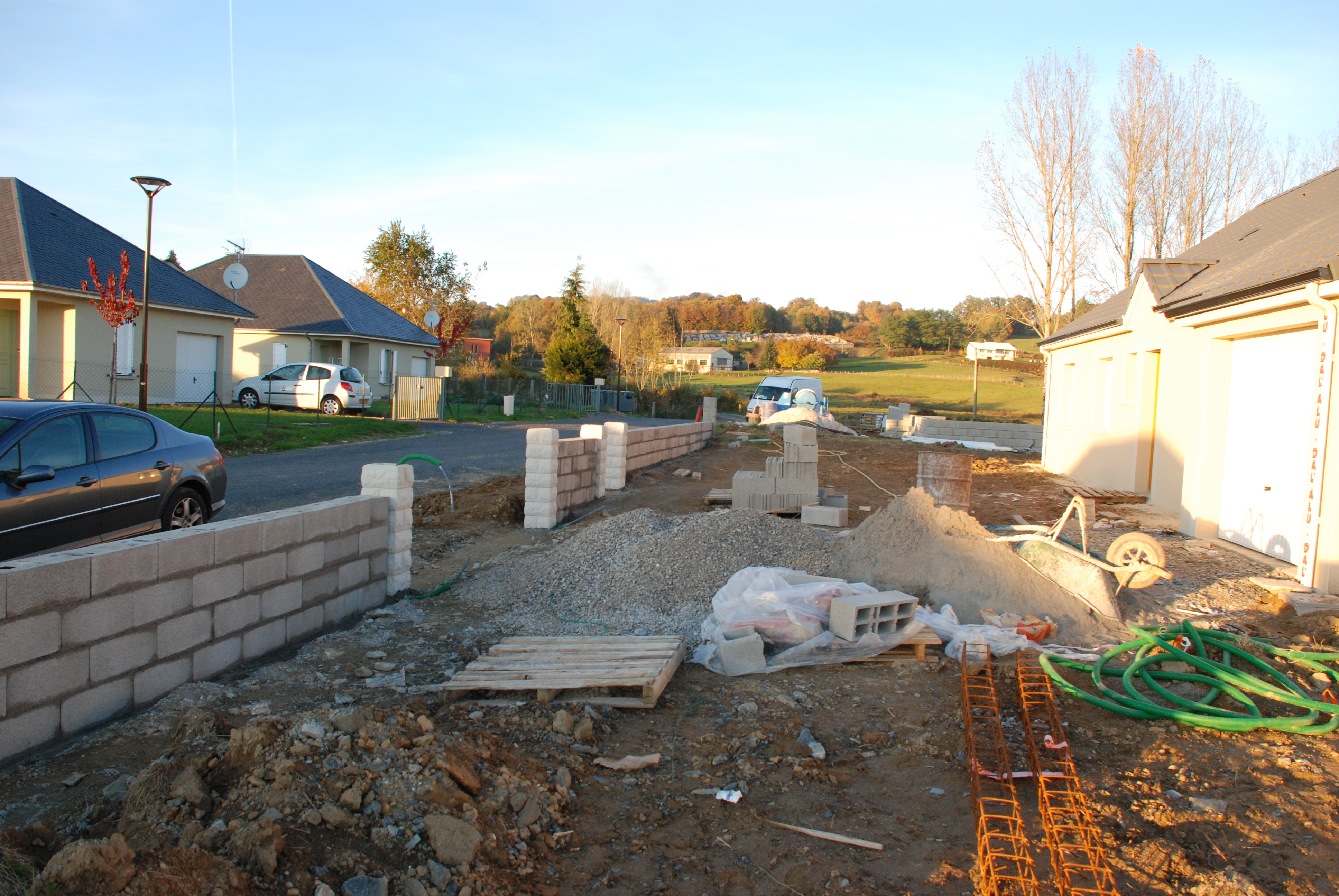

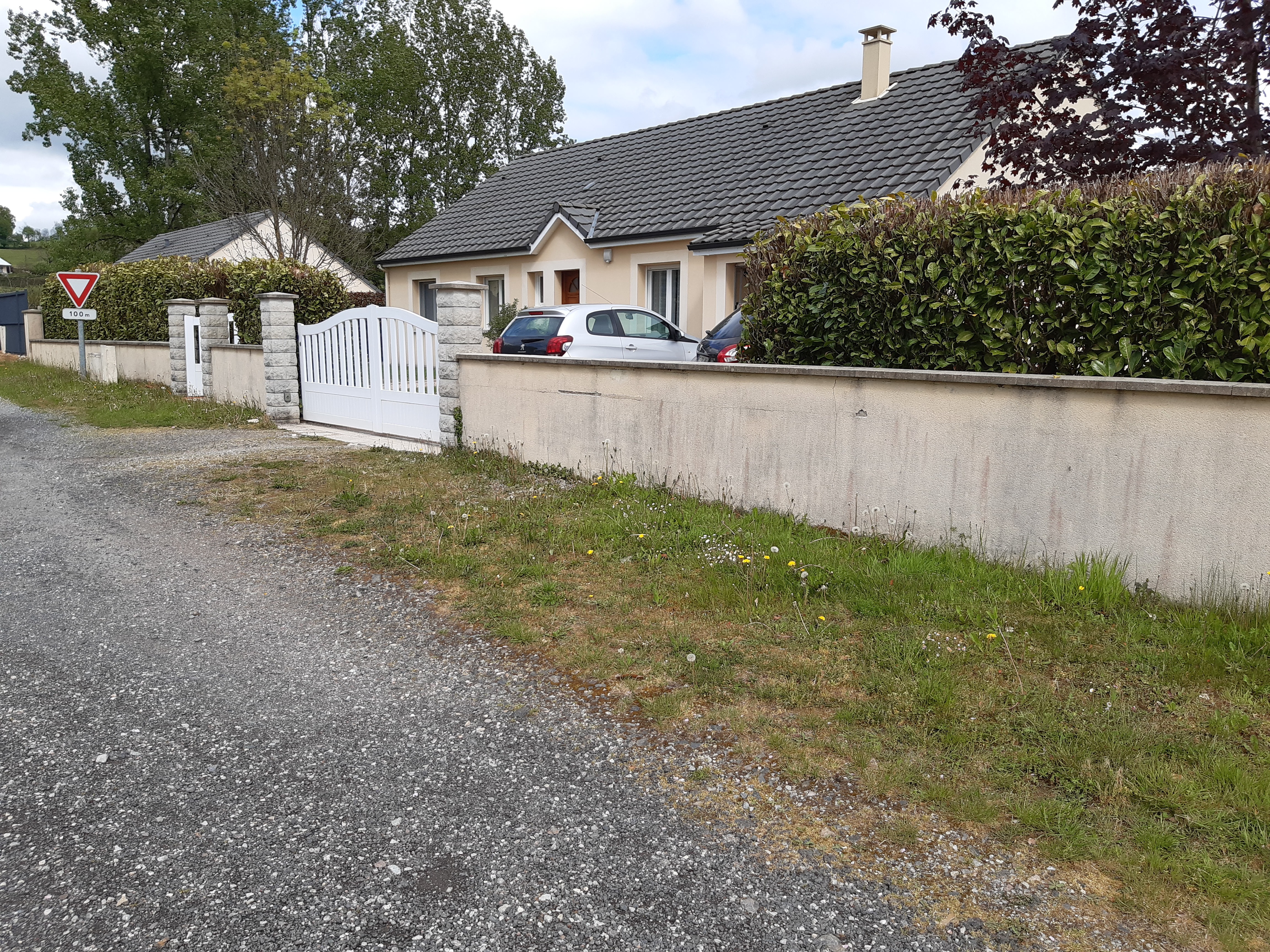

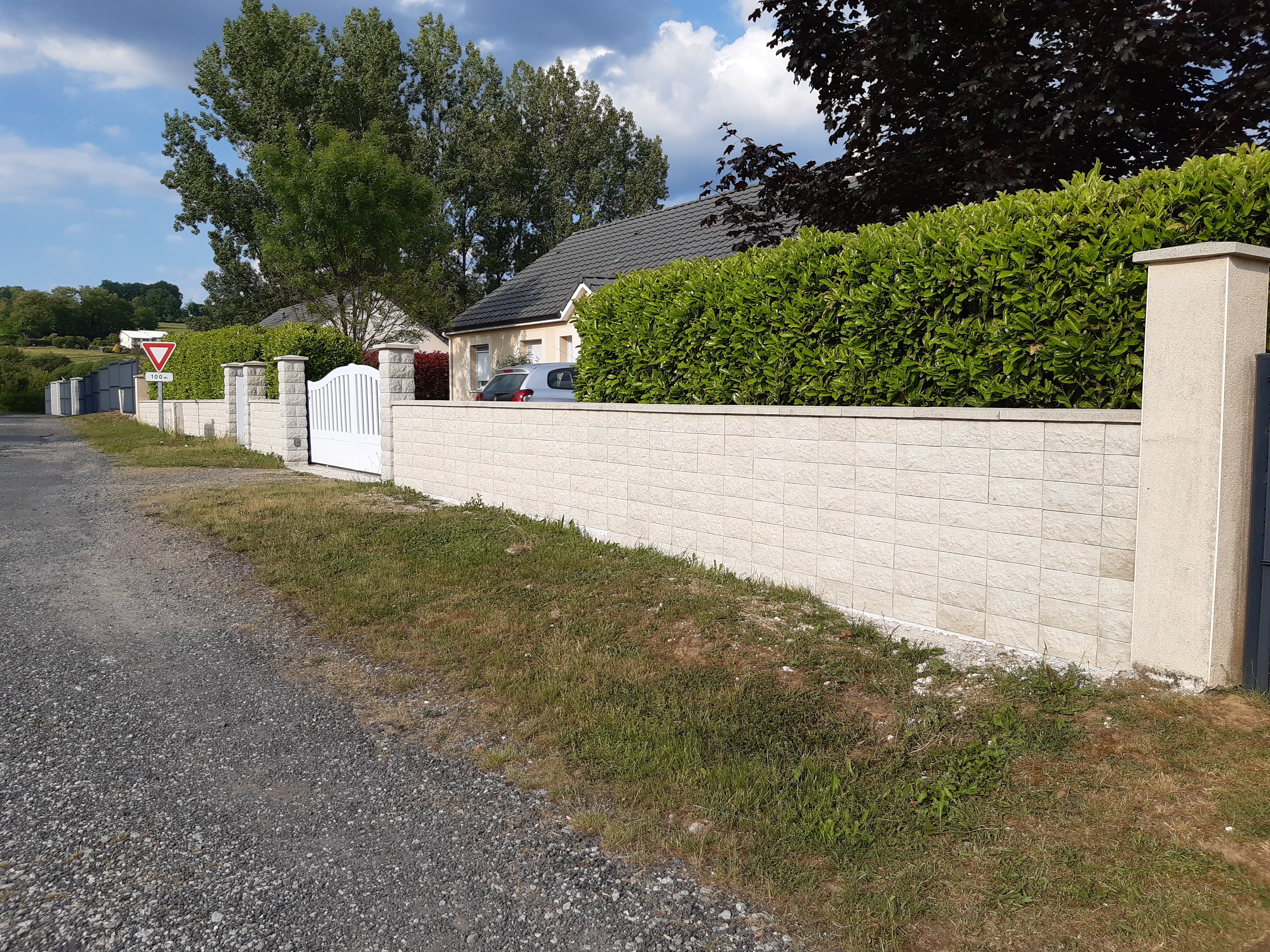

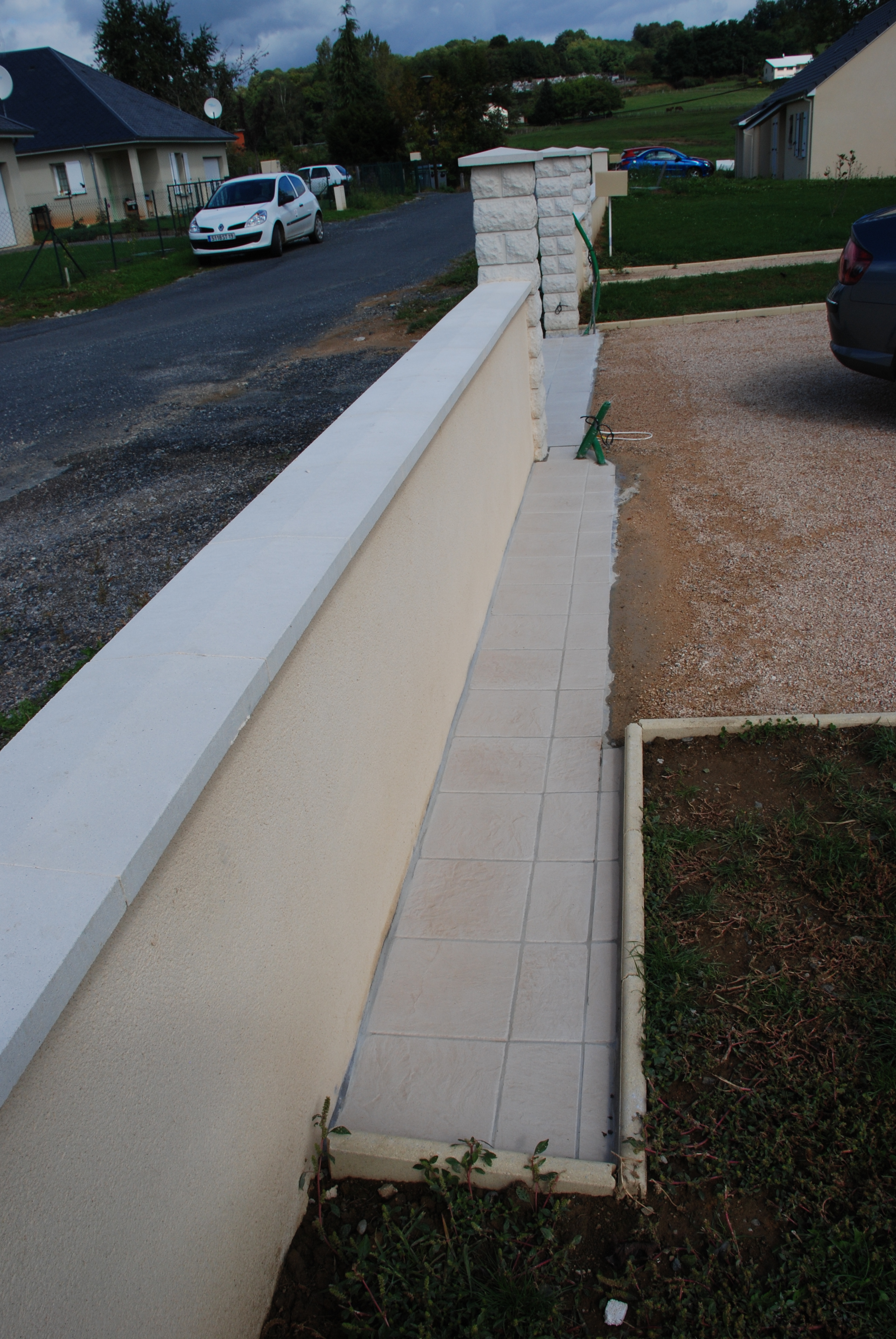

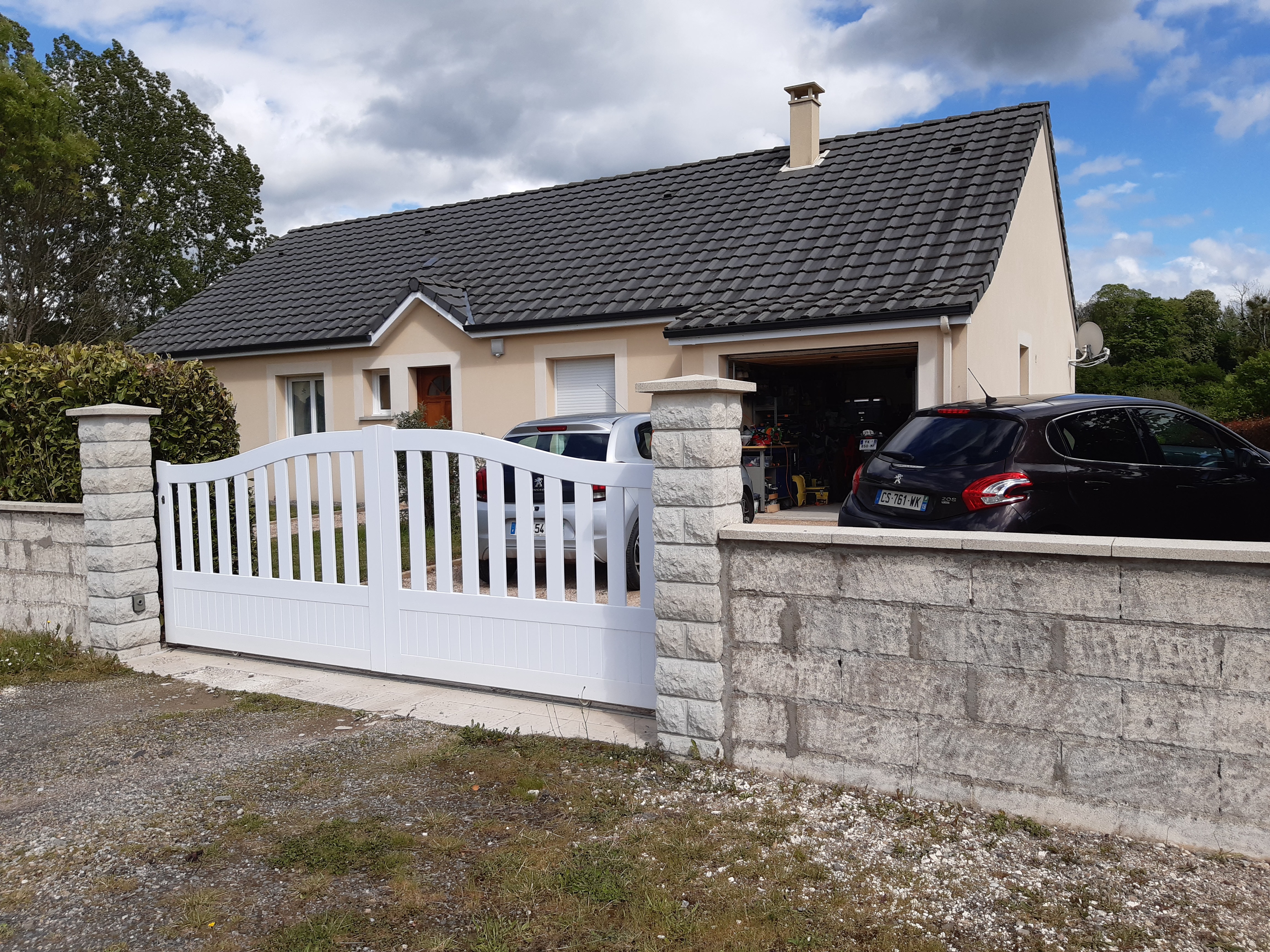

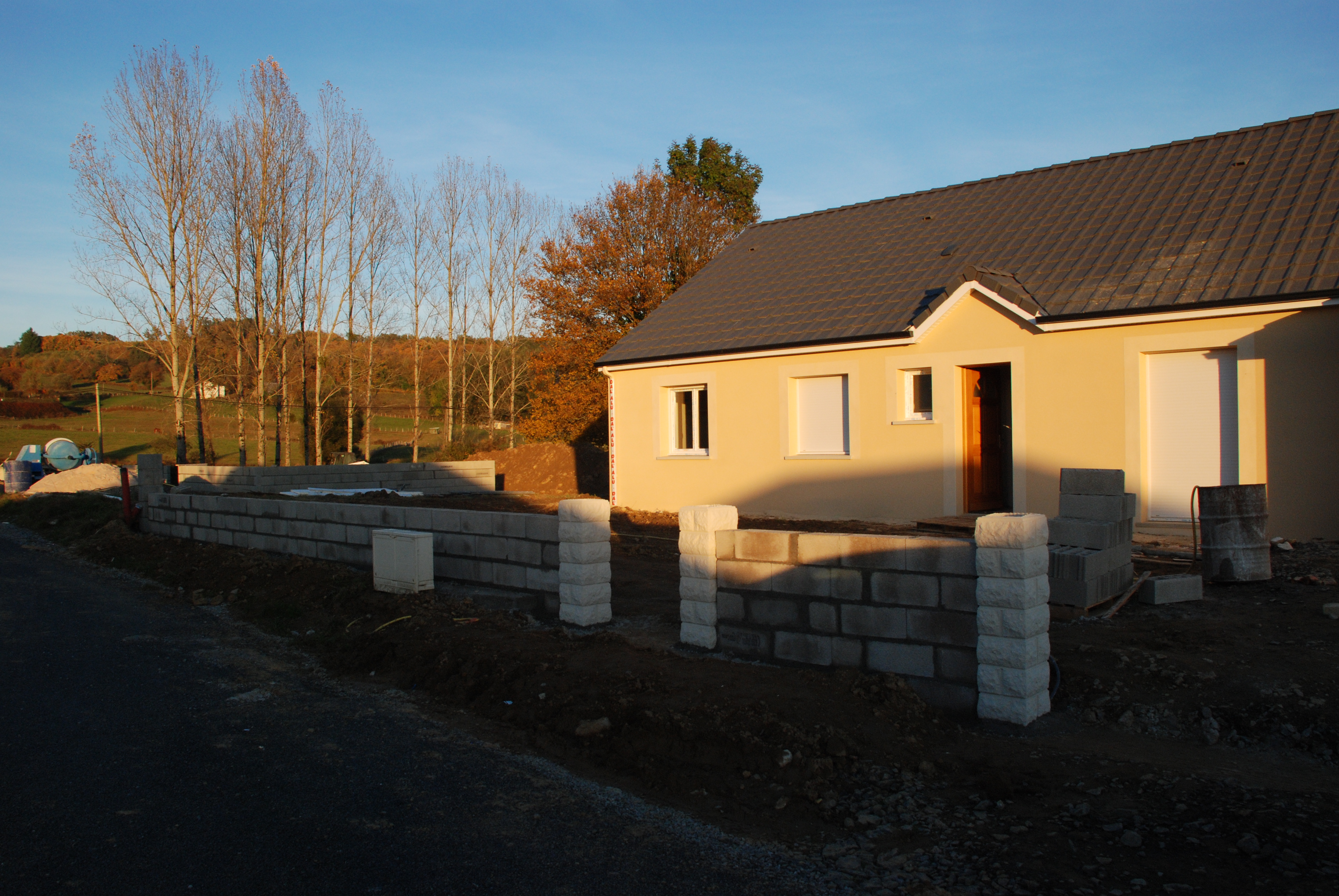

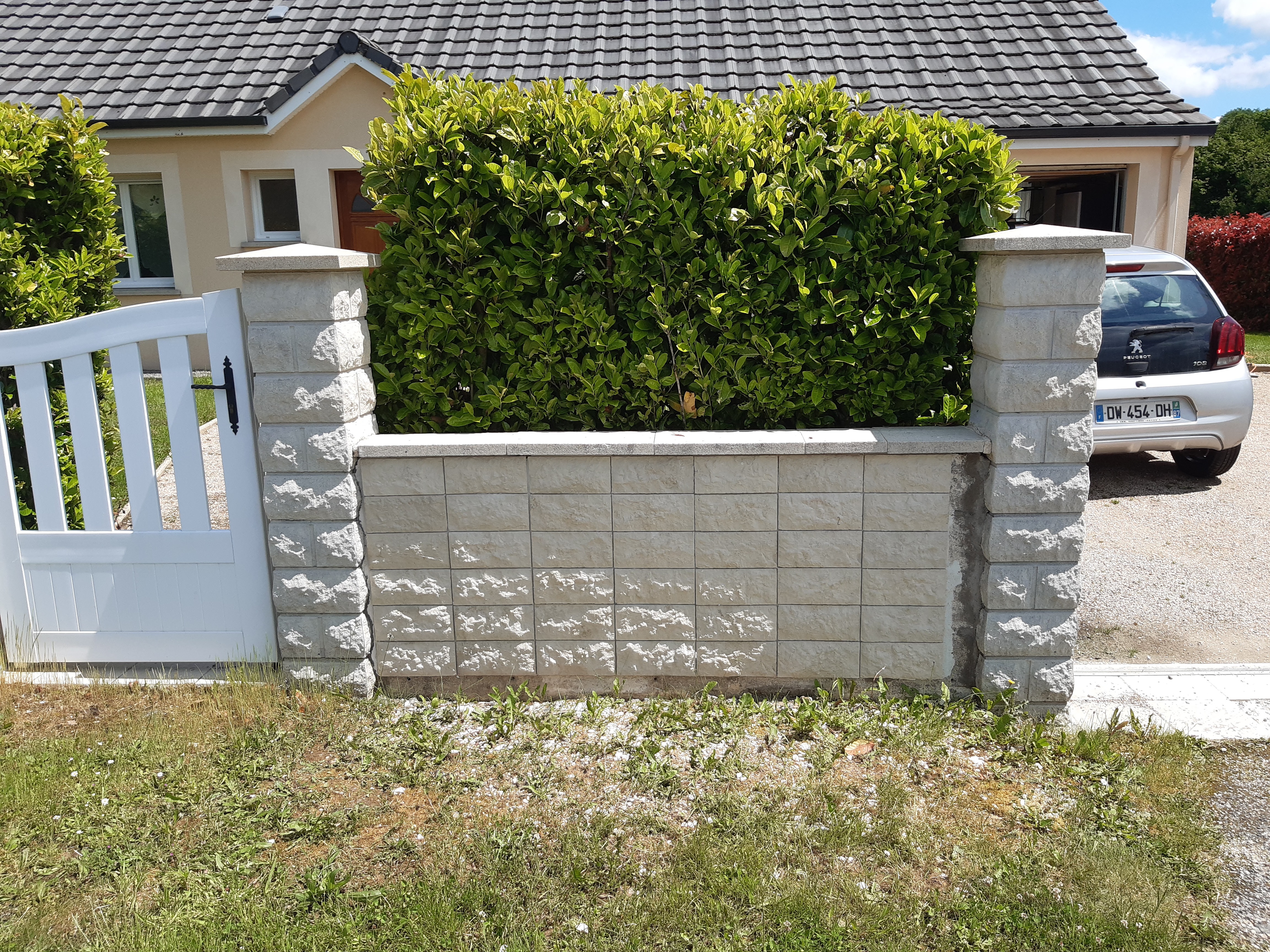

10 Portail et portillon posé 11/11/11
![]()
![]()

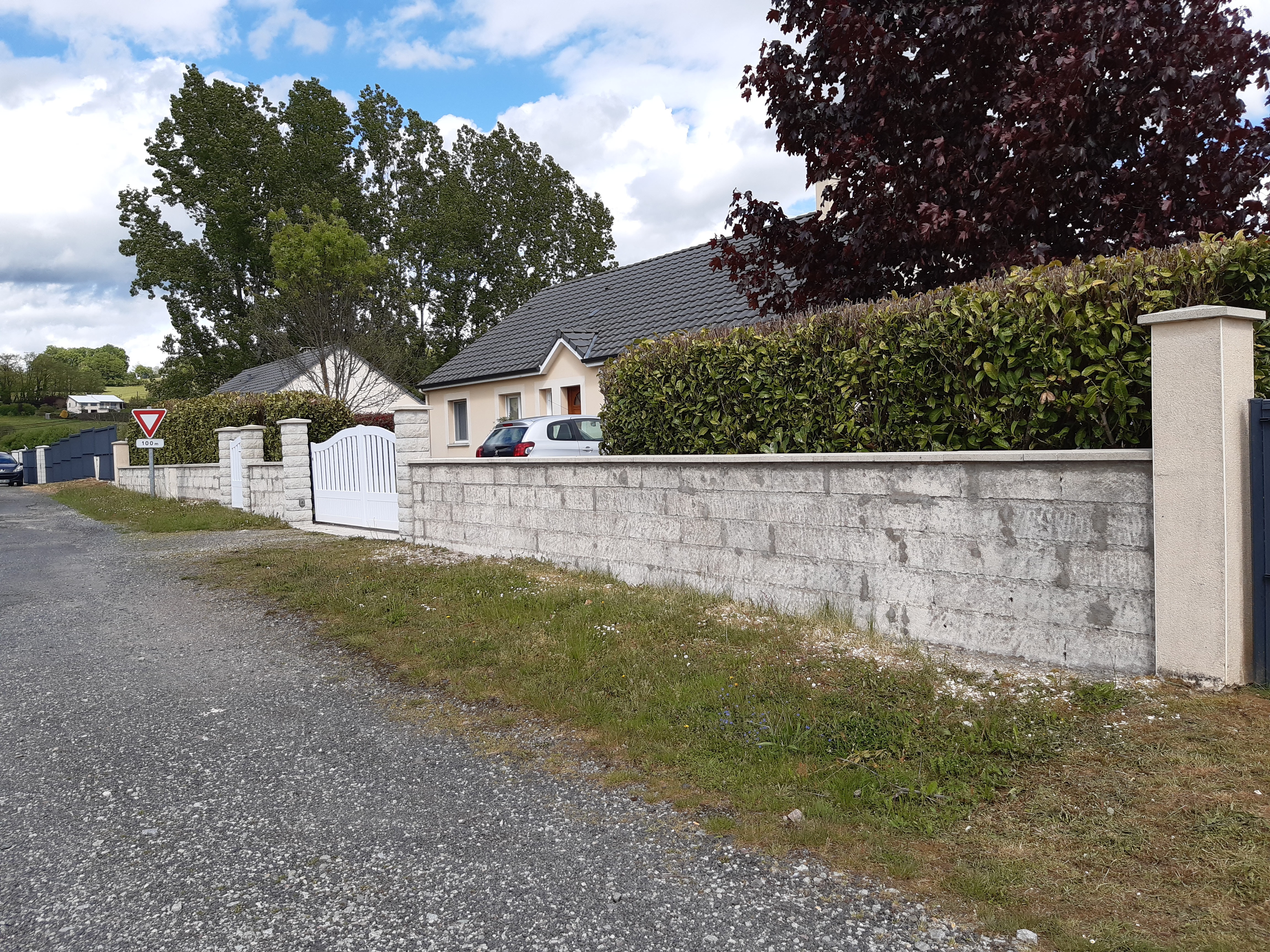

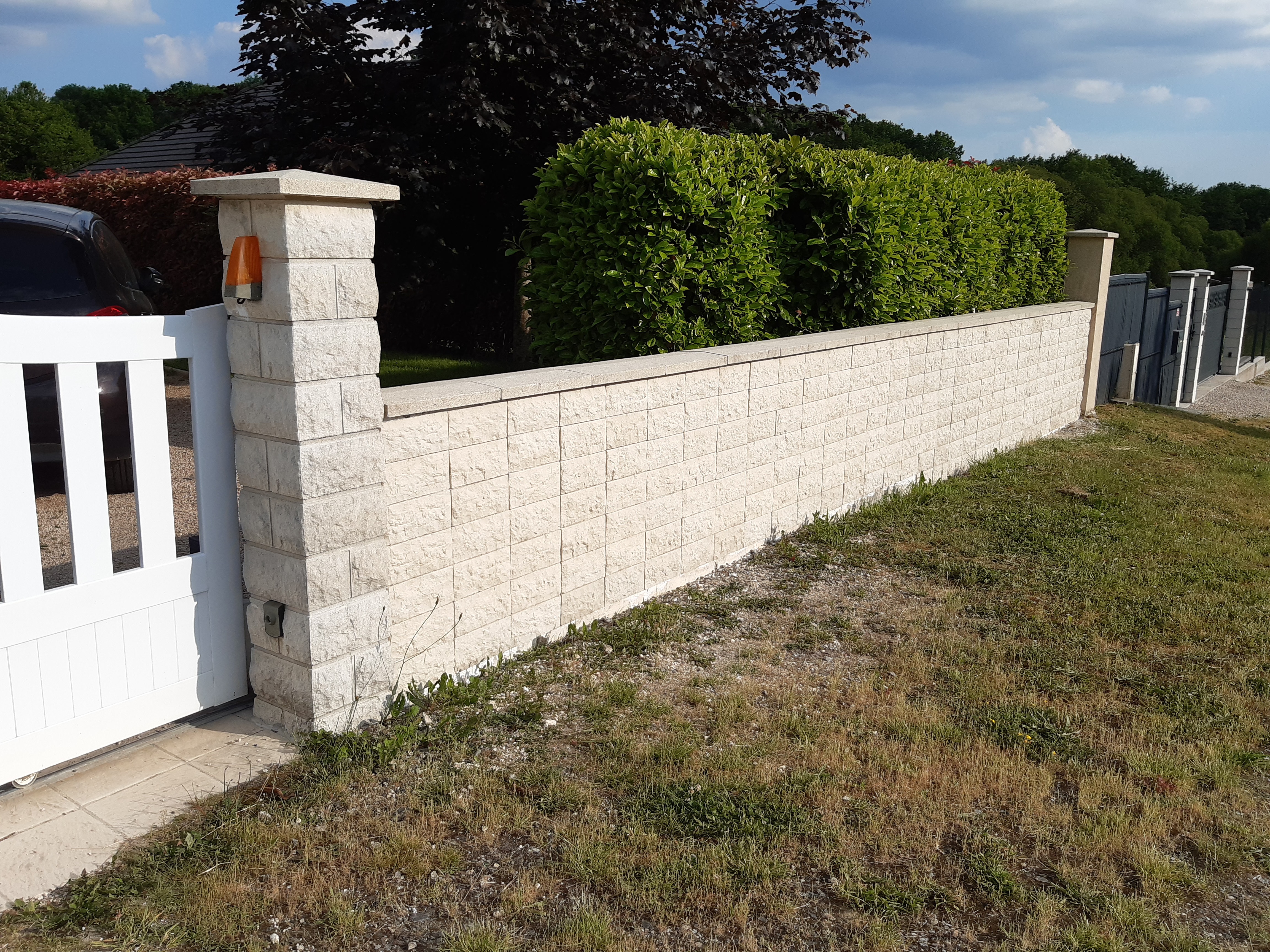

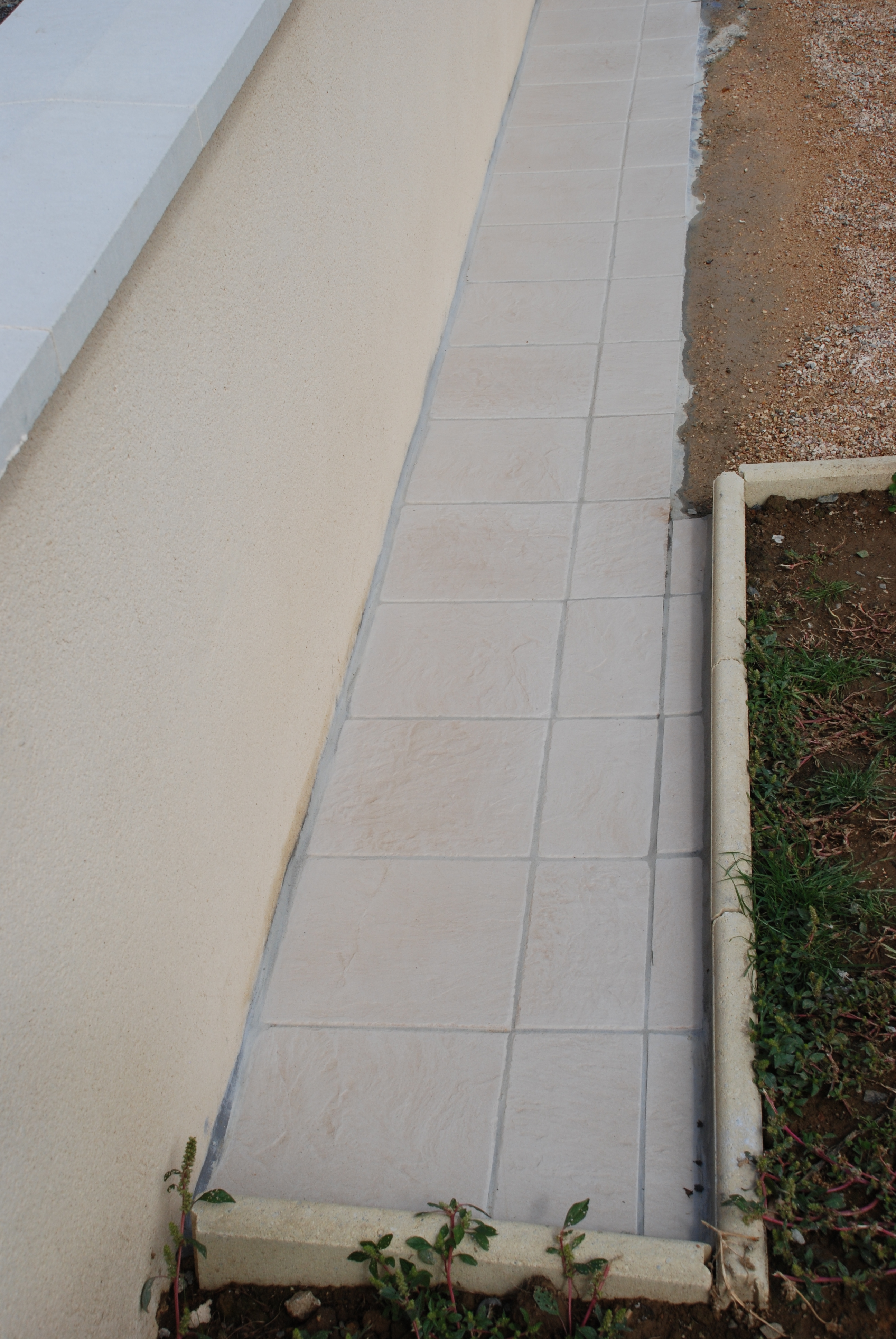

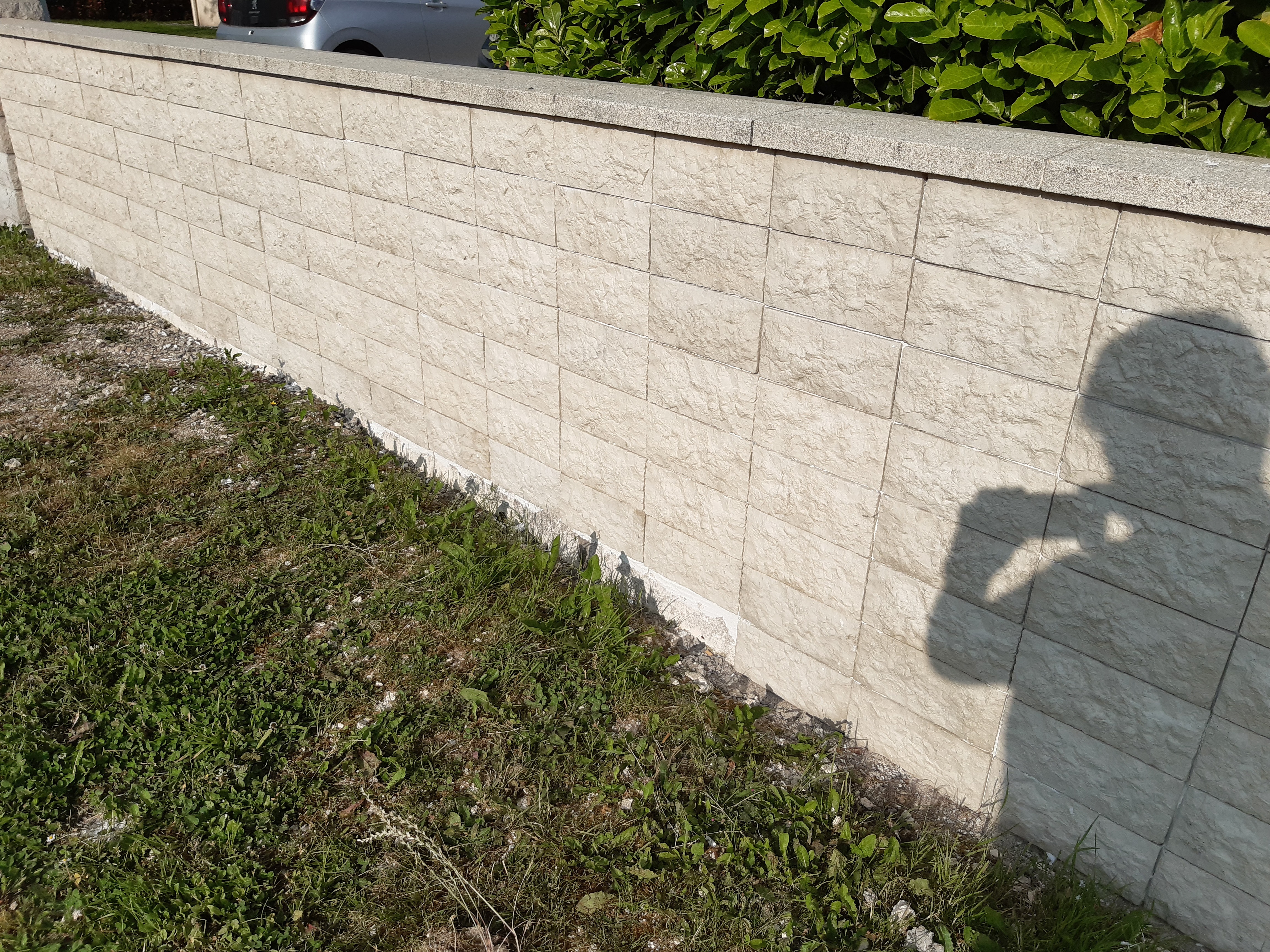

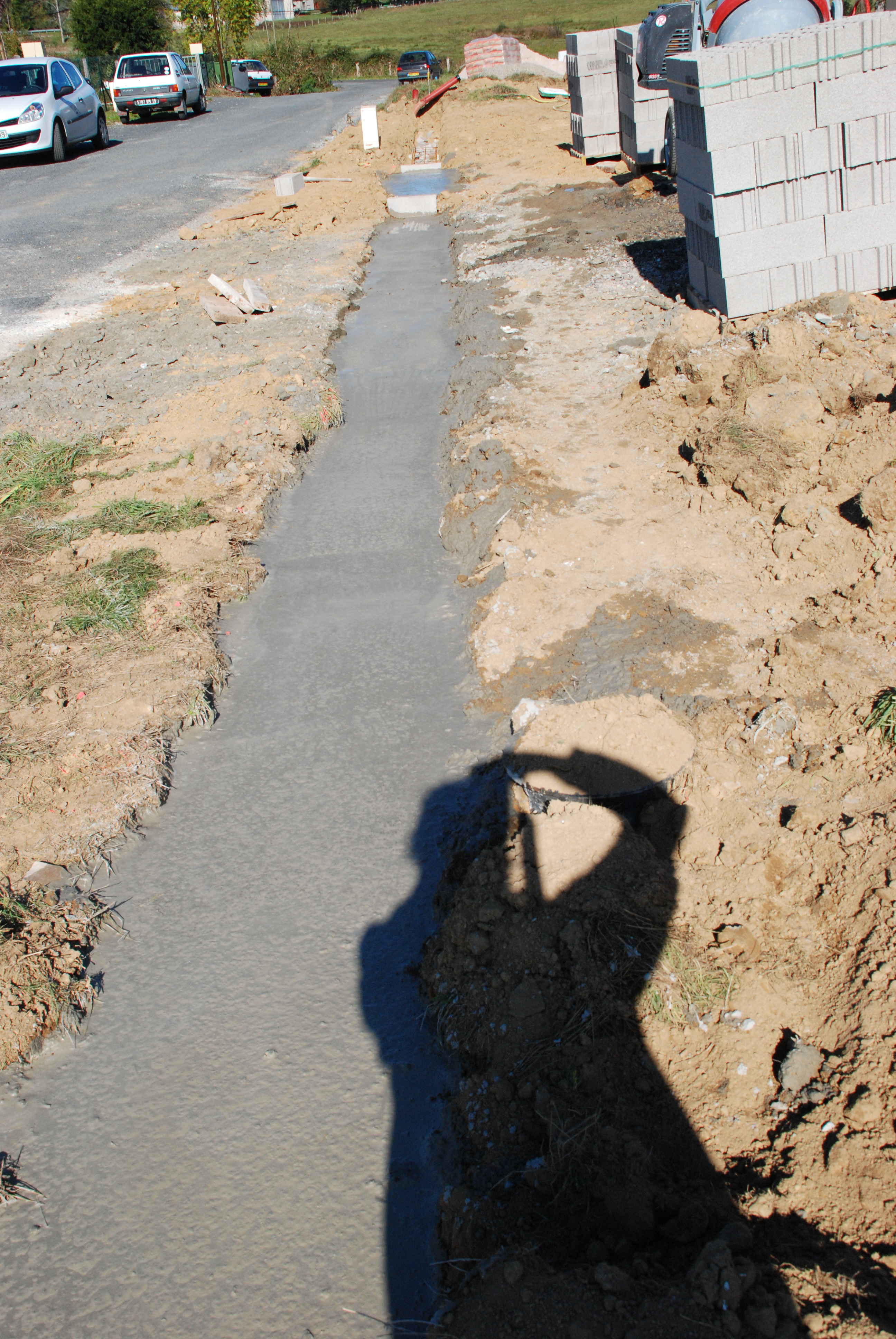

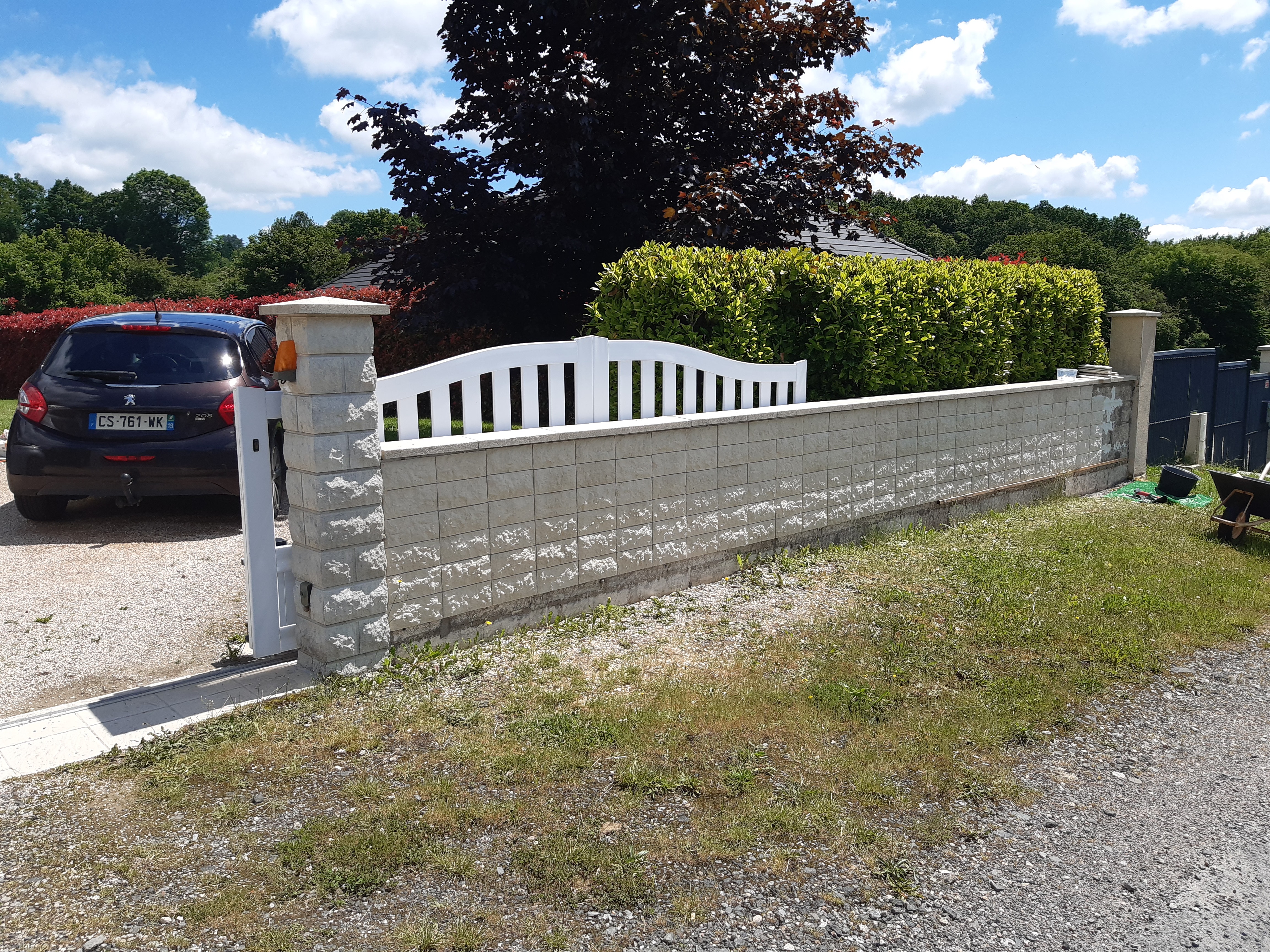

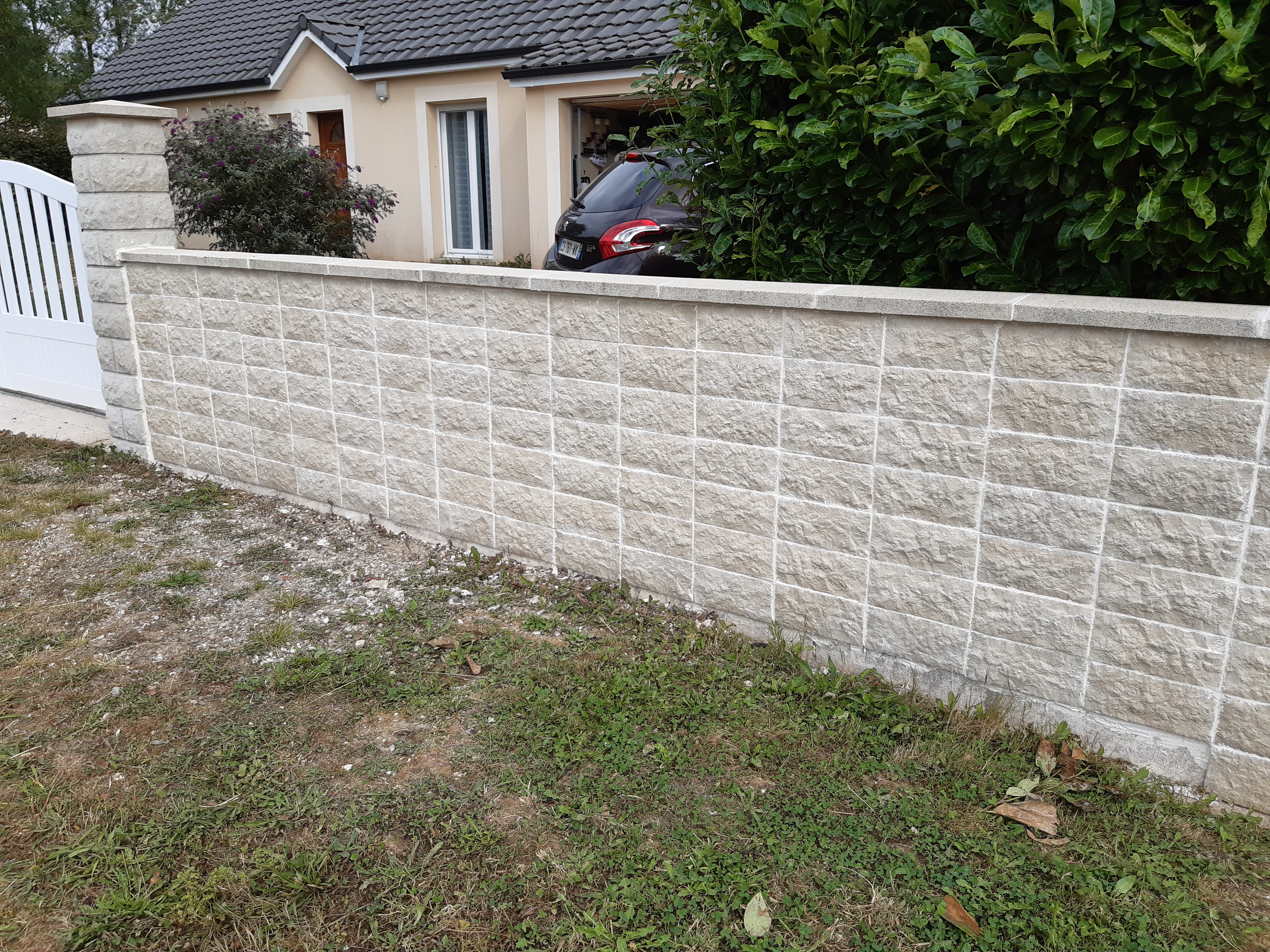

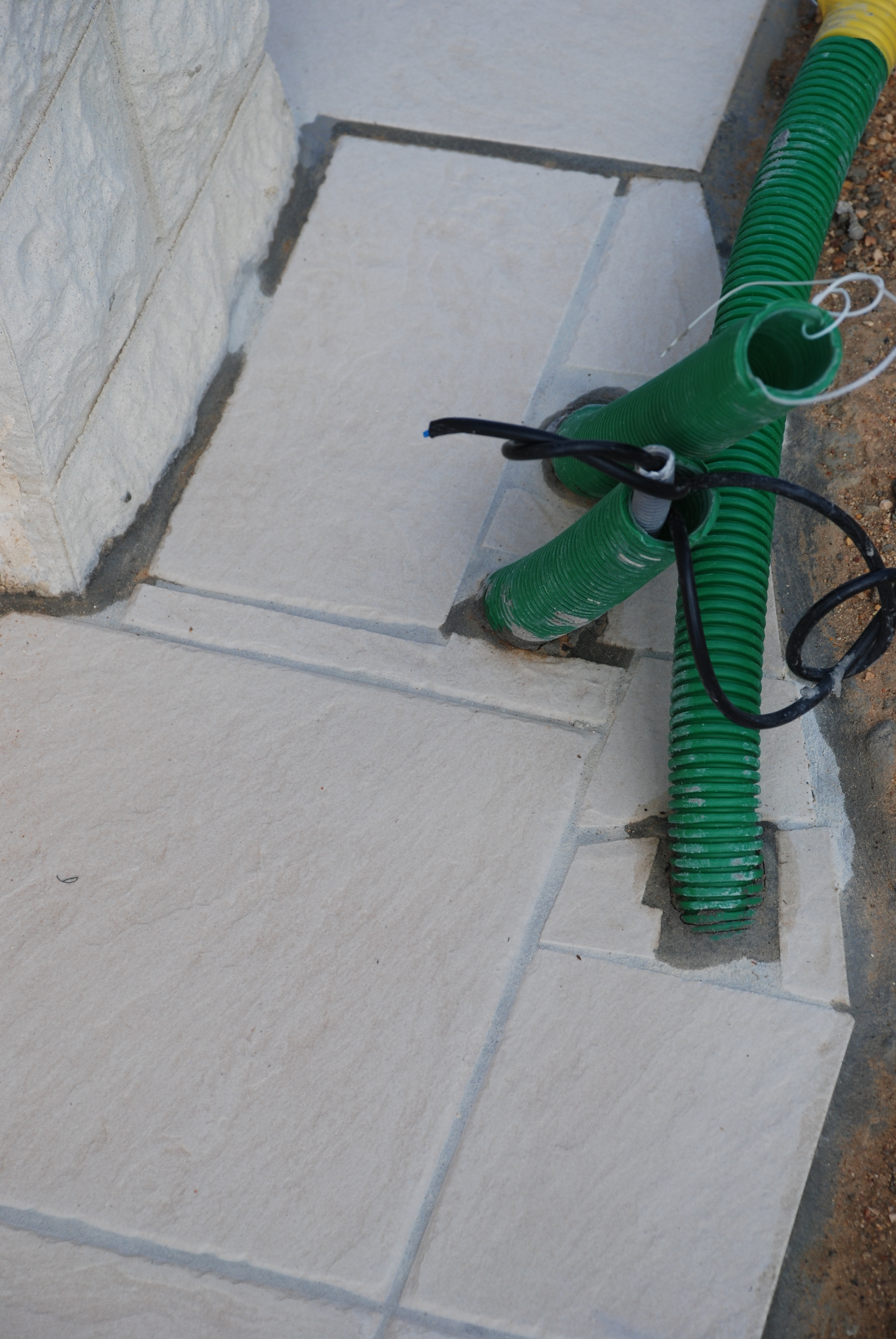

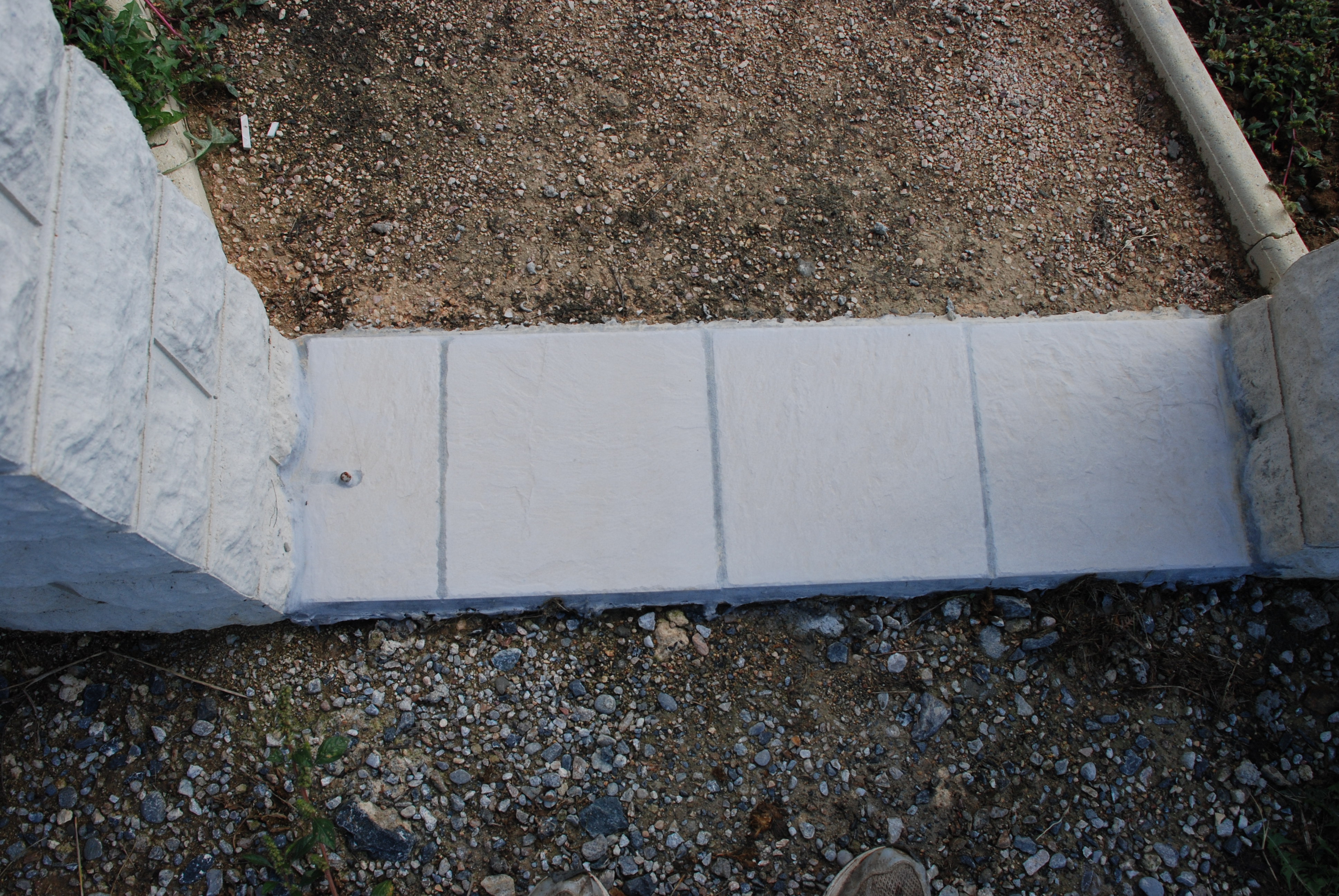

09 Pose des dalles terminée 26/09/10
![]()
![]()

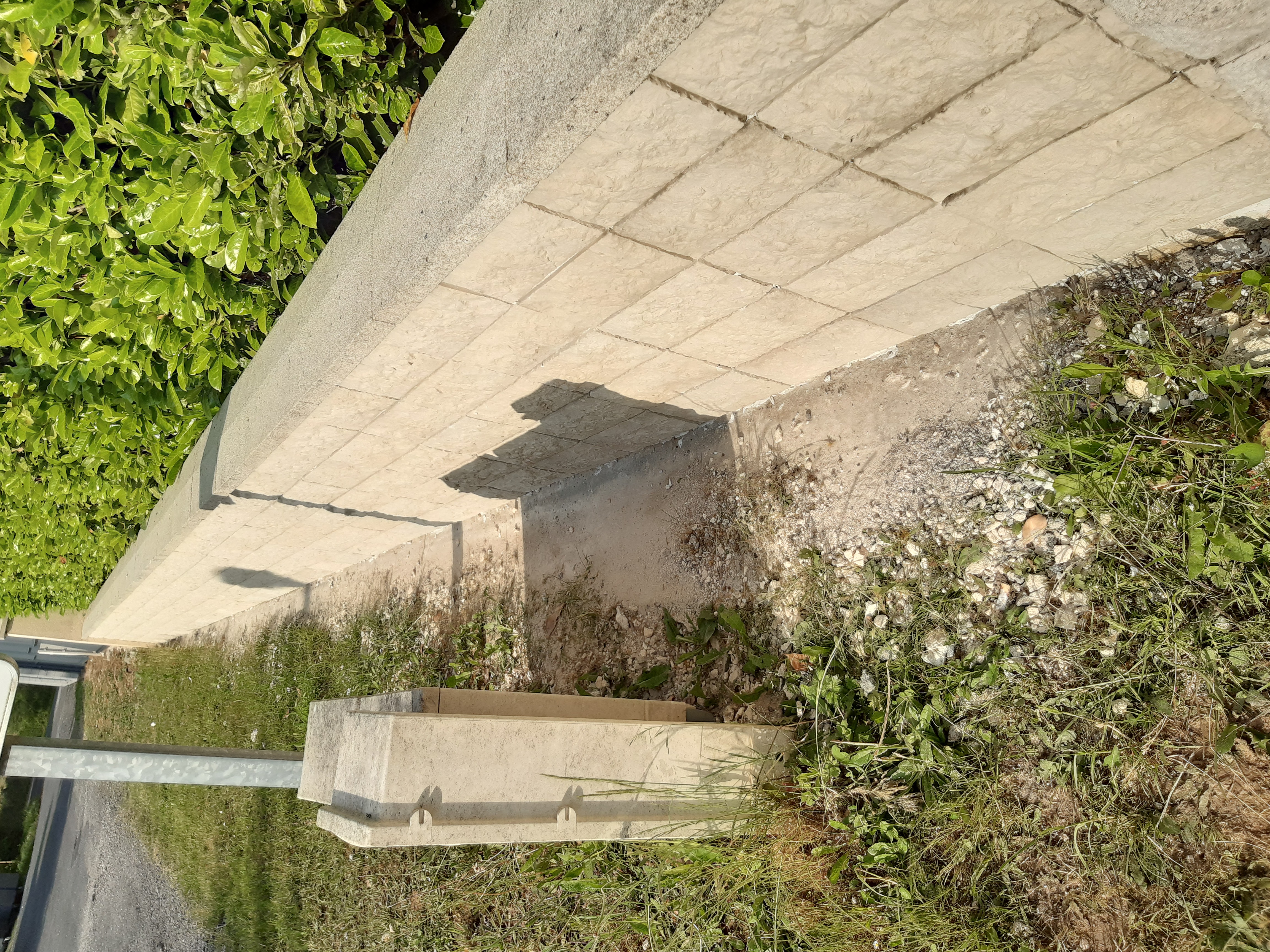

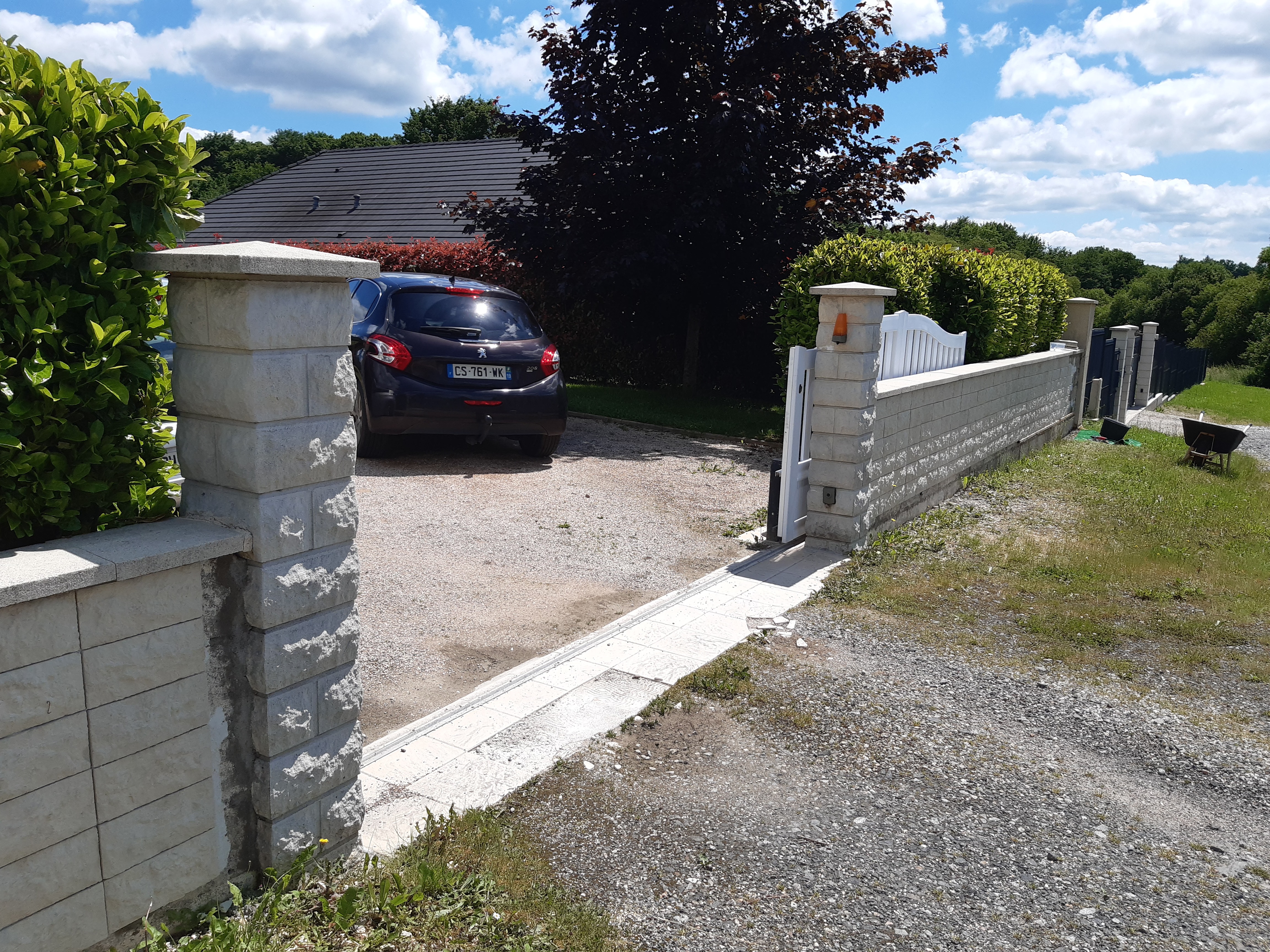

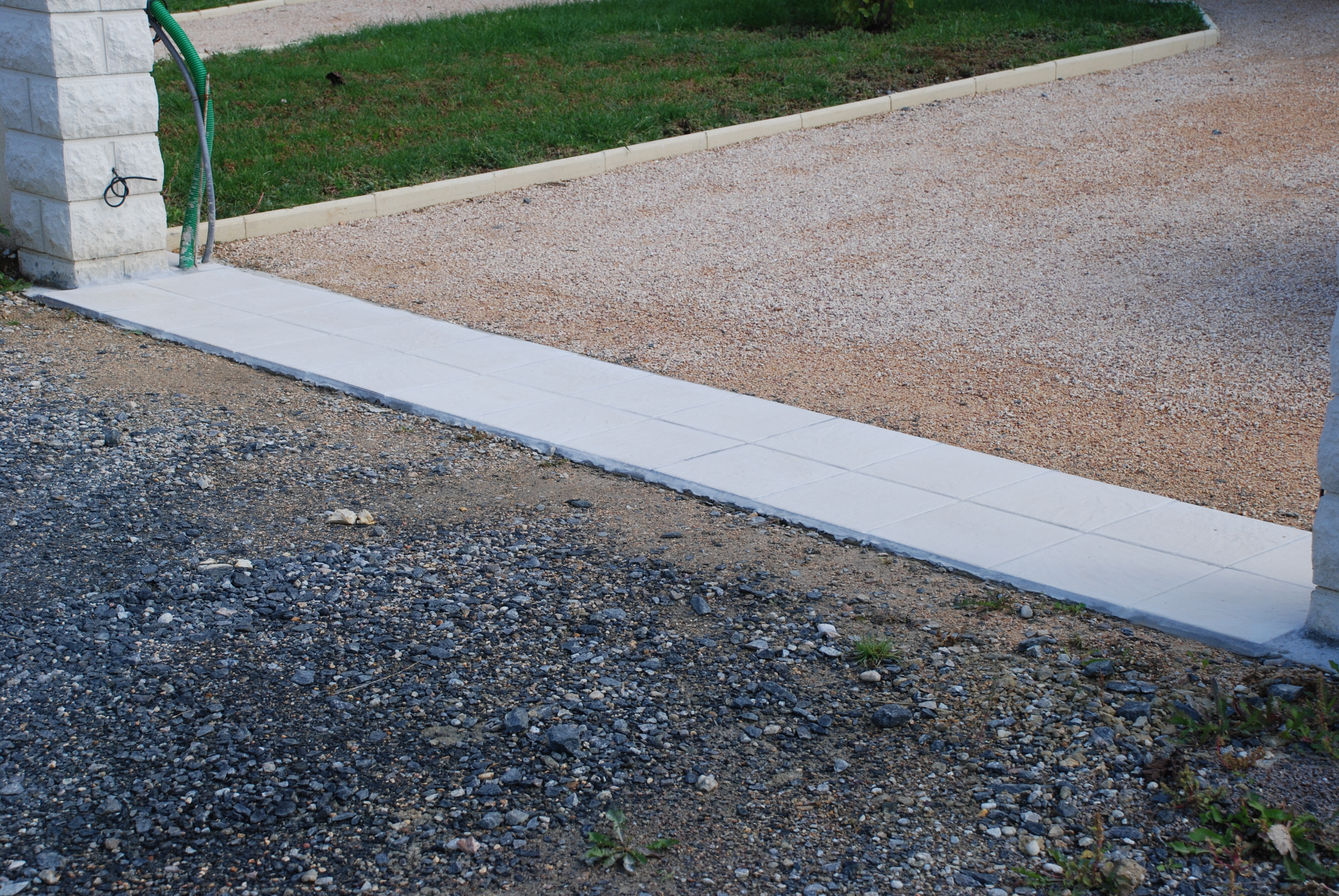

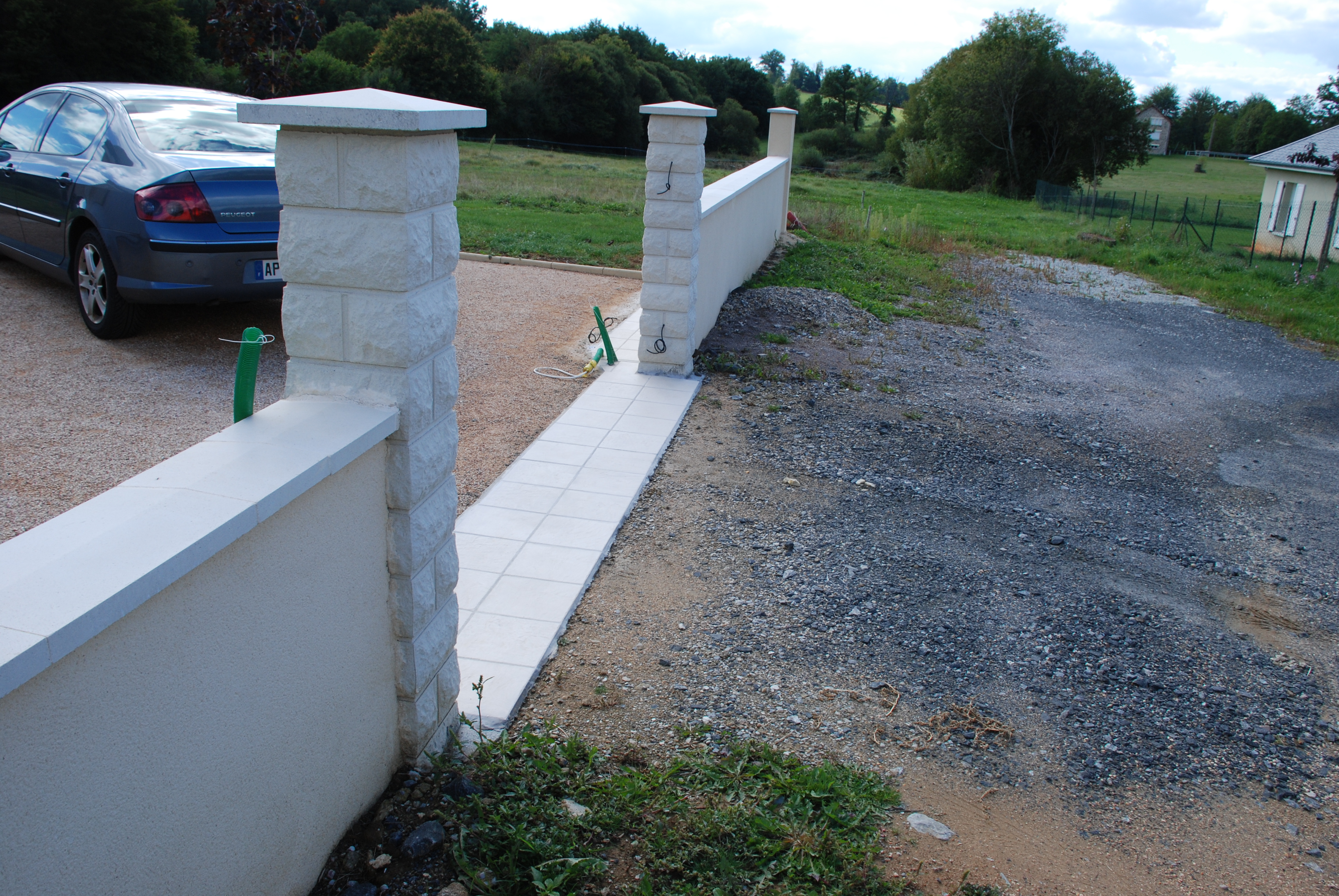

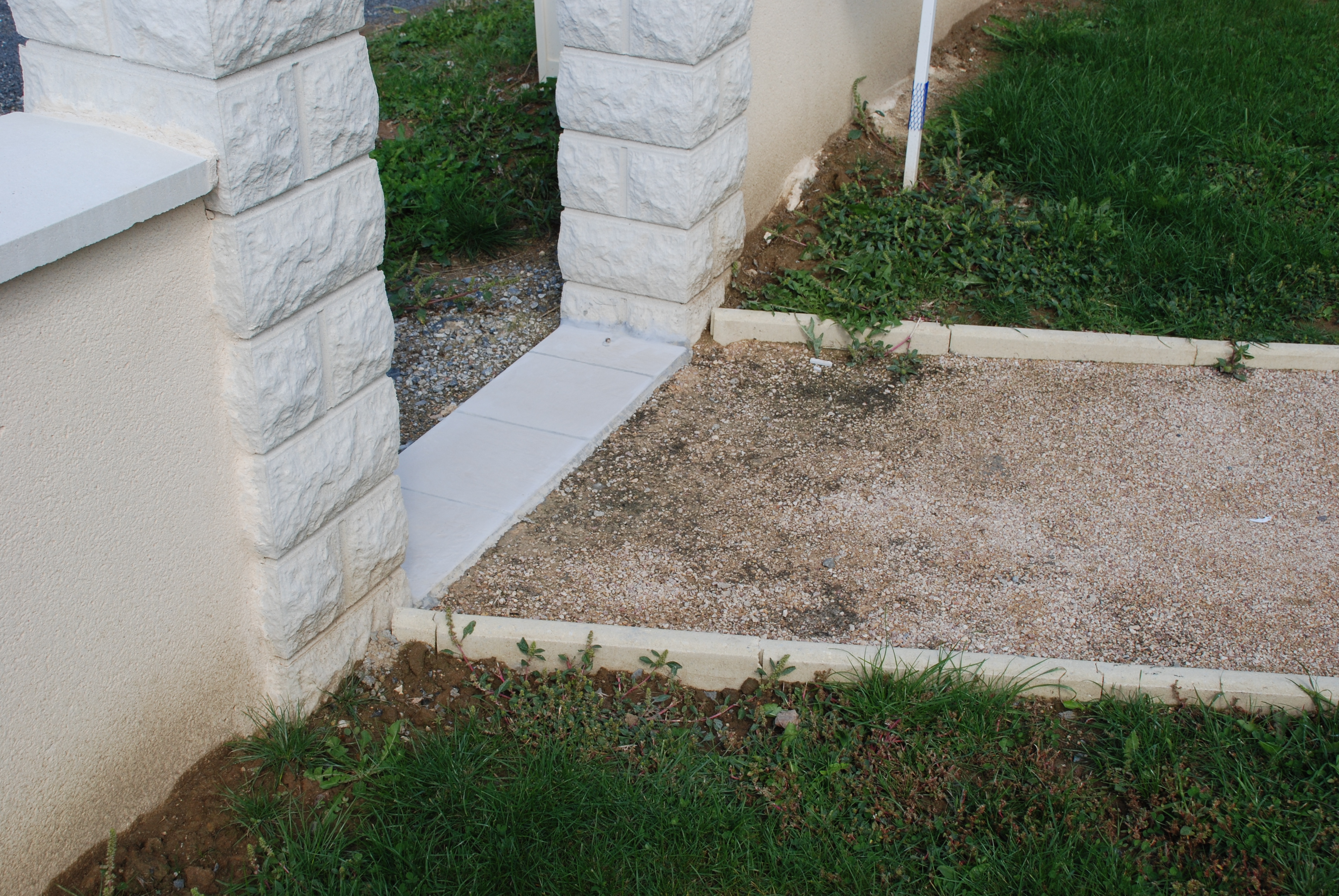

08 Pose des dalles sur les seuils extérieurs 18/09/10
![]()
![]()

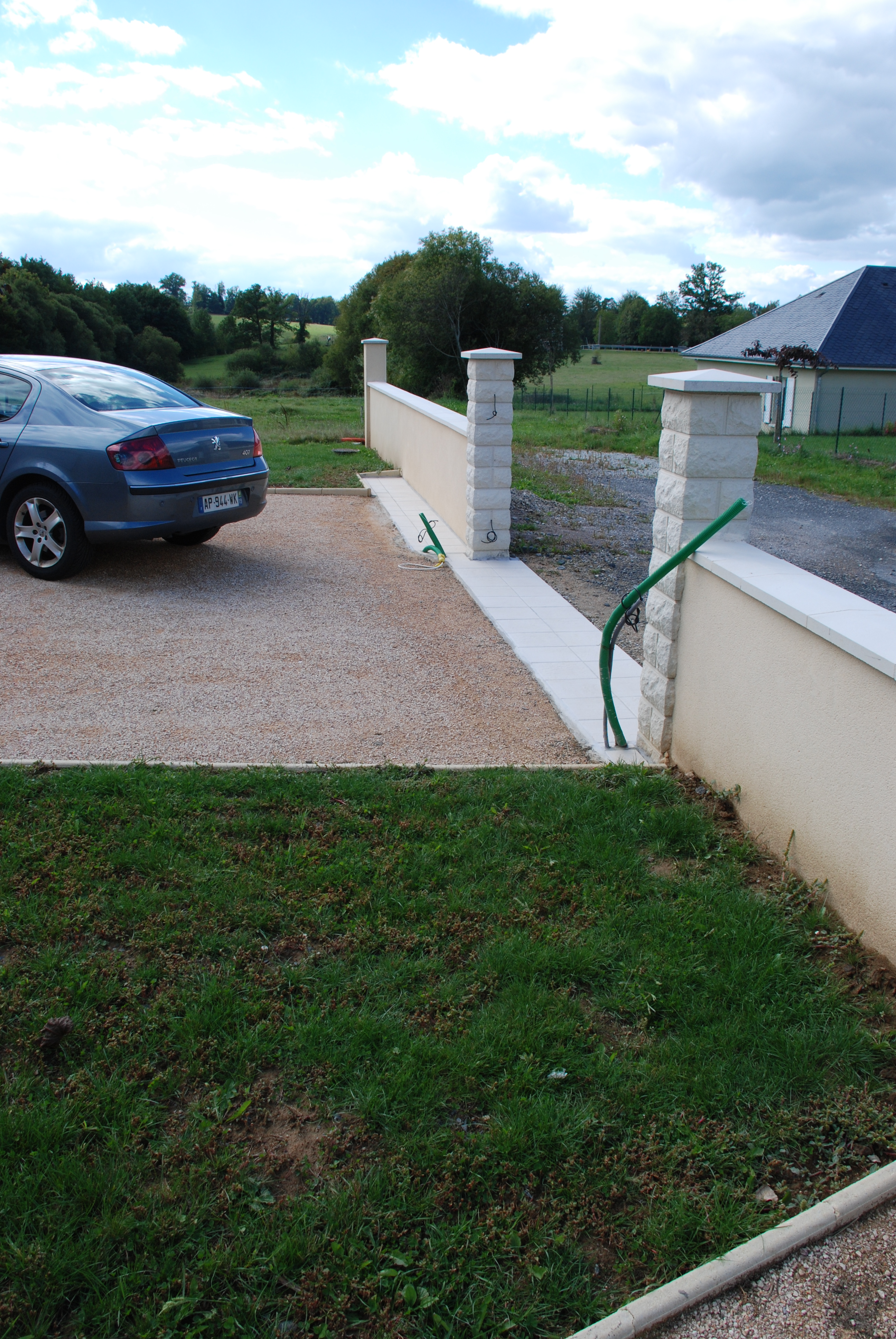

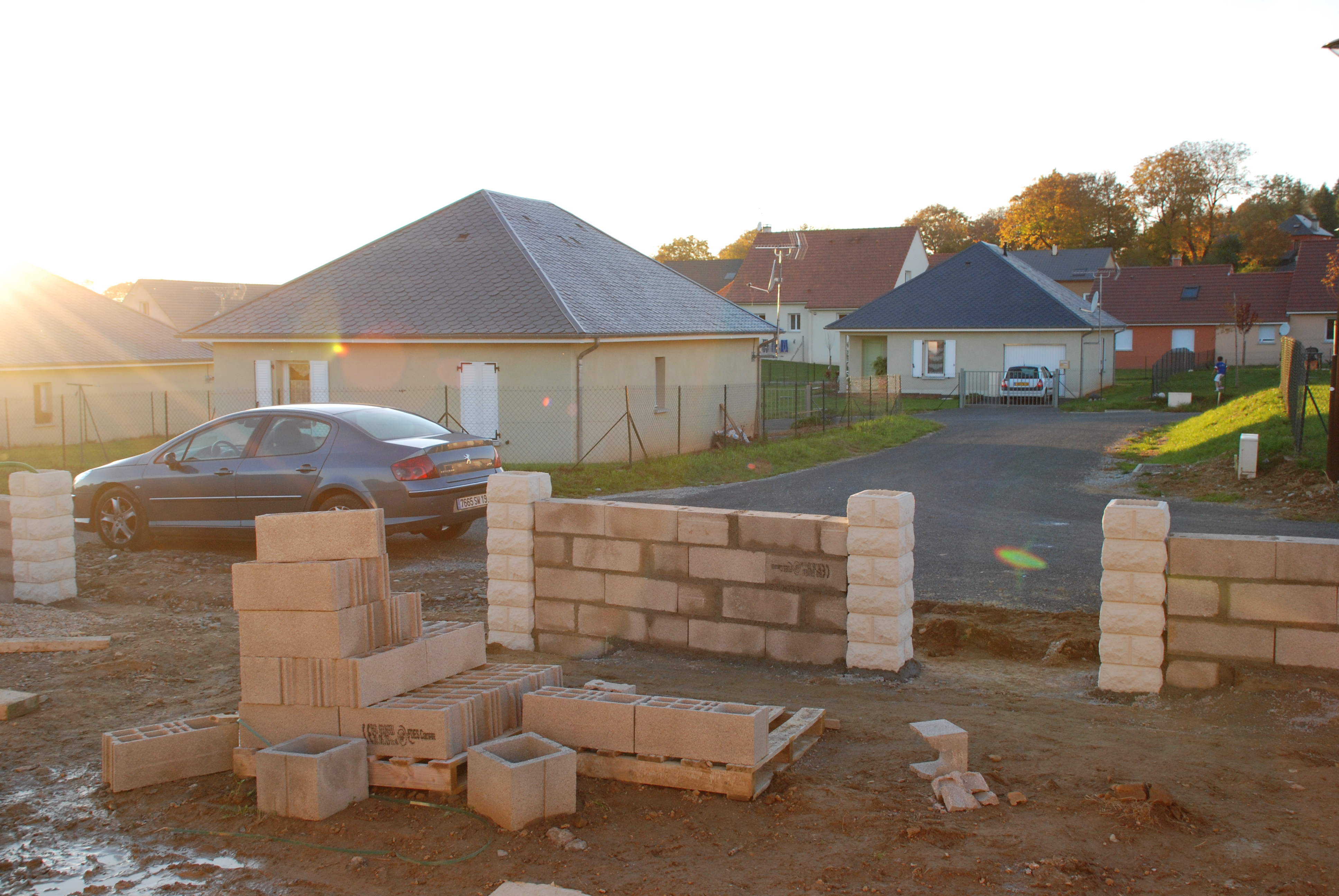

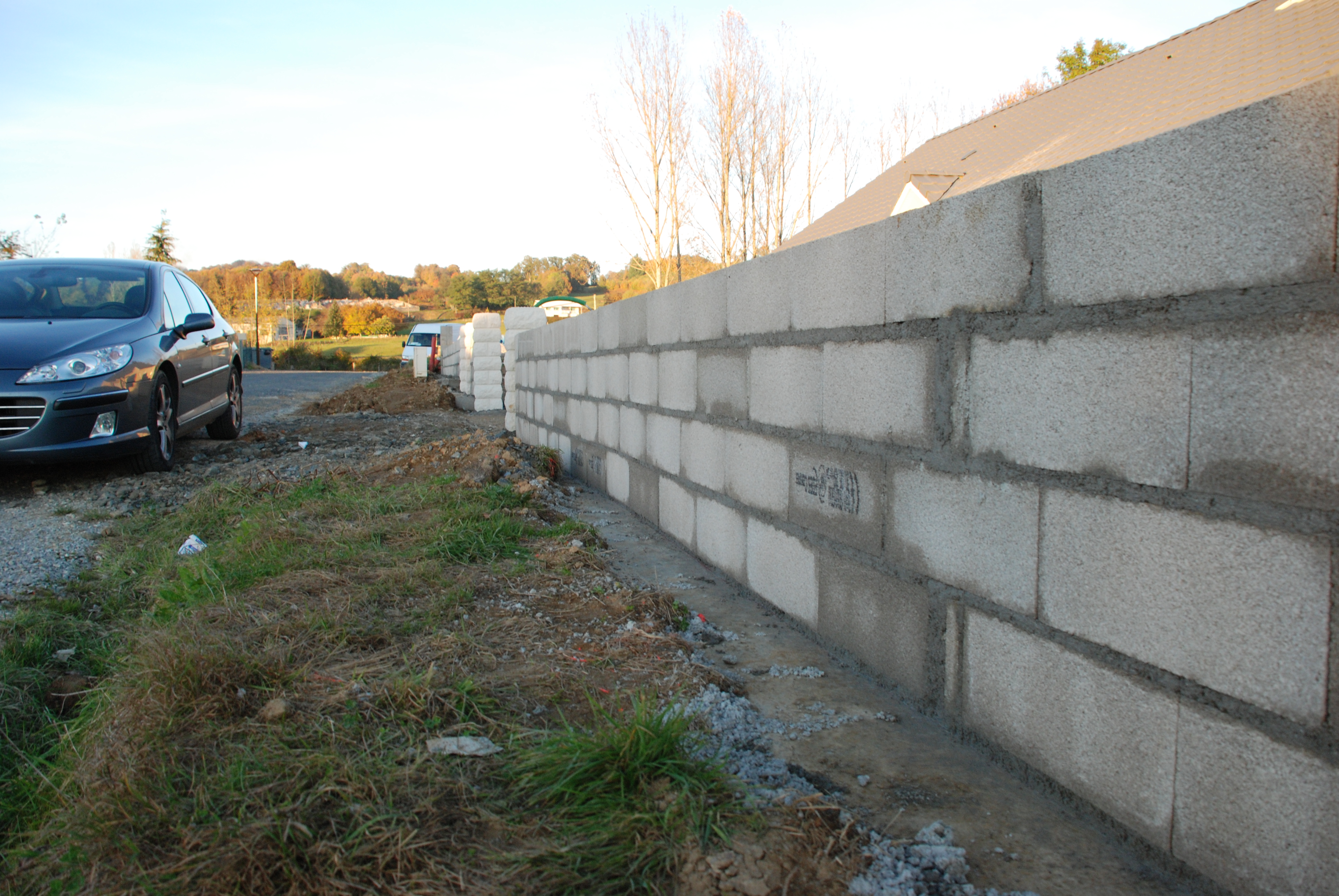

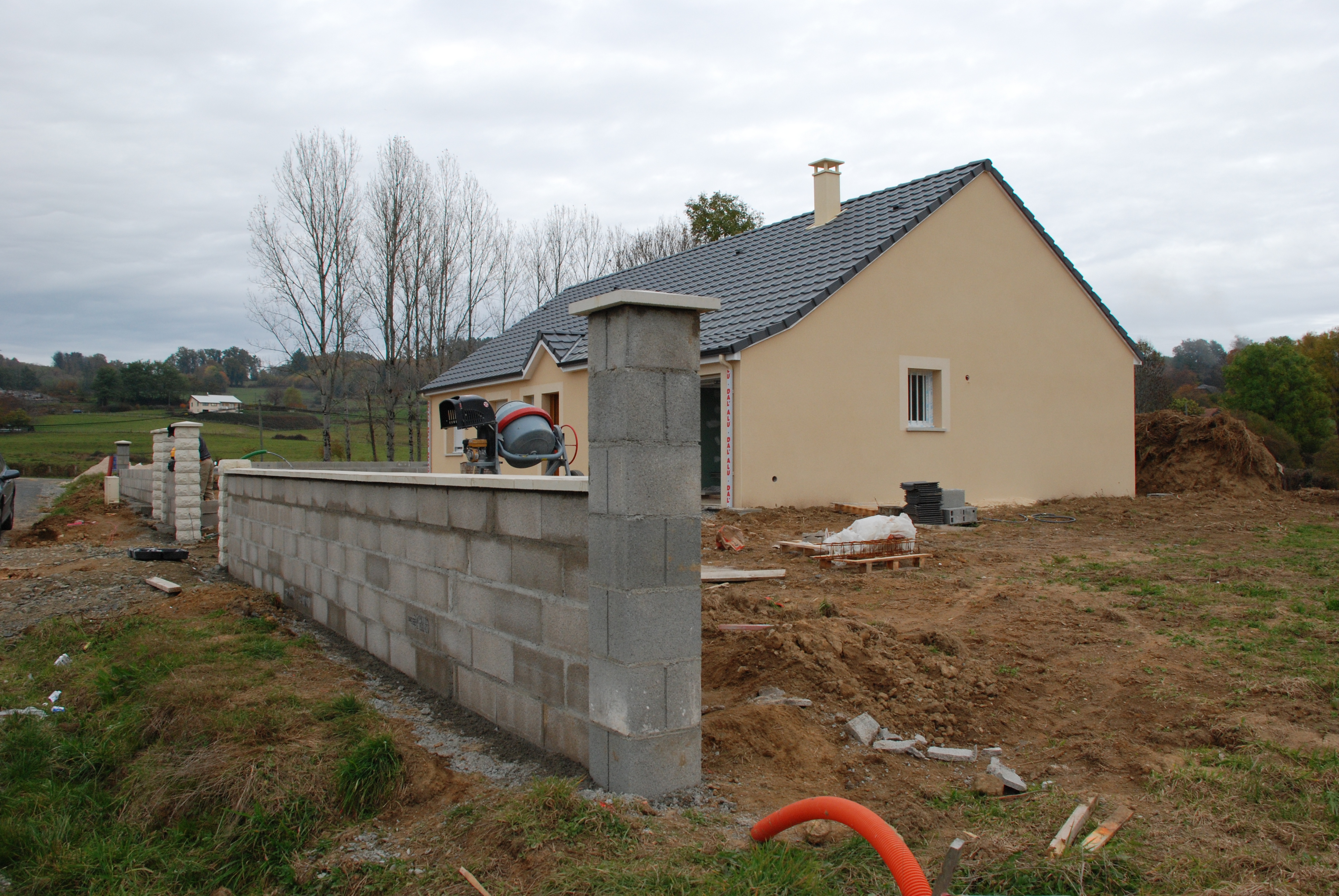

07 Les murets et piliers terminés 21/11/09
![]()
![]()

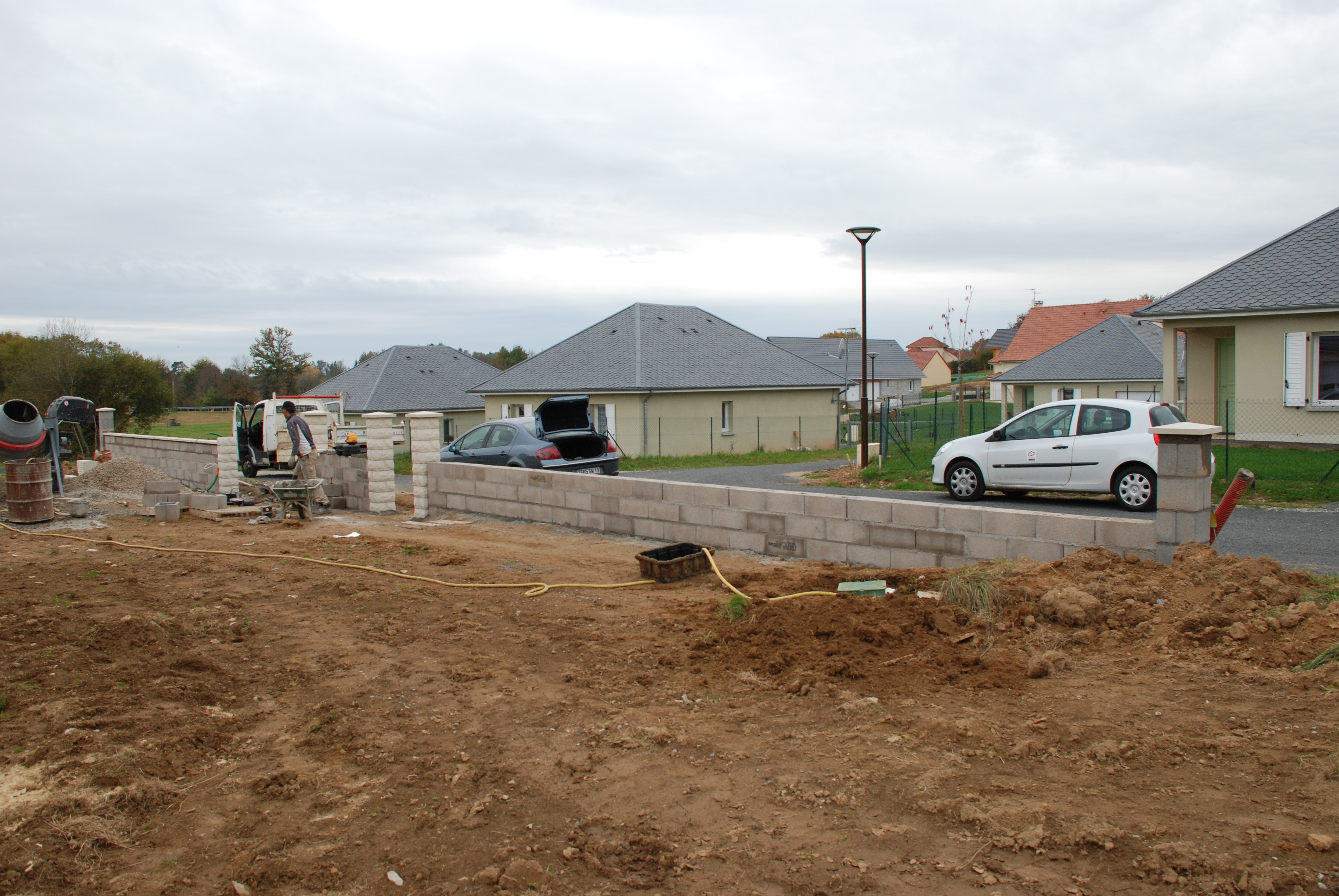

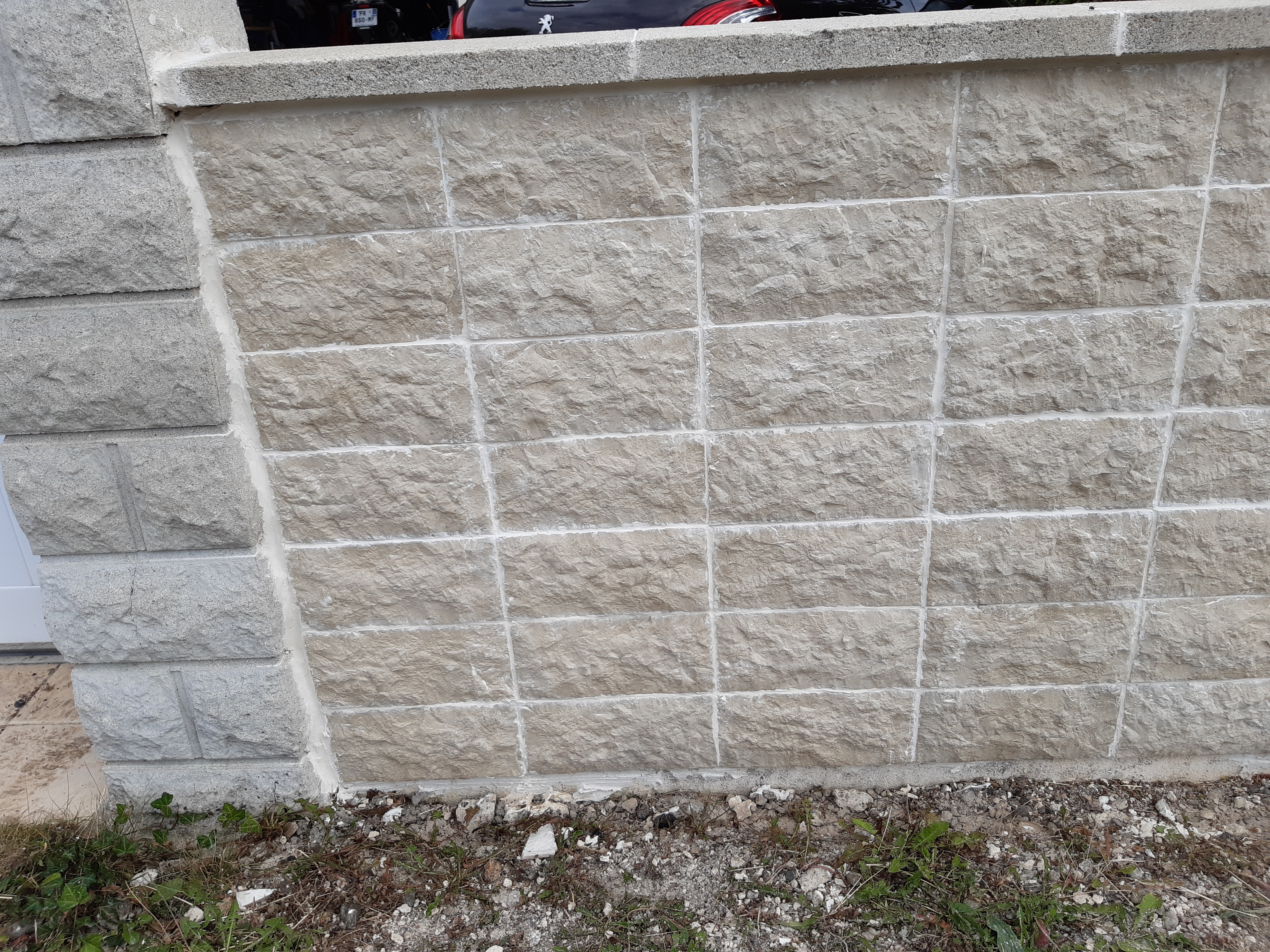

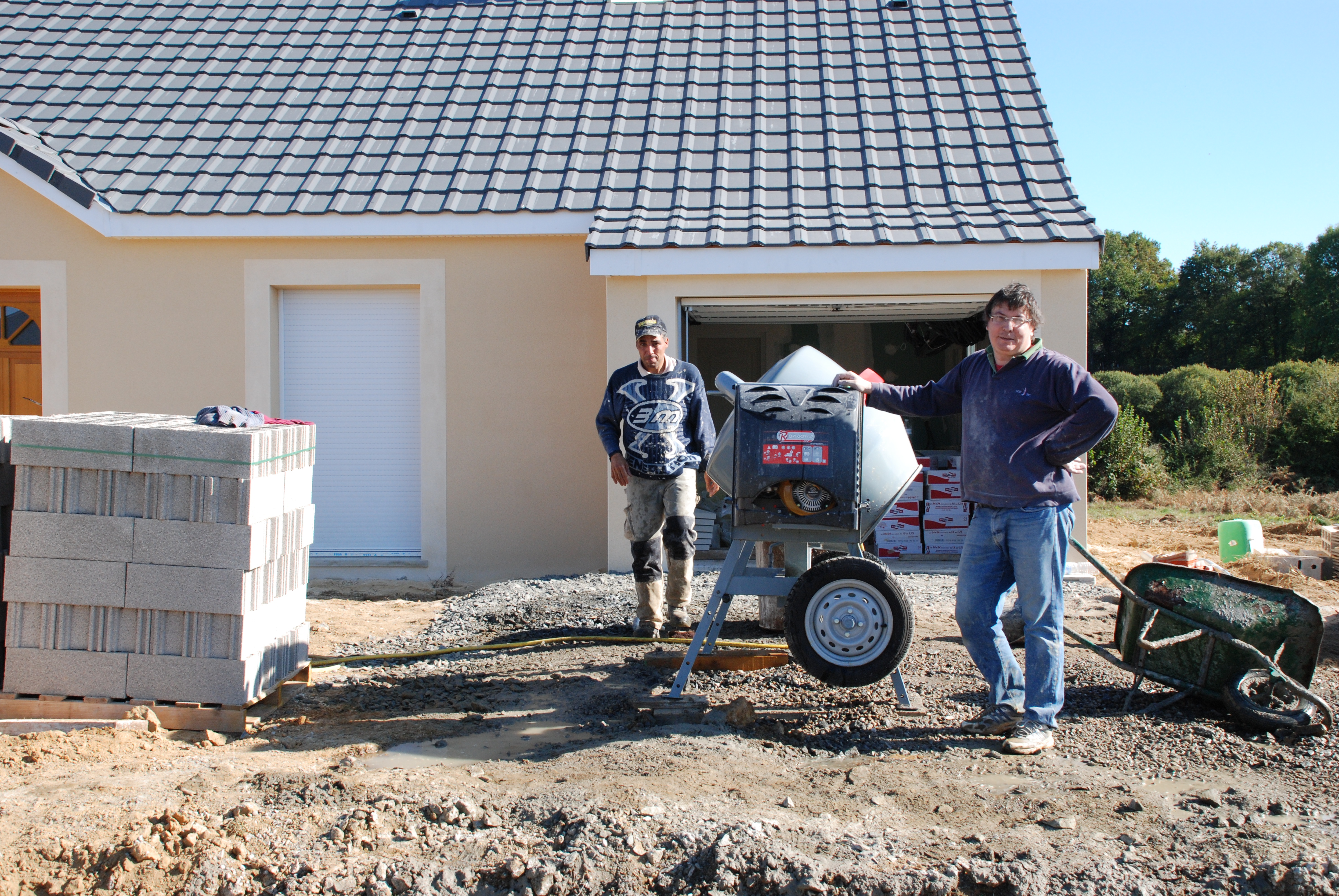

06 L'enduit en coure 19/11/09
![]()
![]()

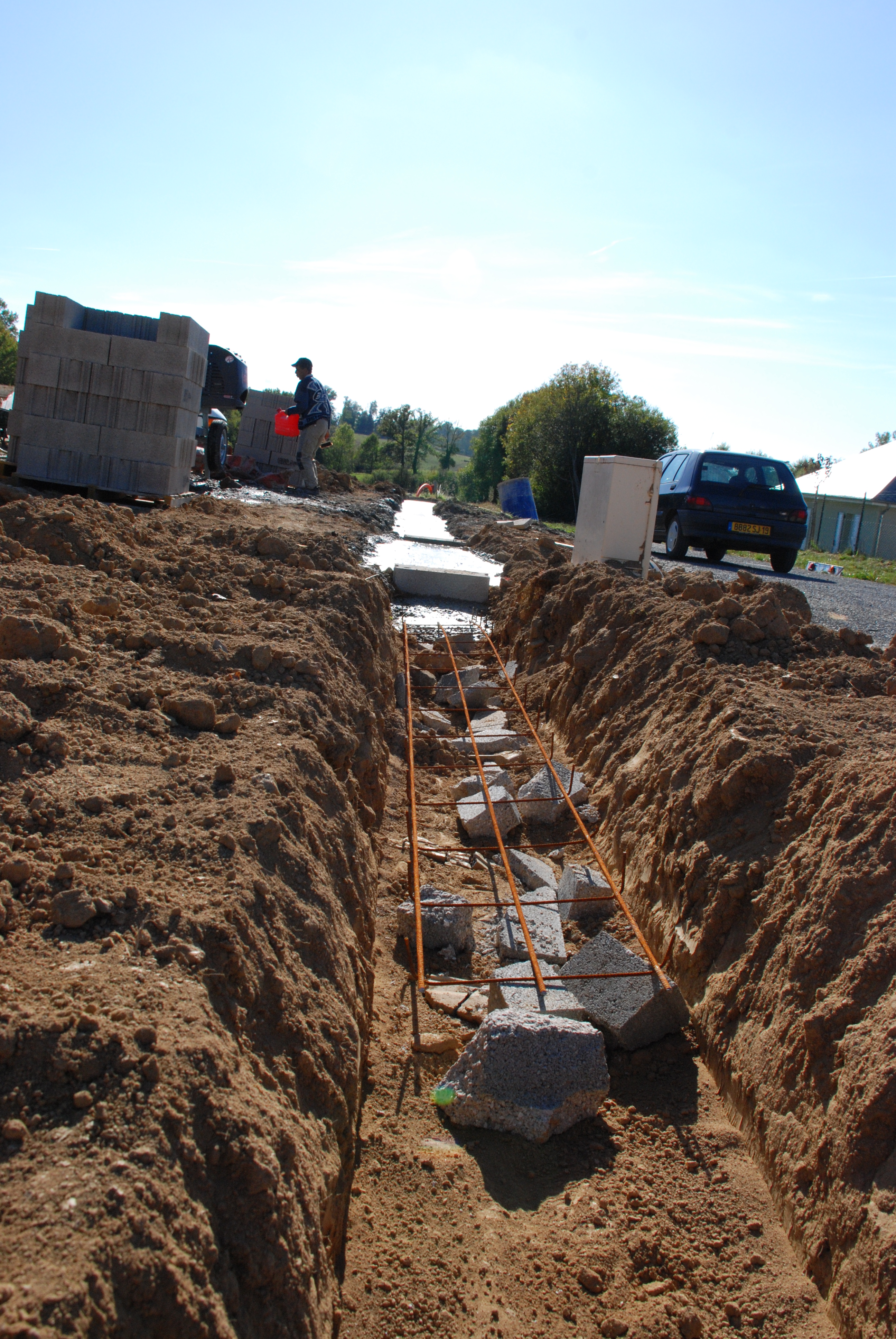

05 Les piliers montés 01/11/09
![]()
![]()

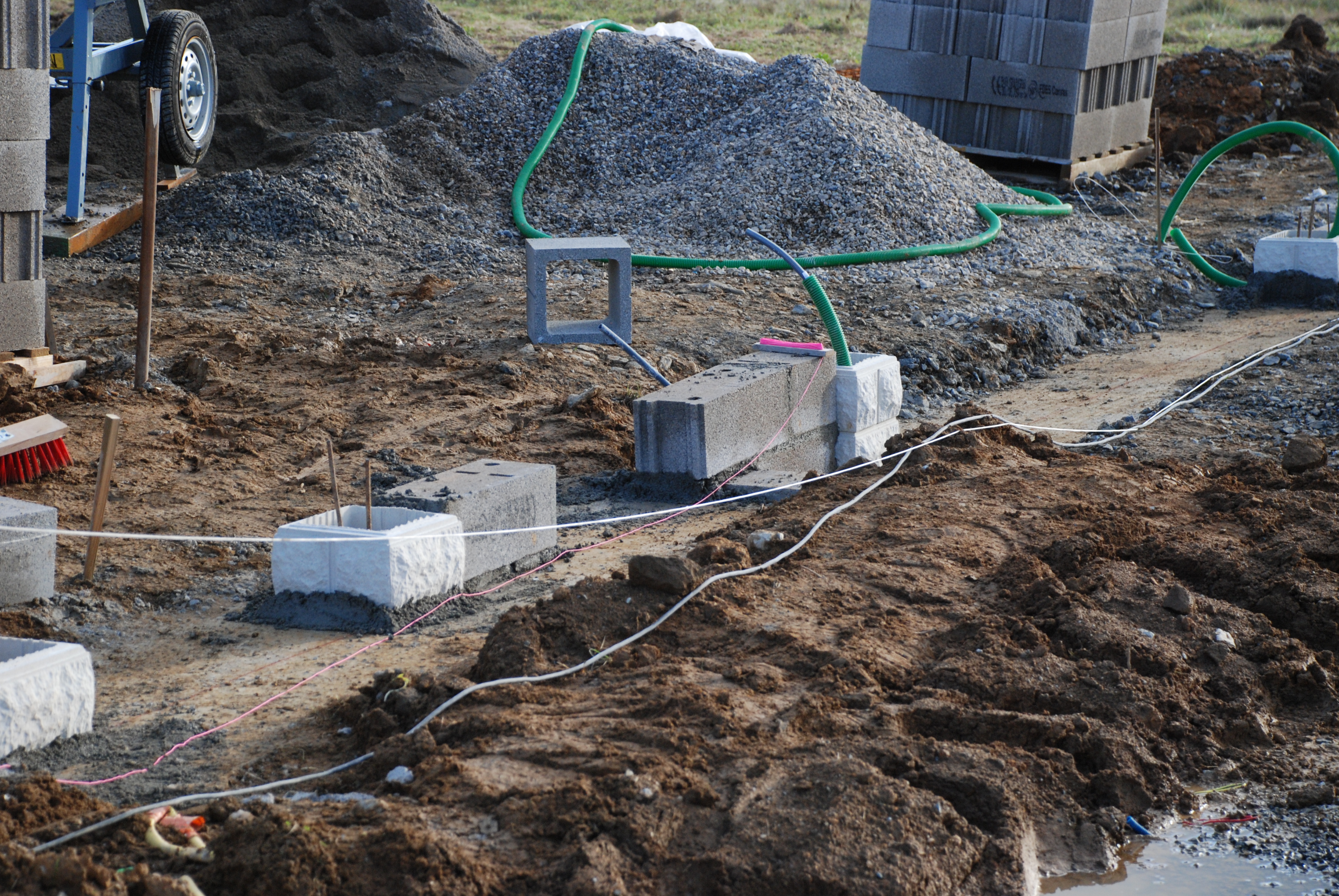

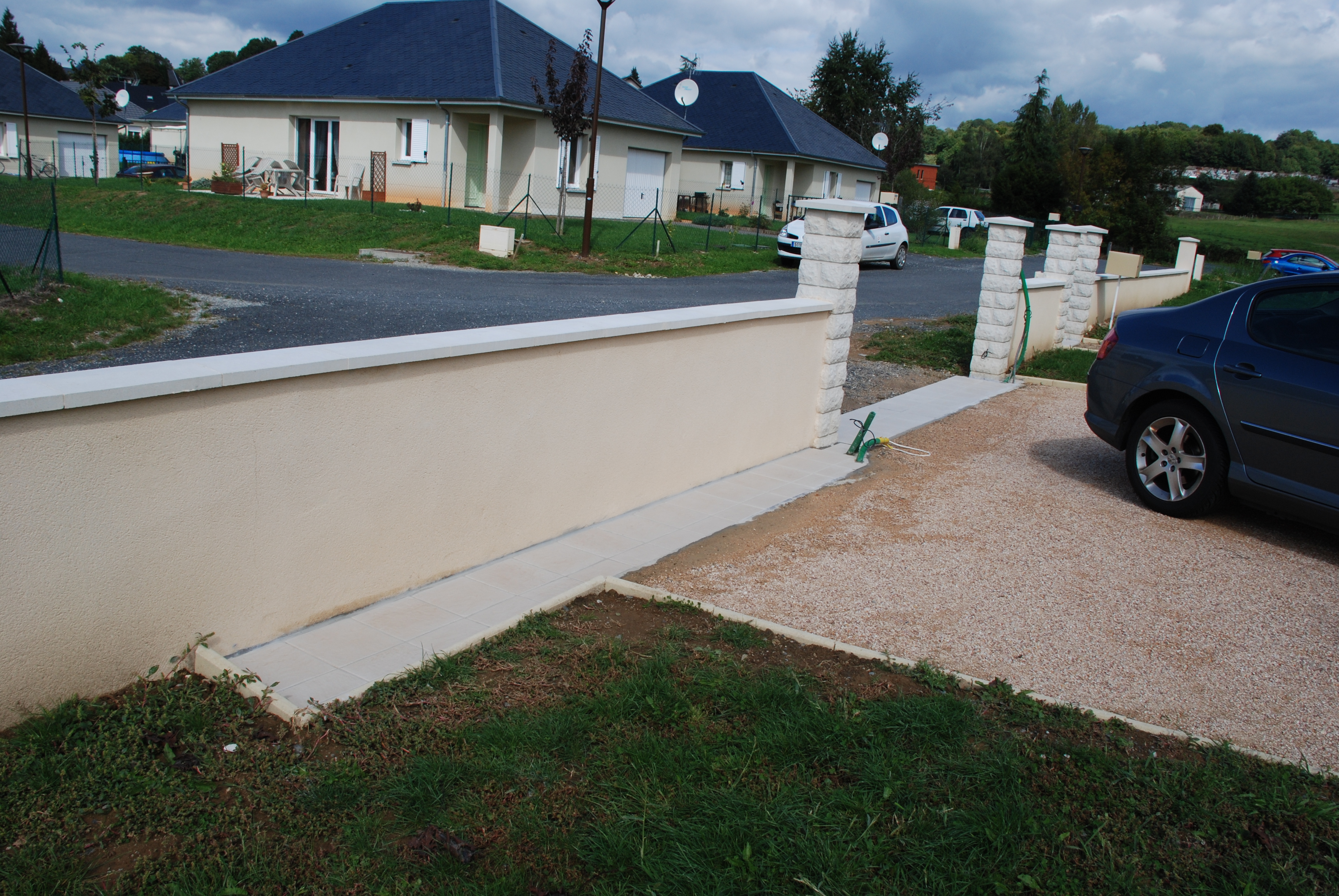

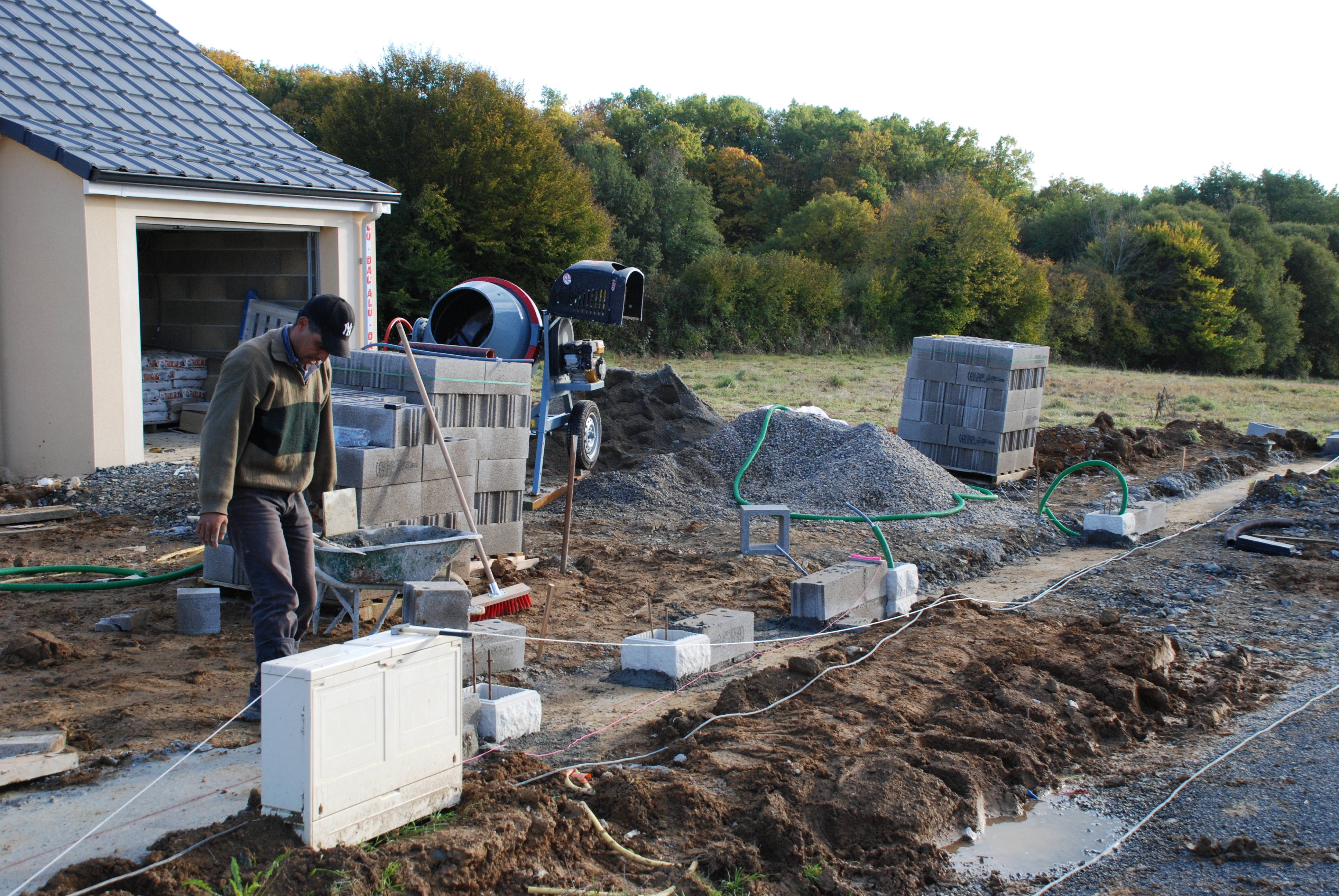

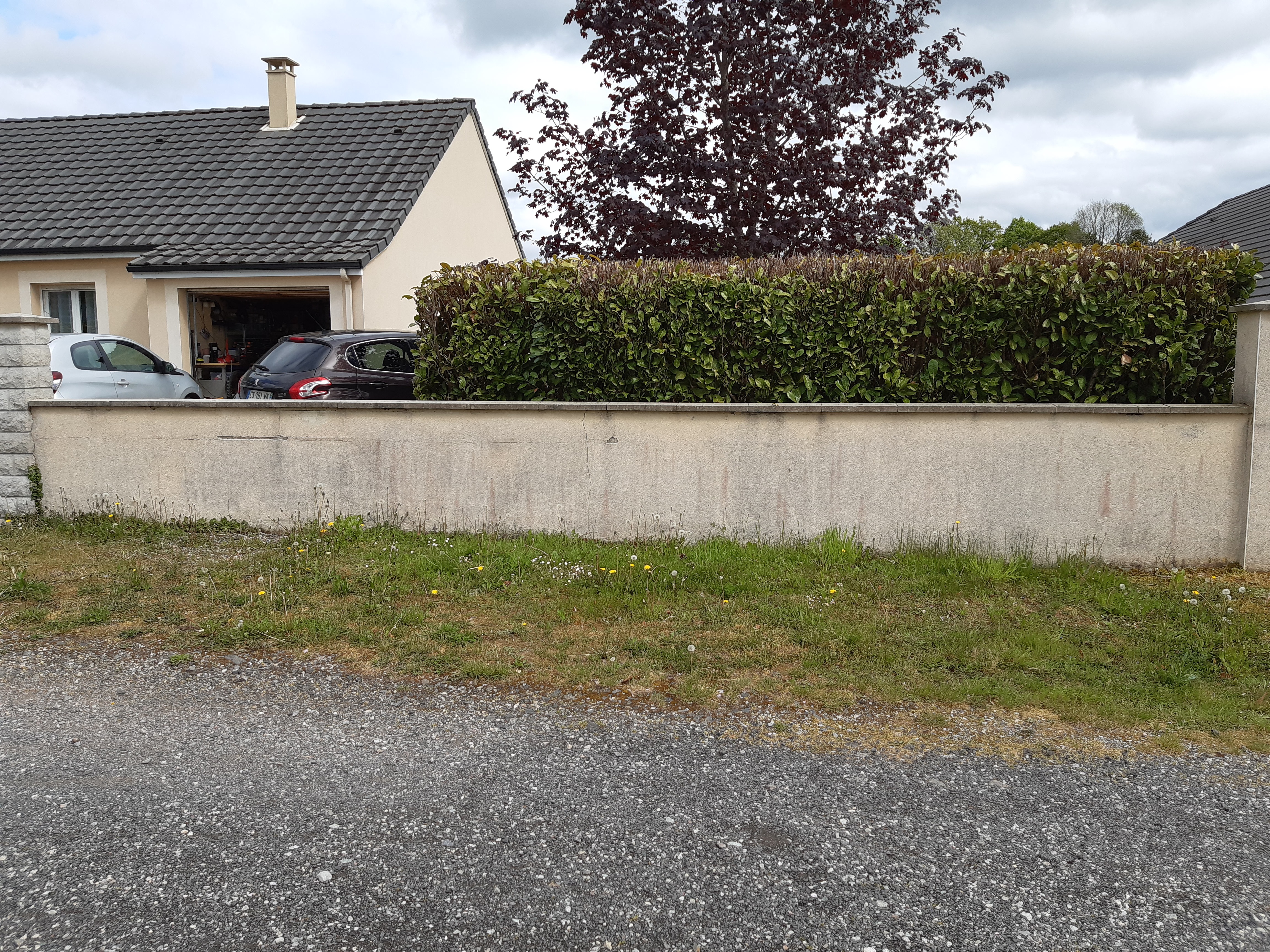

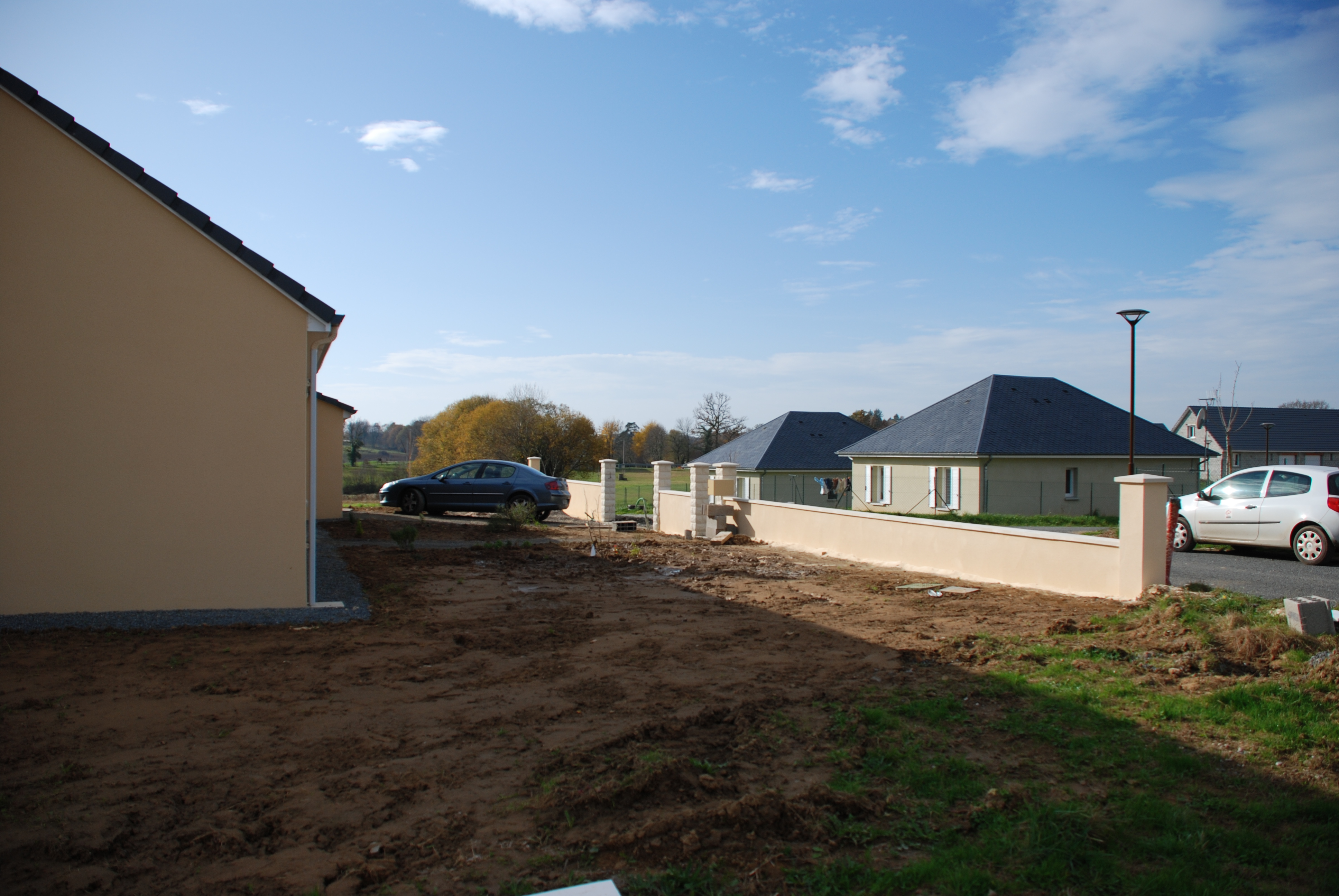

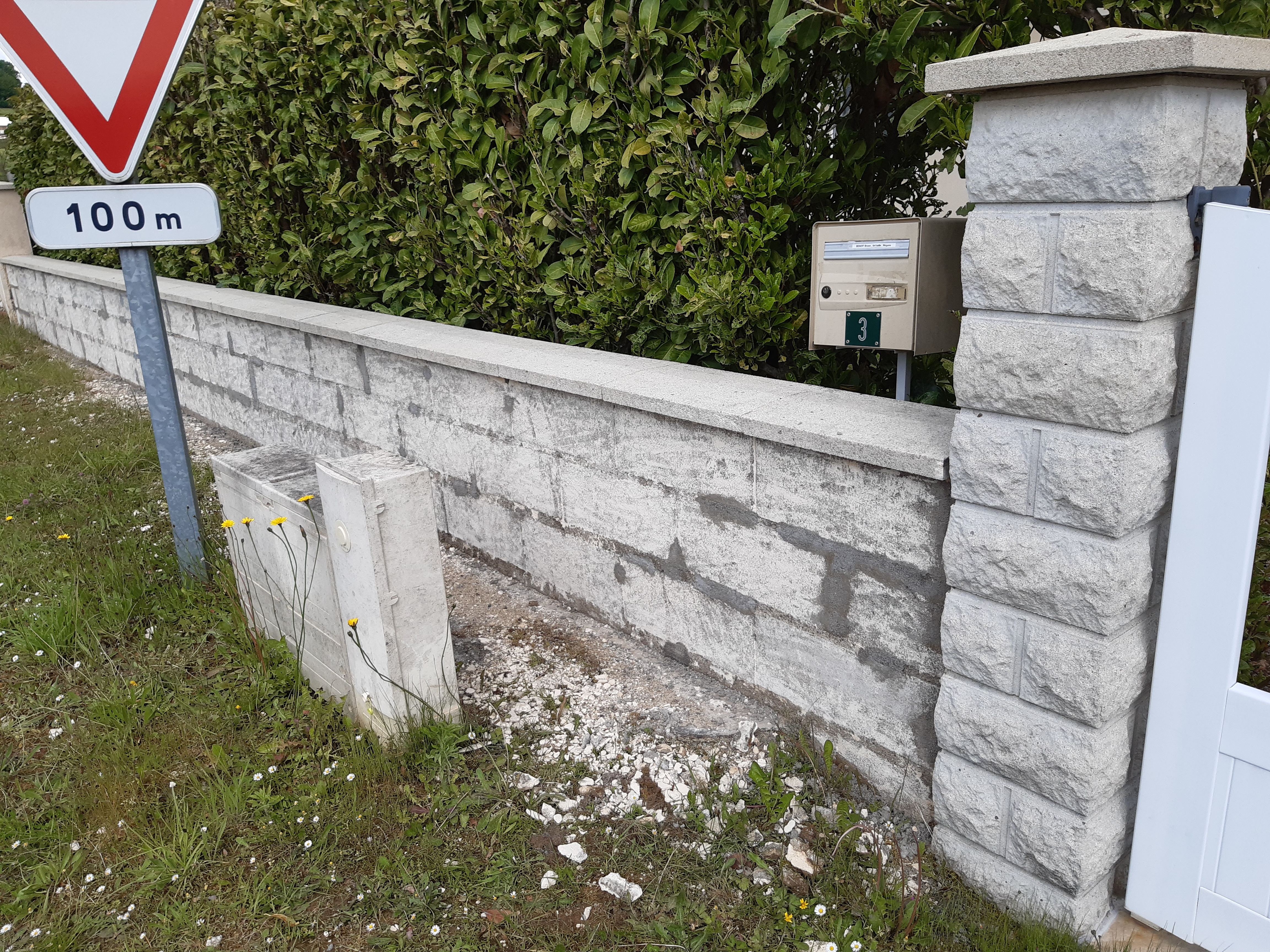

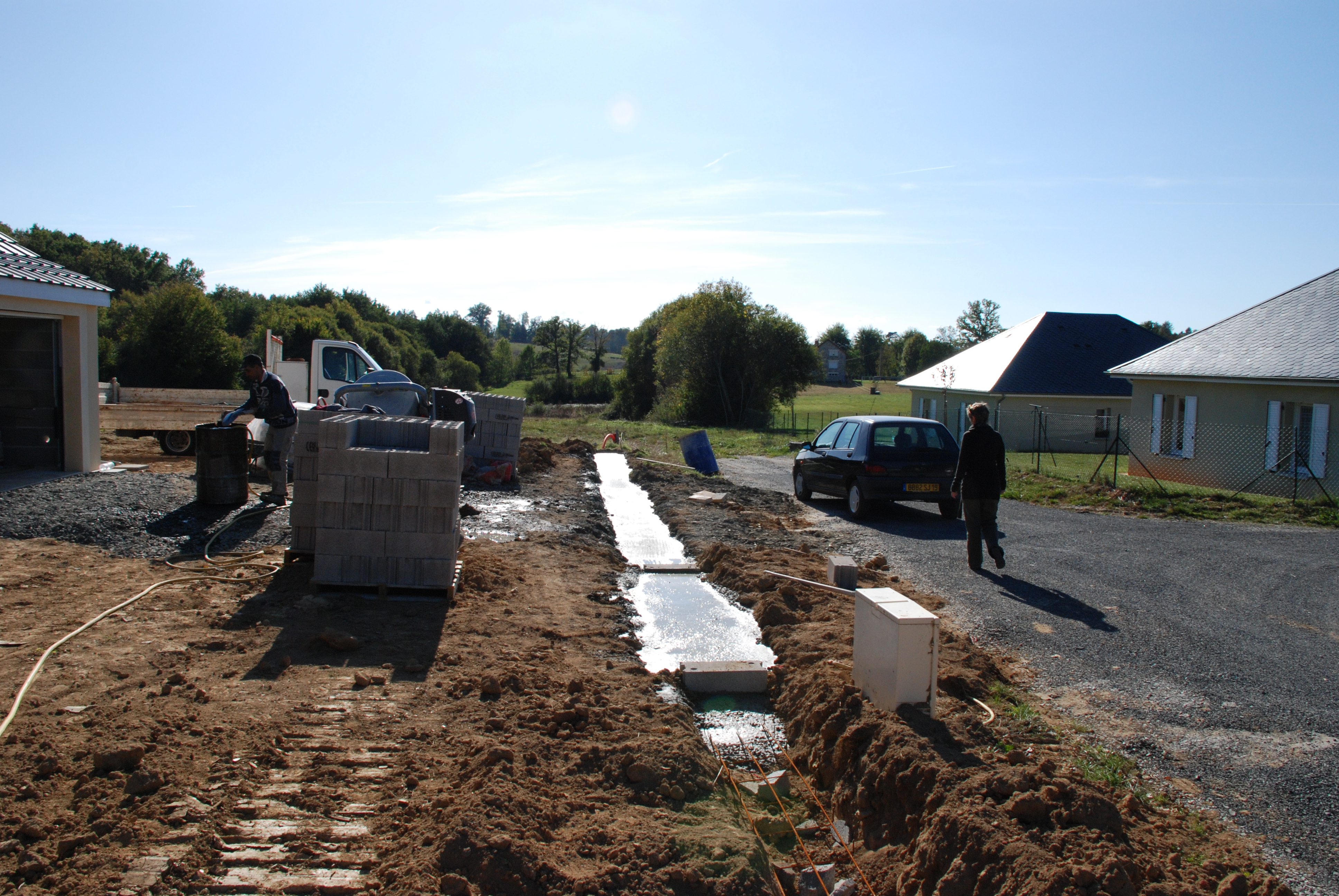

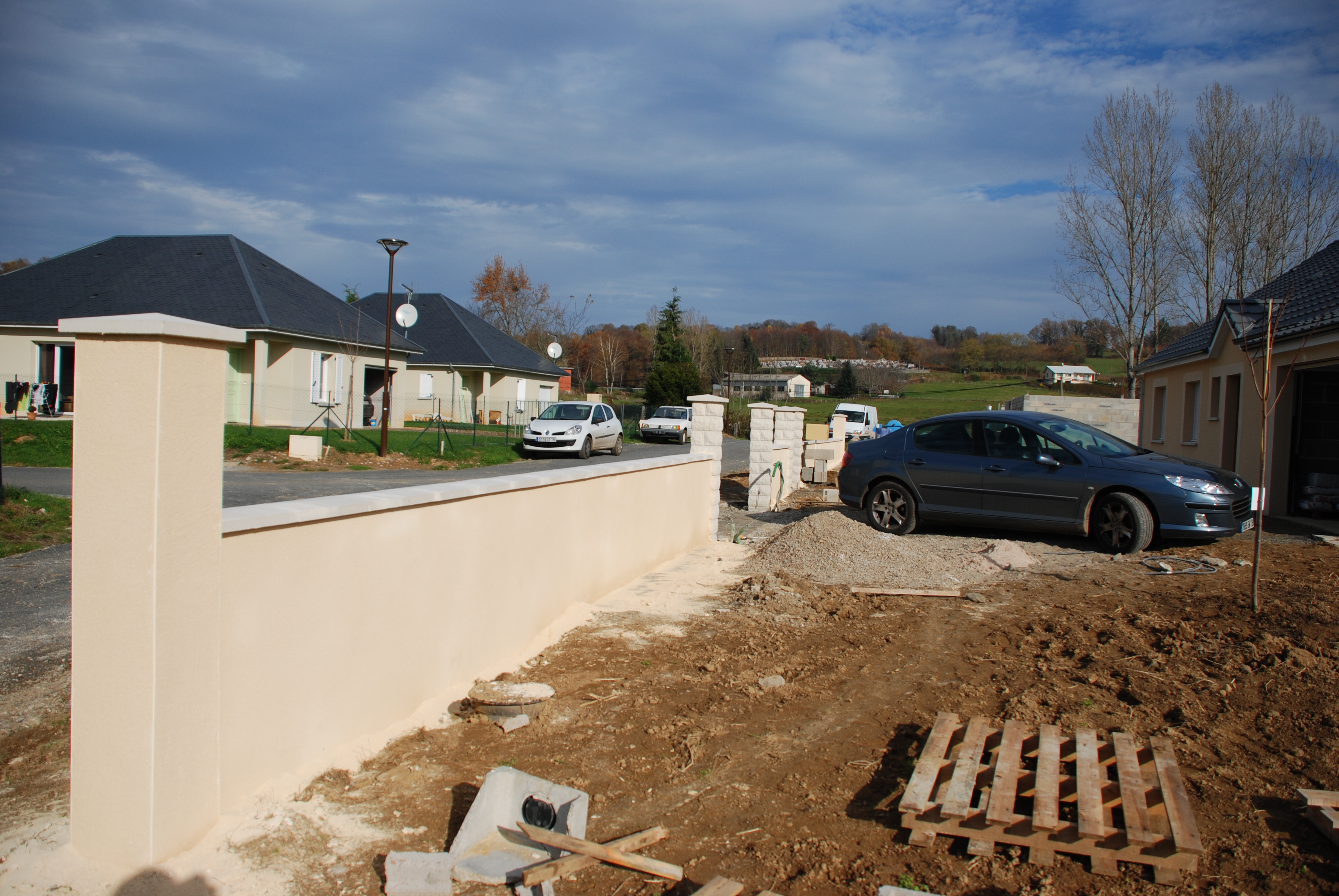

04 Les rangs de parpaings terminés 27/10/09
![]()
![]()

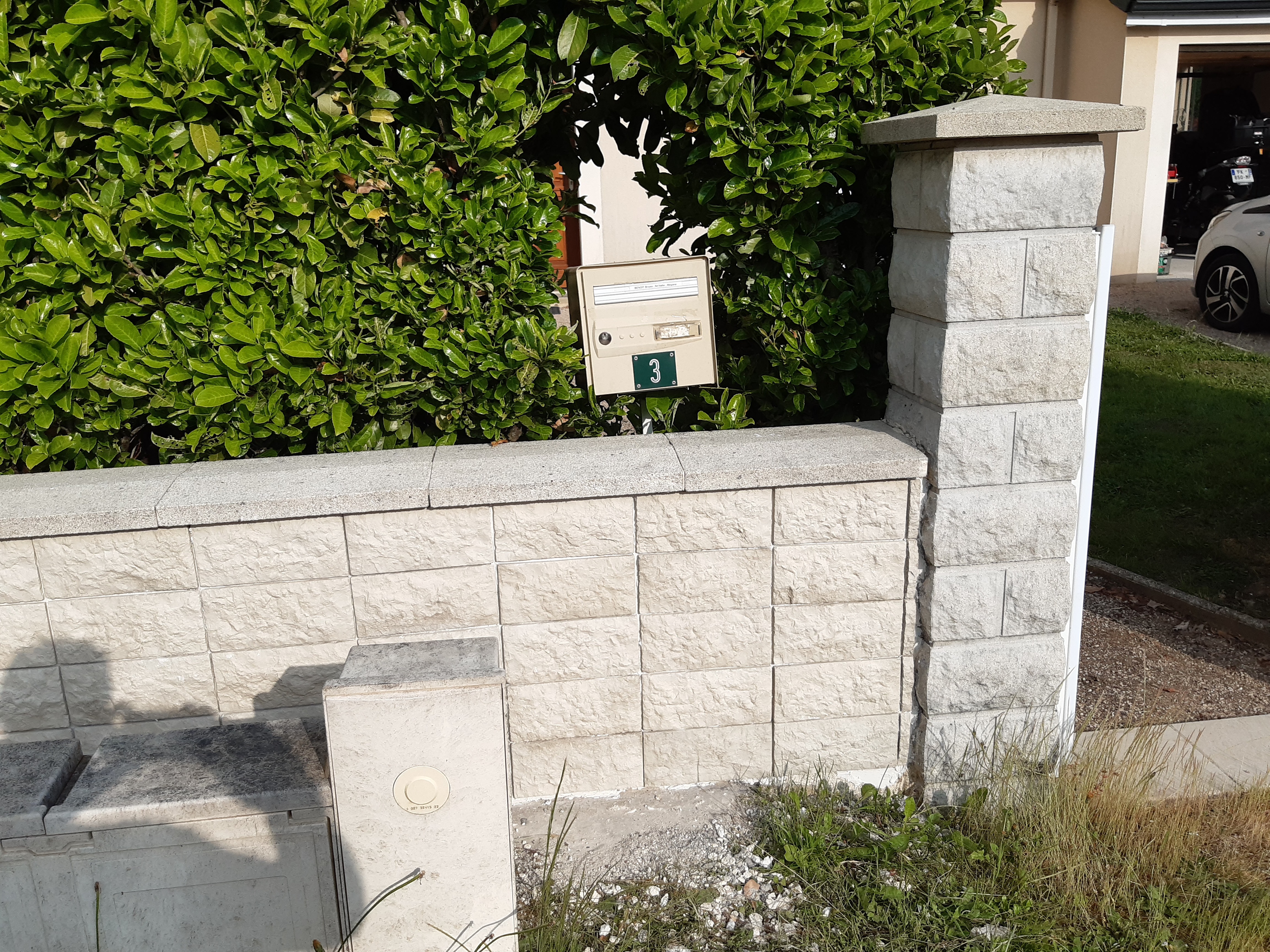

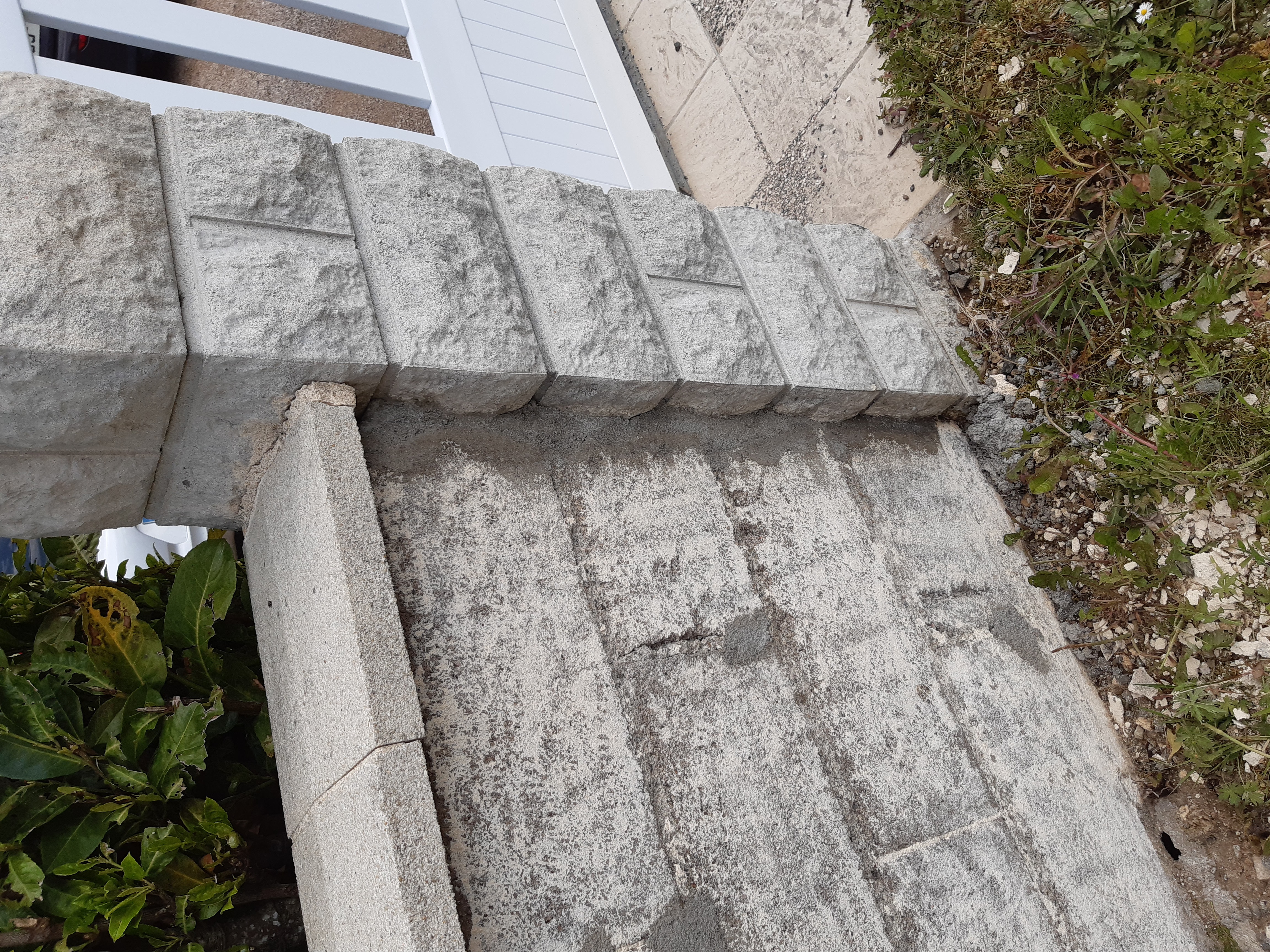

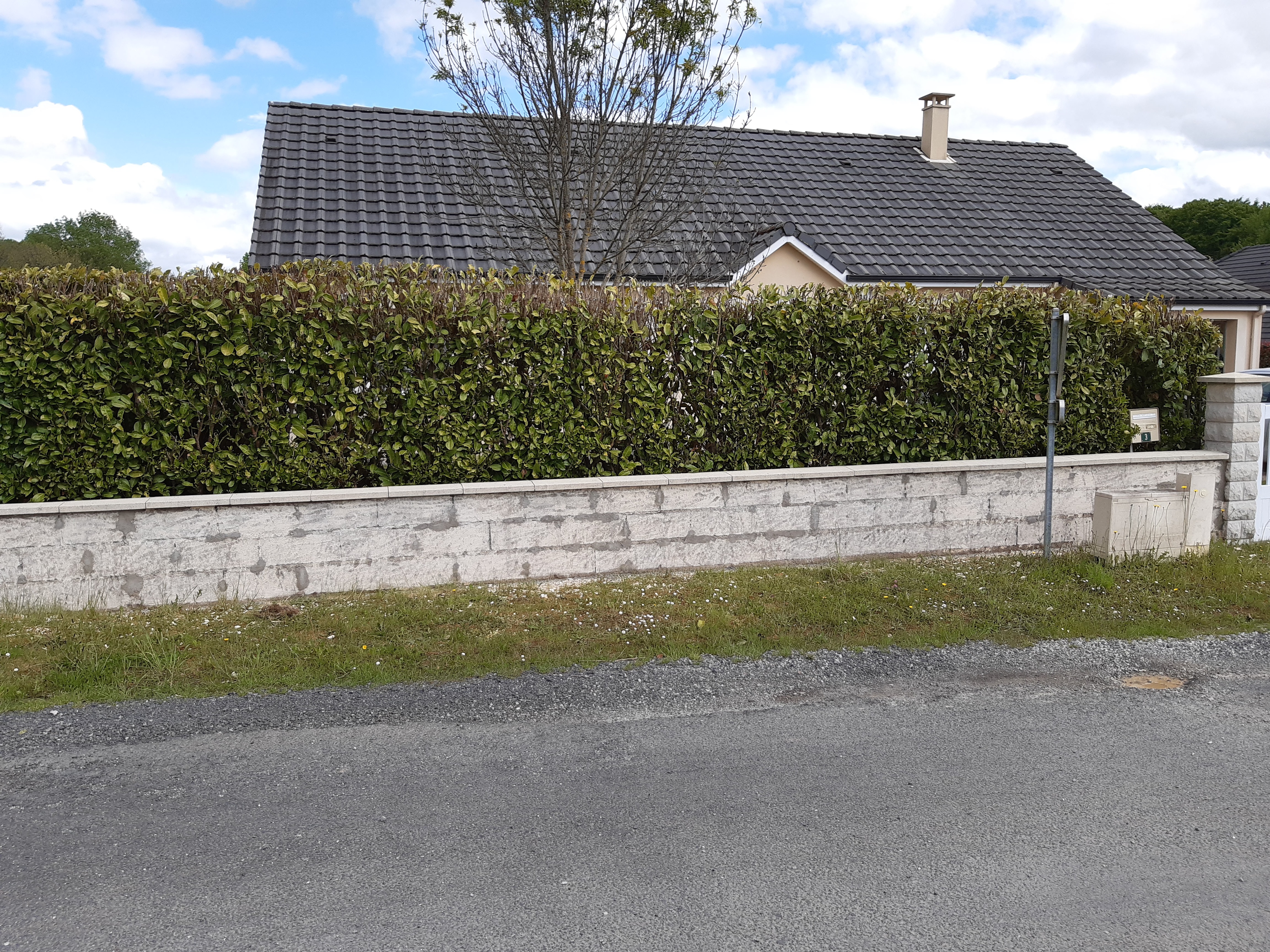

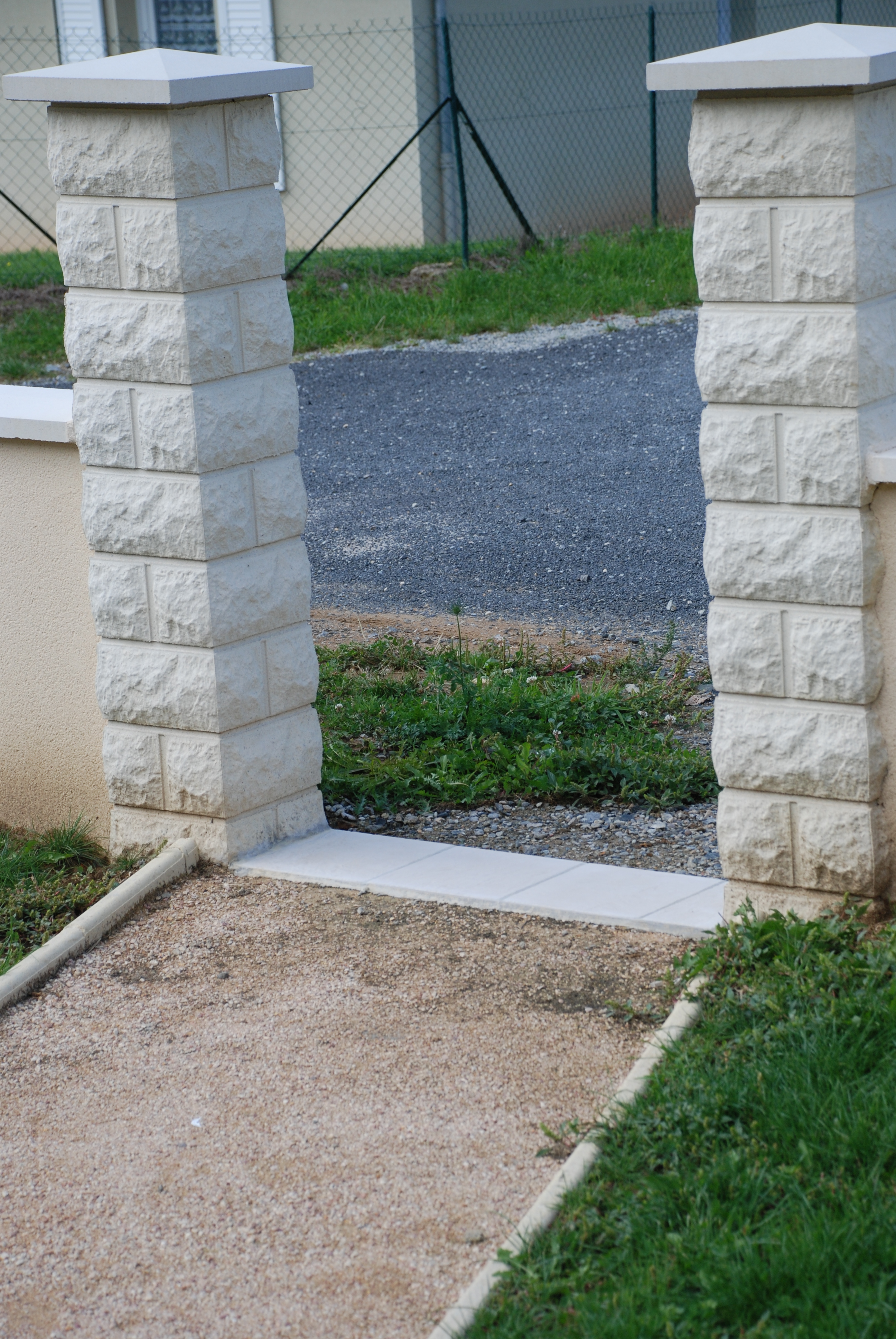

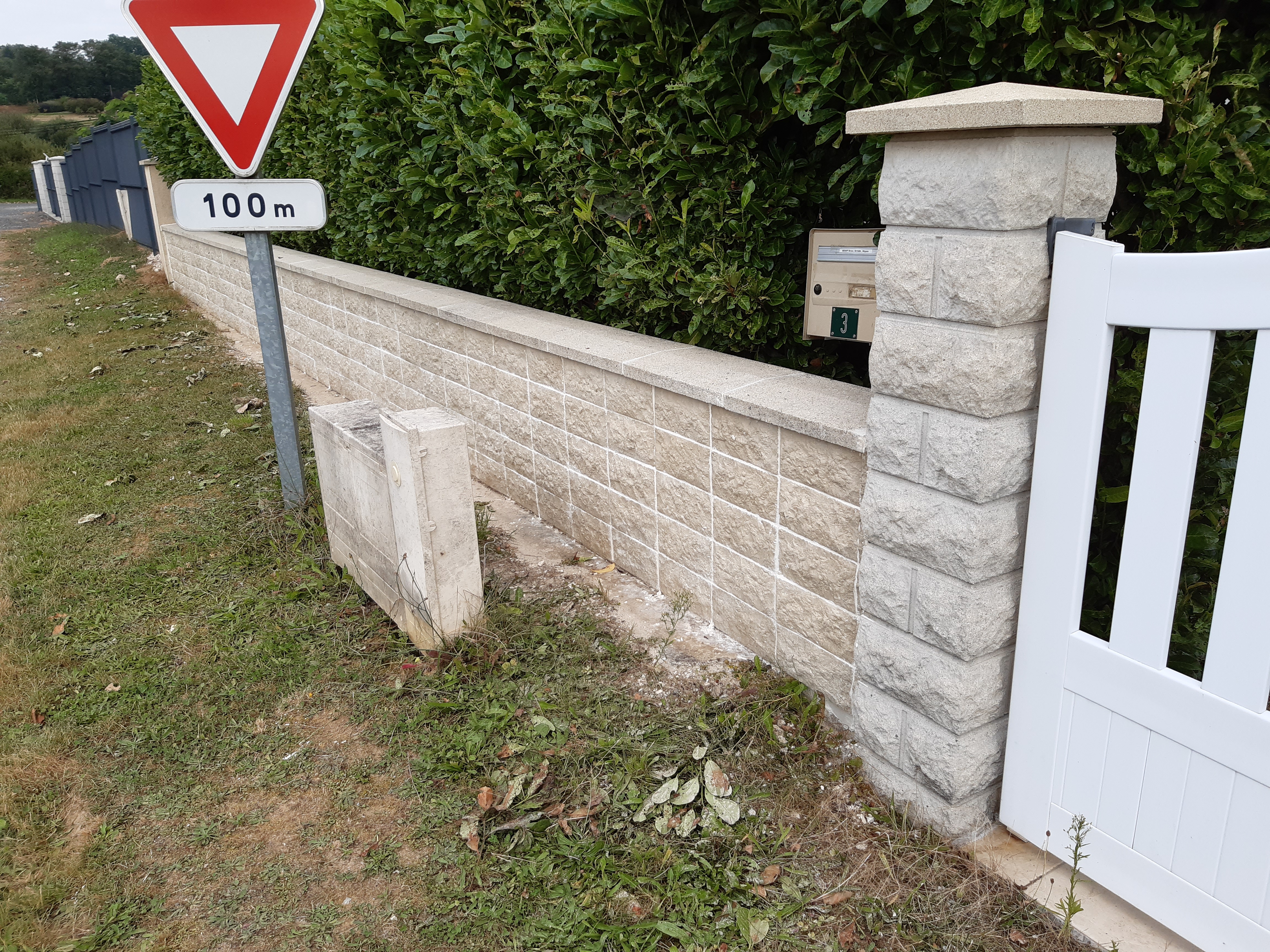

03 Implantation des piliers 25/10/09
![]()
![]()

02 Les fondations 1° partie 18/10/09
![]()
![]()

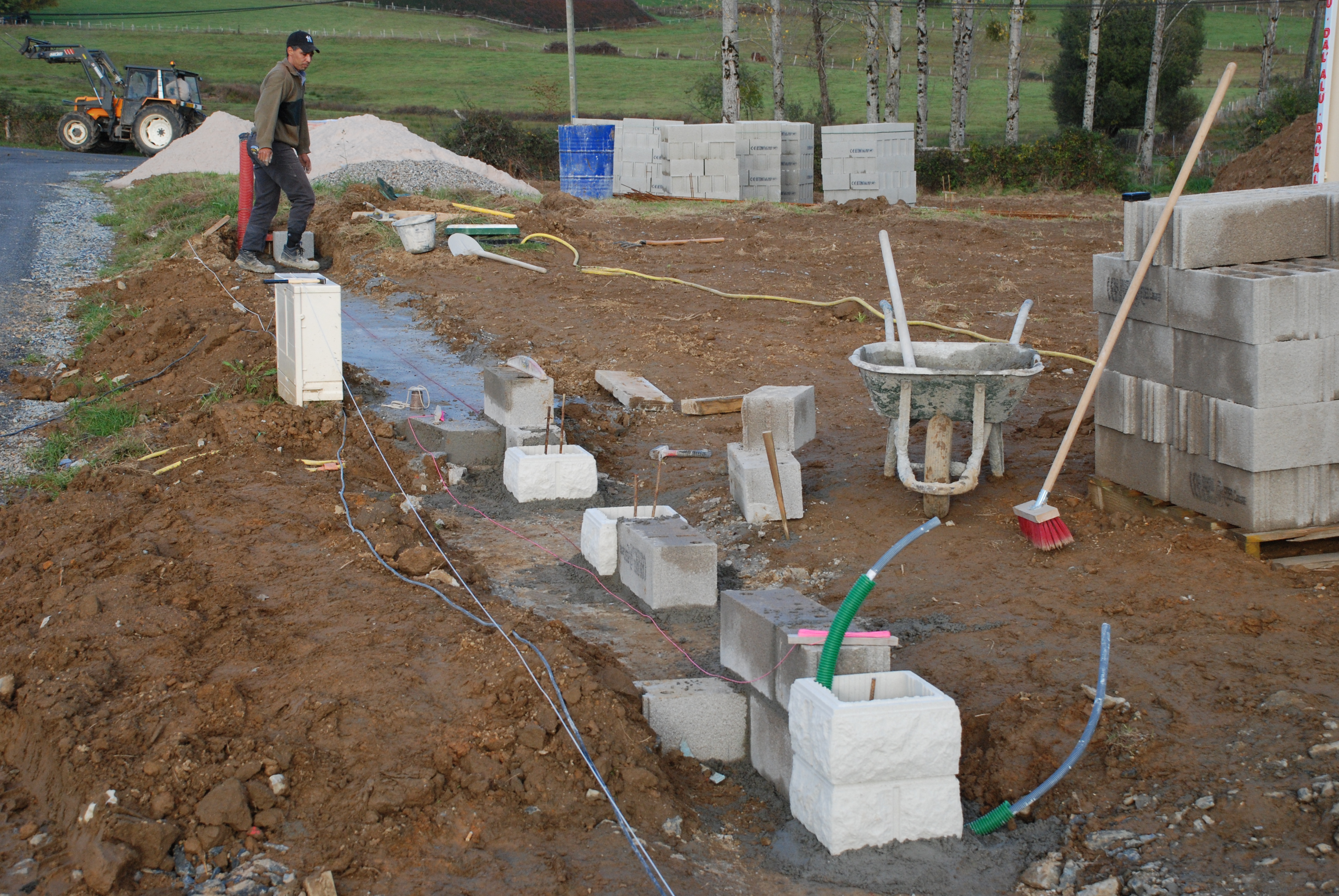

01 Les fouilles et la livraison des matériaux 15/10/09
![]()
![]()
